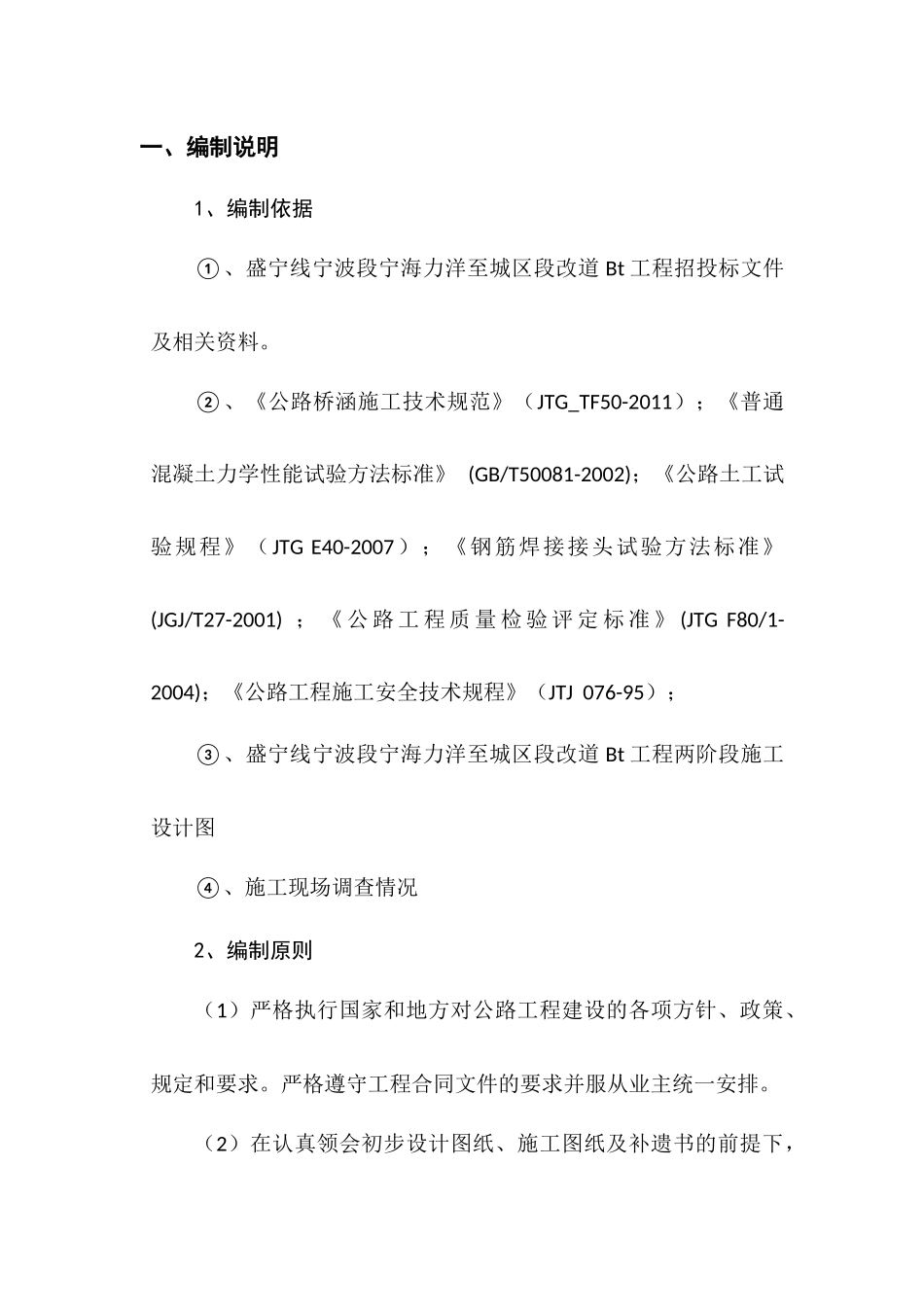

盛宁线宁波段宁海力洋至城区段改道BT工程公路建设项目16m预应力空心板梁预制首件施工技术方案编制:审核:中铁十九局集团第二工程有限公司盛宁线宁波段宁海力洋至城区段改道BT工程项目经理部2013年11月6日目录一、编制说明......................................3二、工程概述......................................4三、主要工程数量..................................5四、工期计划......................................5五、机械设备、人员配备情况........................6六、预制场建设....................................7七、梁板预制施工工艺..............................8八、工程质量管理体系及保证措施...................21九、质量保证措施.................................29十、混凝土常见质量通病防治措施...................30十一、安全保证措施...............................33十二、环境保护、文明施工措施.....................35一、编制说明1、编制依据①、盛宁线宁波段宁海力洋至城区段改道Bt工程招投标文件及相关资料。②、《公路桥涵施工技术规范》(JTG_TF50-2011);《普通混凝土力学性能试验方法标准》(GB/T50081-2002);《公路土工试验规程》(JTGE40-2007);《钢筋焊接接头试验方法标准》(JGJ/T27-2001);《公路工程质量检验评定标准》(JTGF80/1-2004);《公路工程施工安全技术规程》(JTJ076-95);③、盛宁线宁波段宁海力洋至城区段改道Bt工程两阶段施工设计图④、施工现场调查情况2、编制原则(1)严格执行国家和地方对公路工程建设的各项方针、政策、规定和要求。严格遵守工程合同文件的要求并服从业主统一安排。(2)在认真领会初步设计图纸、施工图纸及补遗书的前提下,在原技术标书施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证施工质量。(3)根据工程的重点、难点,施工工序及气候环境的要求和制约,制定科学合理的施工方案。(4)依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,为业主提供优质工程。(5)根据本分项工程的实际情况,我部将组织一批施工经验丰富、技术力量雄厚的优秀技术、管理人员,调集先进的机械设备,配备先进的测量、试验仪器,组建一个高效精干的项目工区。(6)加强施工管理,提高生产效率,降低工程成本,增加企业效益。(7)严格贯彻“安全第一,预防为主”的方针和原则。二、工程概述本项目有2座大桥:杜岙大桥,力洋大桥;20座中小桥(主线中小桥16座):力洋小桥,下徐1号小桥,下徐桥,下徐2号小桥,柘浦王桥,茶院溪中桥,铜岭脚中桥,项连山中桥,杜岙小桥,杜岙中桥,花山1号桥,花山2号桥,花山3号桥,花山4号桥,花山5号桥,花山6号桥,铜岭脚线外桥,杜岙线外桥,花山线外桥,西林寺线外桥。有10m、13m、16m及20m预应力空心板,30m预应力小箱梁五种类型梁板,梁板总共916片本预制方案选取项连山中桥4*16m先简支后连续预应力空心板作为首件工程,介绍其预制施工方案。预制梁采用龙门吊配合集中预制,存梁场存放,炮车运输,架桥机安装固定,主梁由预制预应力板梁和现浇混凝土桥面板组成。此处选取1片中跨中梁预制作为首件工程。主要技术指标表类别空心板跨径(m)16预制梁长(m)15.632斜交角(°)30中梁底宽(m)1.24预制梁高(m)0.8三、主要工程数量1、K0+000~K15+504段梁板预制数量序号结构类型梁跨径(M)数量(张)备注1预应力空心板1080213178316564选1片中梁作首件420245预应力小箱梁3070合计9162、预制1片16m先简支后连续预应力中跨中板工程数量序号类别单位数量备注1HPB235kg375.31片2HRB335kg620.41片3钢绞线Φ15.2kg225.44锚具M15-3套85波纹管D45mmm62.66预制C50砼m38.97四、工期计划选取项连山中桥4跨16m先简支后连续预应力空心板1片中跨中梁作为首件梁板预制,预制计划于2013年11月10日开始,浇筑砼1天完成,检测砼7天强度,2013年11月24日完毕,工期为14天。五、机械设备、人员配备情况序号设备名称规格单位数量备注1砼搅拌机JS-1000台12装载机ZL50C台13发电机400KW台14龙门吊32T台25电焊机BX1-500台46钢筋切断机GQ-40台27钢筋弯曲机GW-40台28型材切割机J3...
