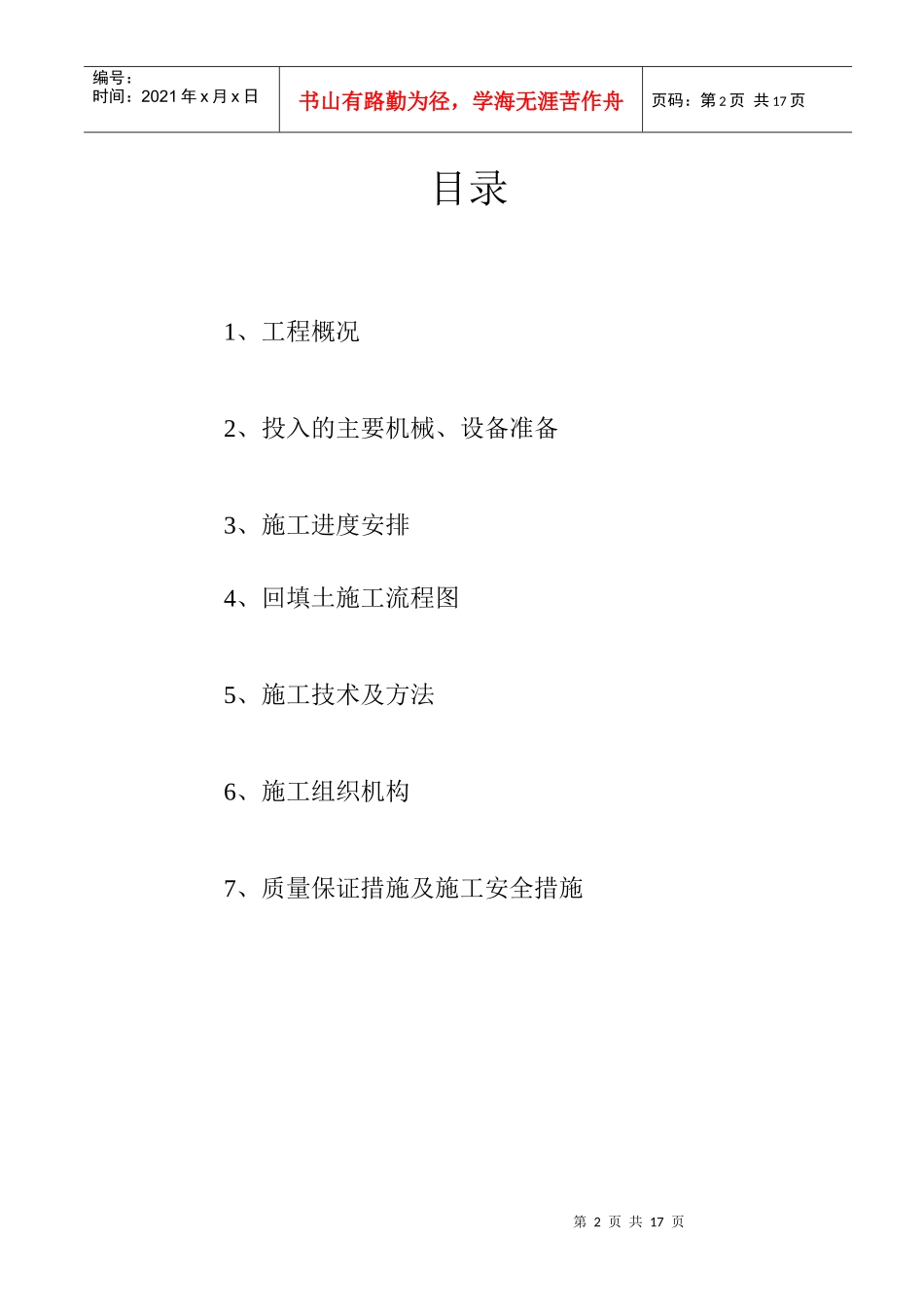

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页樵桑联围顺德段达标加固工程(施工)第三标段:西线龙江段堤身加固工程施工方案(土方回填工程)施工单位:佛山市顺德水电建设工程有限公司樵桑联围顺德段达标加固工程(施工)第三标段:西线龙江段项目部日期:2010年08月14日第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页目录1、工程概况2、投入的主要机械、设备准备3、施工进度安排4、回填土施工流程图5、施工技术及方法6、施工组织机构7、质量保证措施及施工安全措施第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页二、土方回填1、工程概况樵桑联围是广东省10大重点堤围之一,是珠江防洪规划中西北江中下游库堤结合的防洪工程体系的重要组成部分
樵桑联围顺德段位于樵桑联围东南端,属于原桑园围,跨顺德区龙江及勒流两镇,干堤总长约24km
本标段工程为西线堤段,始于(西江)英雄水闸上游约850m处(九江与龙江堤段分界点,原桑园围桩号29+581),终点至跃进闸,西线堤段长13
365km,东、西两线堤段之间以东海水船闸相接
本工程土方回填总计79455
82m3,其中堤身回填粘土填58437
59m3,粘土回填鱼塘为21018
2、投入的主要机械、设备准备根据本工程底板的结构特点及对工程进度的要求,准备投入以下机械设备
编号名称型号规格数量到工地时间备注1小松PC200挖掘机62010年7月17日2小松D50推土机22010年7月17日38T自卸东风车82010年7月17日456第4页共17页第3页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共17页3、施工进度安排进度安排如下:2010年0
