广州地铁技术交底记录D1-4工程名称广州轨道交通三线北延12标矮岗站】土建工程分部工程围护构造分项工程名称水泥土搅拌桩施工技术交底技术交底内容:一、工程概况矮岗站折返线局部北端206m范围内采用大放坡方案在车站折返线段砂层分布范围内的坡顶设置双排搅拌桩(Φ500@350)止水隔断基坑内外地下水的连通
为防止坡面涌水涌砂保证坡面的稳定对坡面处于砂层的范围内采用搅拌桩(Φ500@800X800梅花型布置)对边坡砂层进展处理二、施工2
1施工工艺流程搅拌桩施工工艺流程如图1所示6完毕5复搅上升4复搅下沉3喷浆搅拌上升2沉到设计标高1定位下沉图1搅拌桩施工工艺流程示意图2
2施工准备首先根据设计选用固化剂和外加剂一般情况下常采用325#普通硅酸盐水泥作为固化剂
外加掺入剂按设计要求可选用木质素磺酸钙、石膏、氯化纳、氯化钙、硫酸纳可按设计要求掺入一定量的粉煤灰
施工前现场取样做室内配方试验按照设计要求通过试验确定固化剂、水灰比和外加剂用量要求拌和的灰土早强度高、龄强度满足设计要求配置的灰浆要流动性好、不离析、便于泵送、喷搅
施工前要求清理场地并做好施工机械进、出场地及材料运输的道路;2
3详细施工安排⑴测量定位根据测量放线搭设稳定支架将钻机移到指定桩位
对中误差不超过2
0cm搅拌轴向偏向不超过1
⑵预拌下沉基底标高以上局部关闭送浆阀空钻搅拌钻进
⑶喷浆浆液配制当搅拌机下沉到加固范围底后开场按设计确定的配合比拌制水泥浆:①严格控制水灰比配合比为根据施工前试验确定
②水泥浆必须充分拌和均匀
③为控制凝结时间及浆液和易性可参加适量的早强剂
⑷送浆搅拌钻进至桩底标高时翻开送浆阀将制备好的水泥浆经筛过滤后倒入贮浆桶开动灰浆泵将浆液送至搅拌头
浆液从喷嘴喷出并具有设定压力后启动钻机搅拌头搅拌并连续喷入水泥浆液
调整灰浆泵压力档次使喷浆量满足要求

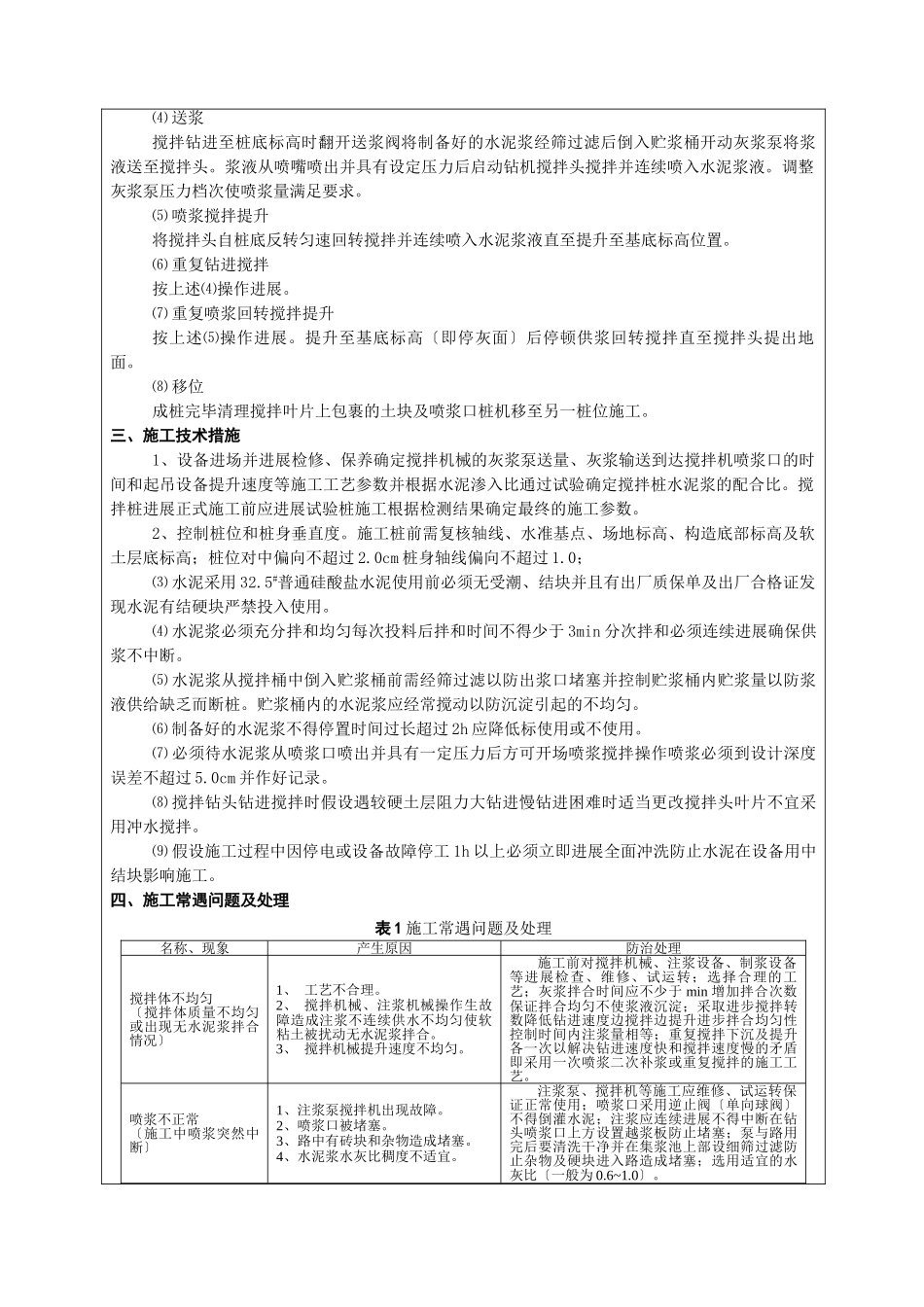

⑸喷浆搅拌提升将搅拌头自桩底反转匀速回转搅拌
