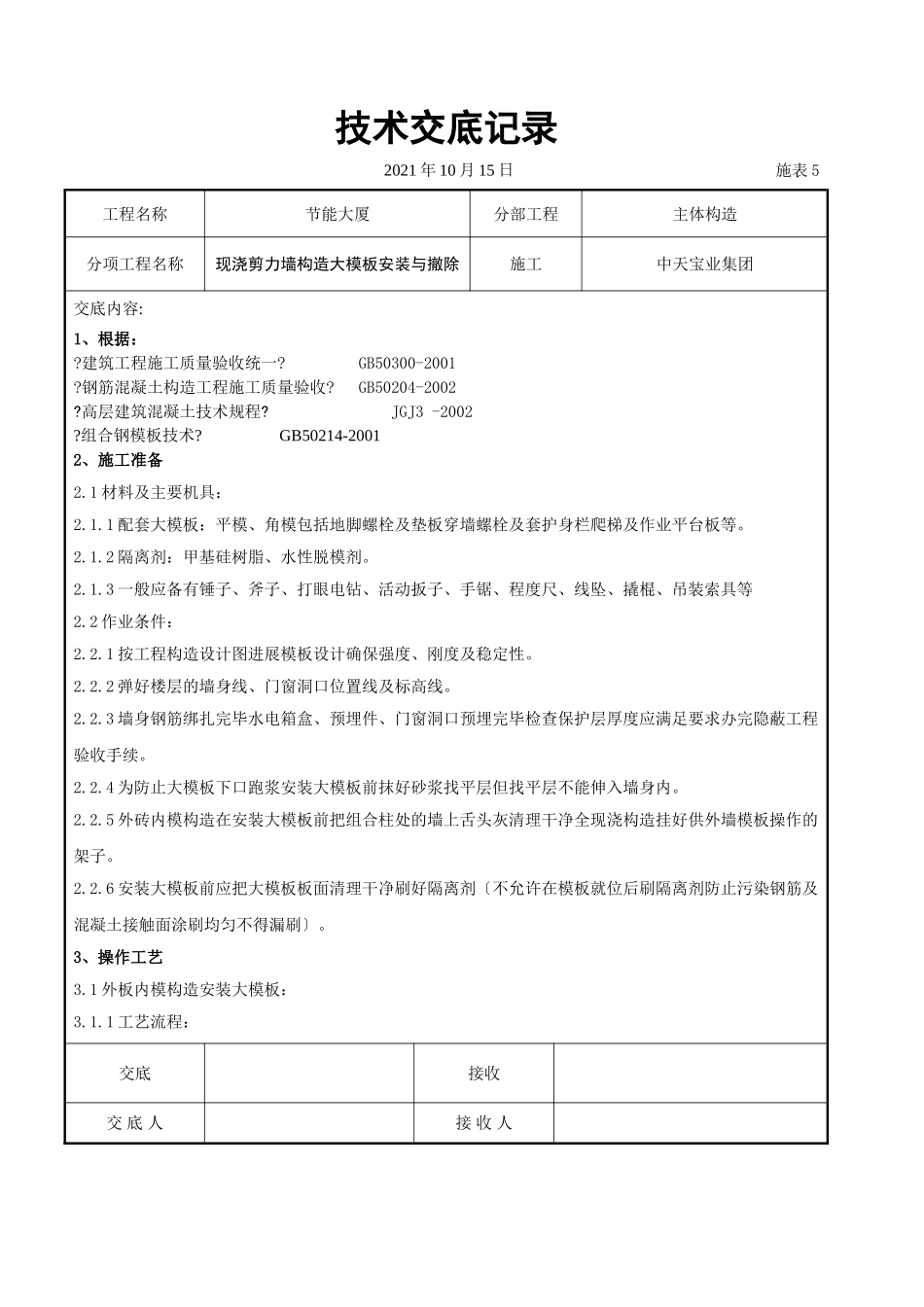

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称现浇剪力墙构造大模板安装与撤除施工中天宝业集团交底内容:1、根据:
建筑工程施工质量验收统一
GB50300-2001
钢筋混凝土构造工程施工质量验收
GB50204-2002
高层建筑混凝土技术规程
JGJ3-2002
组合钢模板技术
GB50214-20012、施工准备2
1材料及主要机具:2
1配套大模板:平模、角模包括地脚螺栓及垫板穿墙螺栓及套护身栏爬梯及作业平台板等
2隔离剂:甲基硅树脂、水性脱模剂
3一般应备有锤子、斧子、打眼电钻、活动扳子、手锯、程度尺、线坠、撬棍、吊装索具等2
2作业条件:2
1按工程构造设计图进展模板设计确保强度、刚度及稳定性
2弹好楼层的墙身线、门窗洞口位置线及标高线
3墙身钢筋绑扎完毕水电箱盒、预埋件、门窗洞口预埋完毕检查保护层厚度应满足要求办完隐蔽工程验收手续
4为防止大模板下口跑浆安装大模板前抹好砂浆找平层但找平层不能伸入墙身内
5外砖内模构造在安装大模板前把组合柱处的墙上舌头灰清理干净全现浇构造挂好供外墙模板操作的架子
6安装大模板前应把大模板板面清理干净刷好隔离剂〔不允许在模板就位后刷隔离剂防止污染钢筋及混凝土接触面涂刷均匀不得漏刷〕
3、操作工艺3

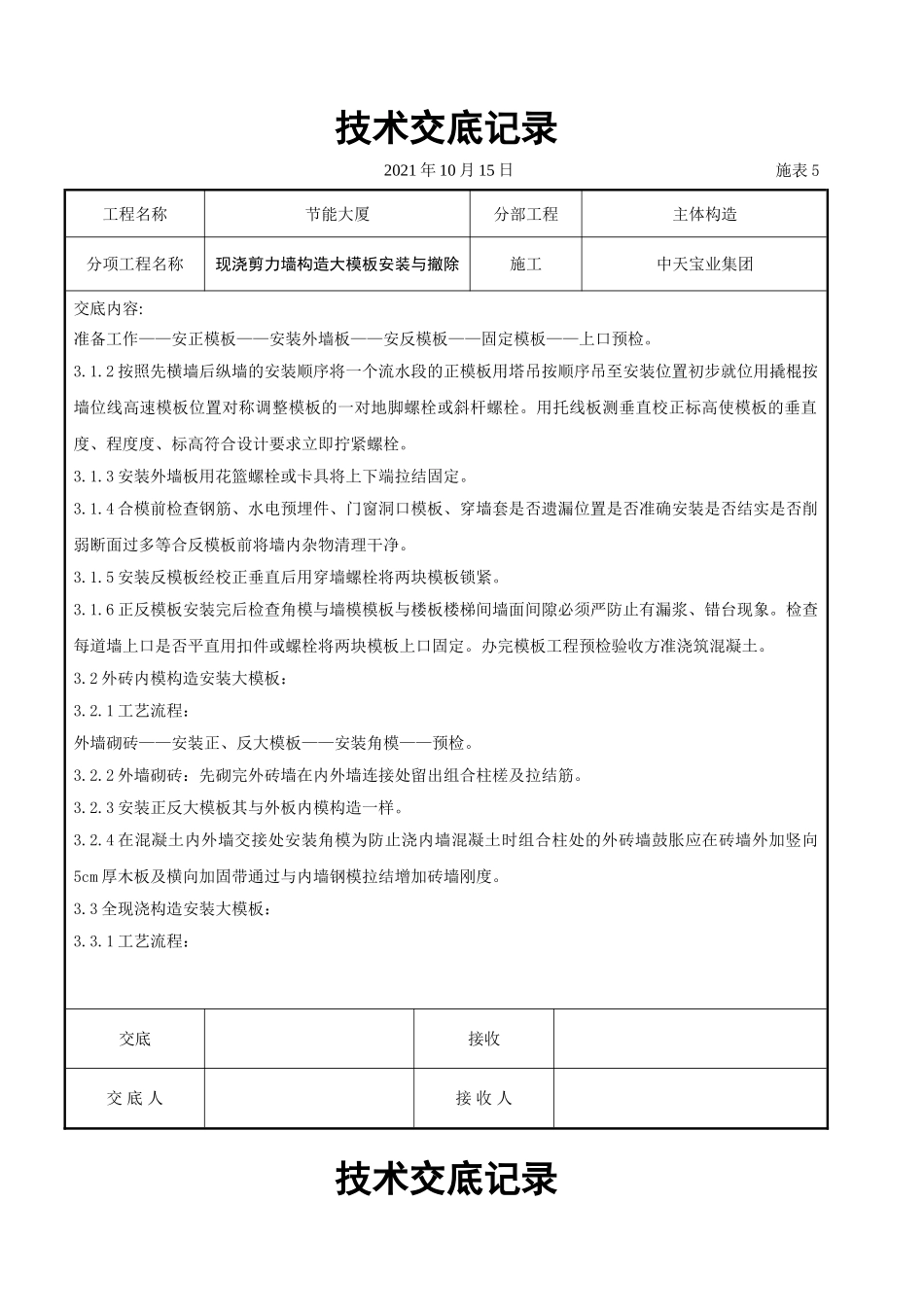

1外板内模构造安装大模板:3
1工艺流程:交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称现浇剪力墙构造大模板安装与撤除施工中天宝业集团交底内容:准备工作——安正模板——安装外墙板——安反模板——固定模板——上口预检

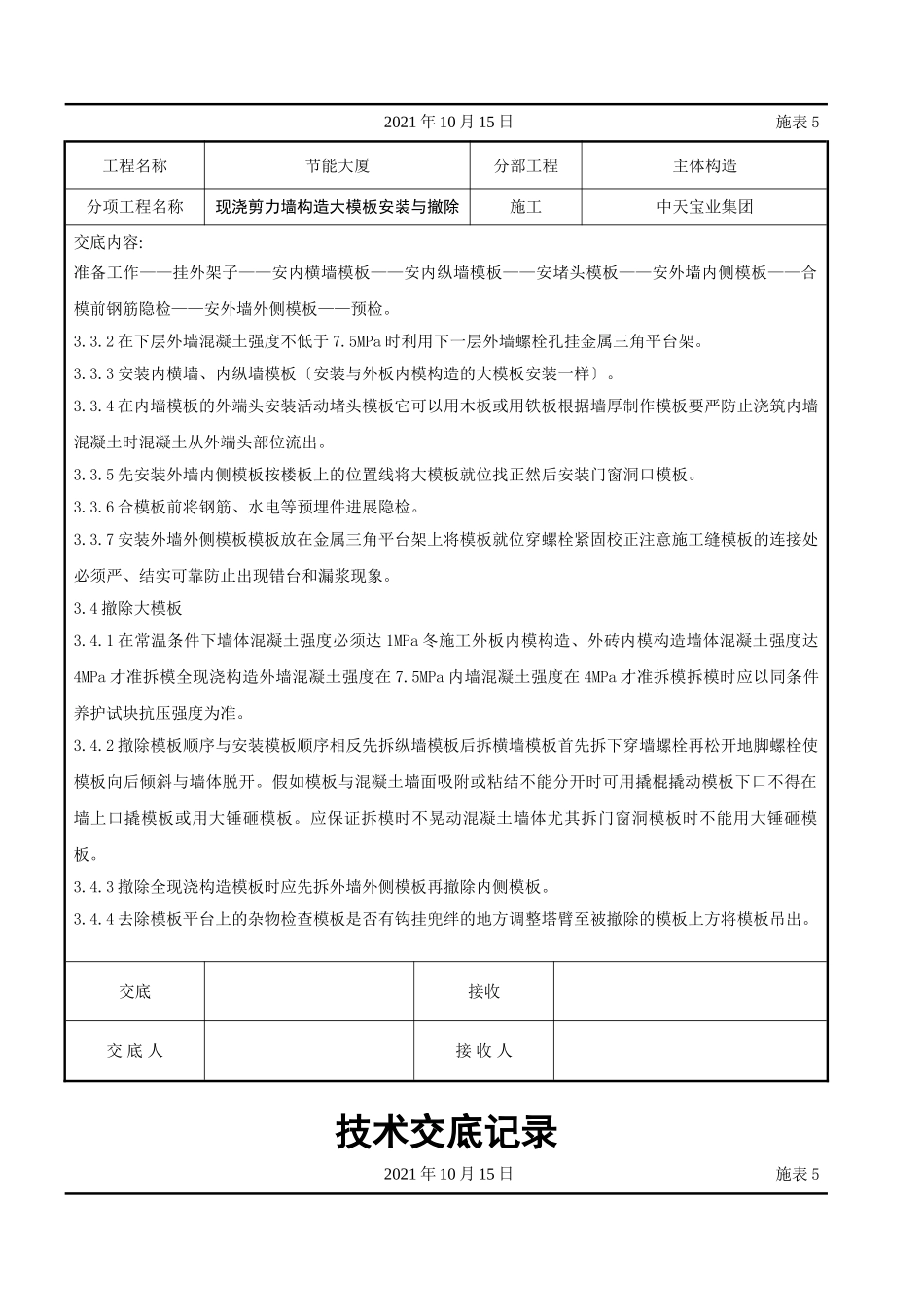

2按照先横墙后纵墙的安装顺序将一个流水段的正模板用塔吊按顺序吊至安装位置初步就位用撬棍按墙位线高速模板位置对称调整模板的一对地脚螺栓或斜杆螺栓
