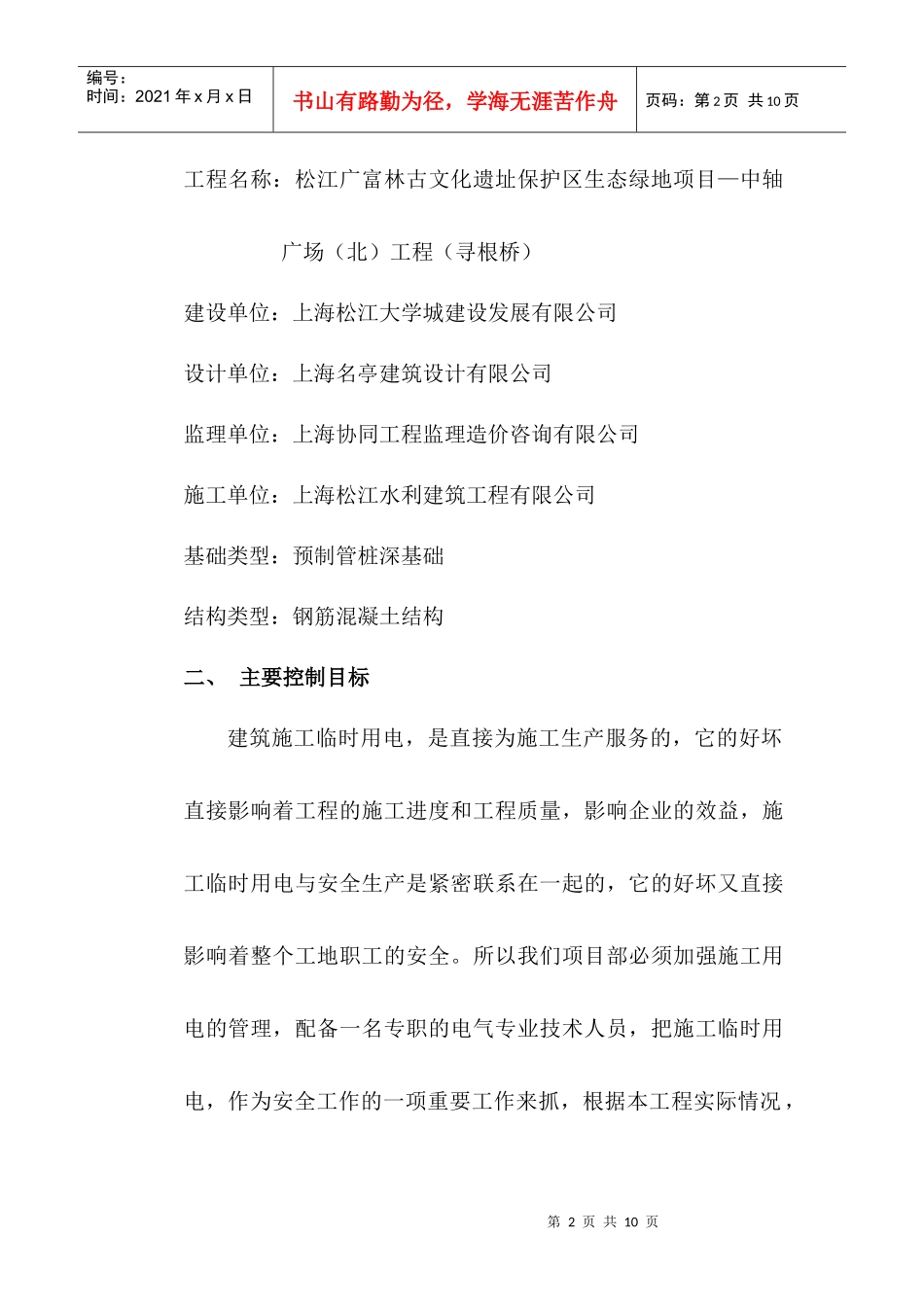

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页松江广富林古文化遗址保护区生态绿地项目——中轴广场(北)工程(寻根桥)临时用电专项施工方案上海松江水利建筑工程有限公司寻根桥项目部二零一一年四月三十日临时用电施工方案一、工程概况第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页工程名称:松江广富林古文化遗址保护区生态绿地项目—中轴广场(北)工程(寻根桥)建设单位:上海松江大学城建设发展有限公司设计单位:上海名亭建筑设计有限公司监理单位:上海协同工程监理造价咨询有限公司施工单位:上海松江水利建筑工程有限公司基础类型:预制管桩深基础结构类型:钢筋混凝土结构二、主要控制目标建筑施工临时用电,是直接为施工生产服务的,它的好坏直接影响着工程的施工进度和工程质量,影响企业的效益,施工临时用电与安全生产是紧密联系在一起的,它的好坏又直接影响着整个工地职工的安全

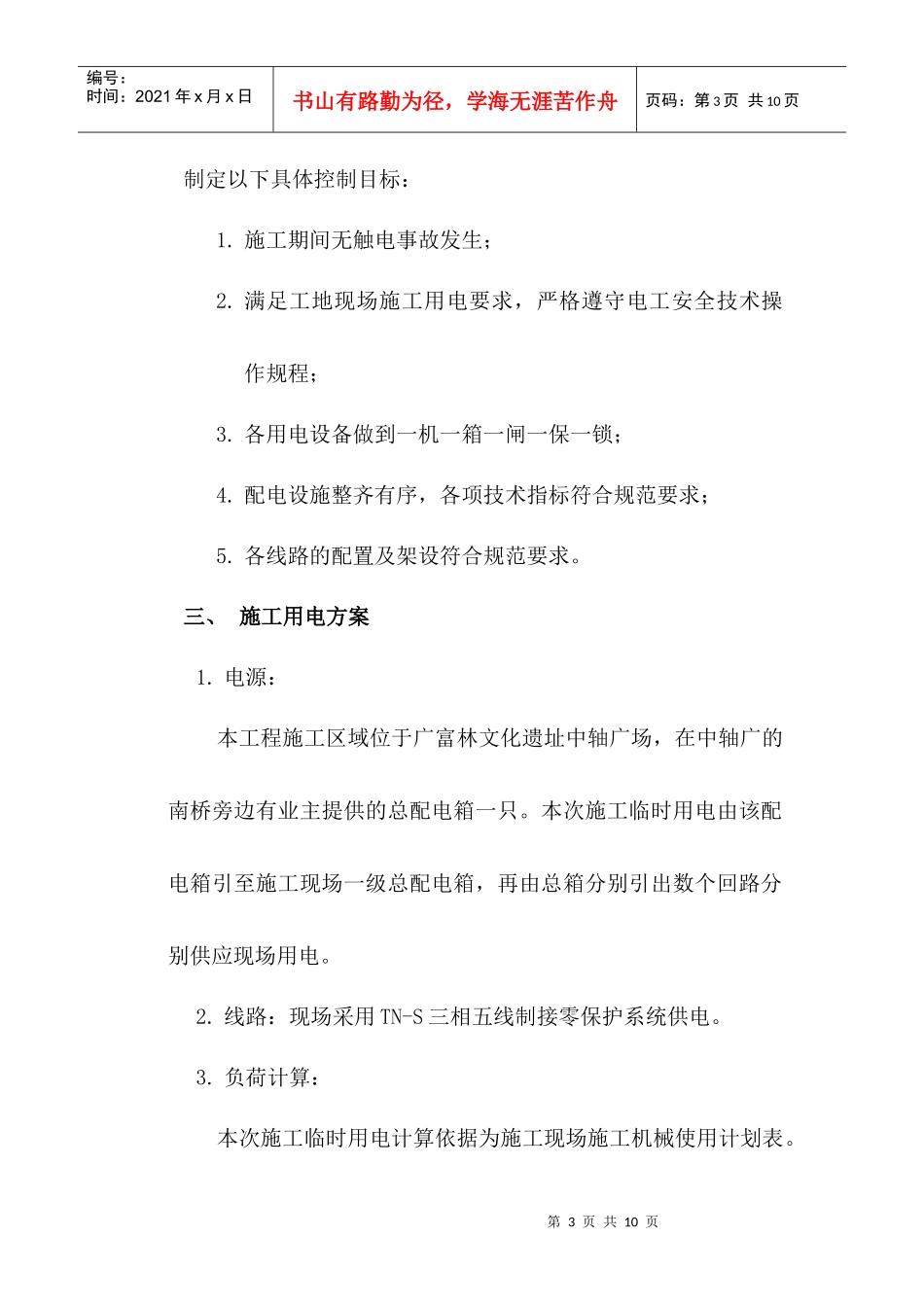

所以我们项目部必须加强施工用电的管理,配备一名专职的电气专业技术人员,把施工临时用电,作为安全工作的一项重要工作来抓,根据本工程实际情况,第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页制定以下具体控制目标:1
施工期间无触电事故发生;2
满足工地现场施工用电要求,严格遵守电工安全技术操作规程;3
各用电设备做到一机一箱一闸一保一锁;4
配电设施整齐有序,各项技术指标符合规范要求;5
各线路的配置及架设符合规范要求
三、施工用电方案1
电源:本工程施工区域位于广富林文化遗址中轴广场,在中轴广的南桥旁边有业主提供的总配电箱一只
本次施工临时用电由该配电箱引至施工现场一级总配电箱,再由总箱分别引出数个回路分别供应现场用电
线路:现场采用TN-S三相五线制接零保护系统供电
