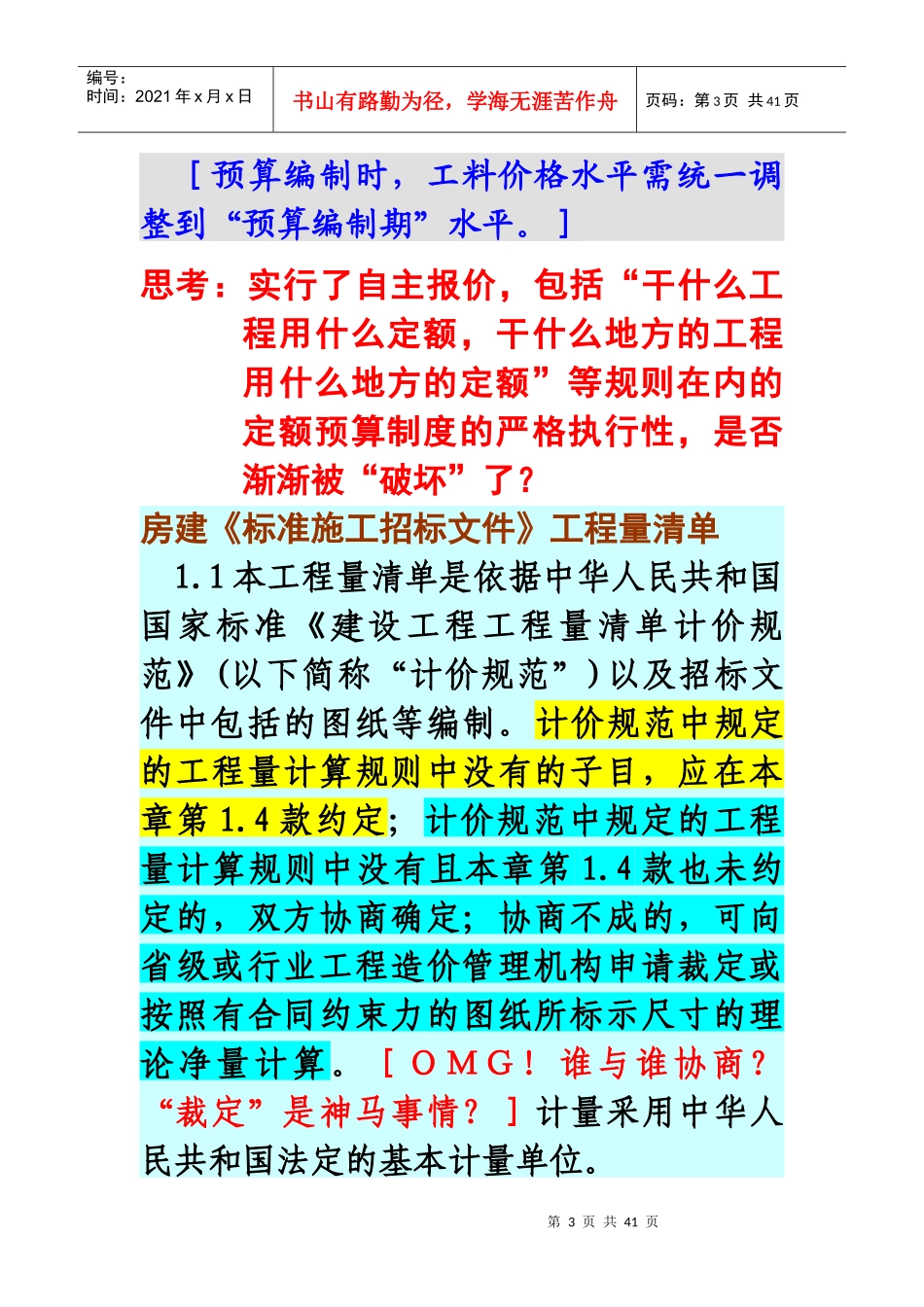

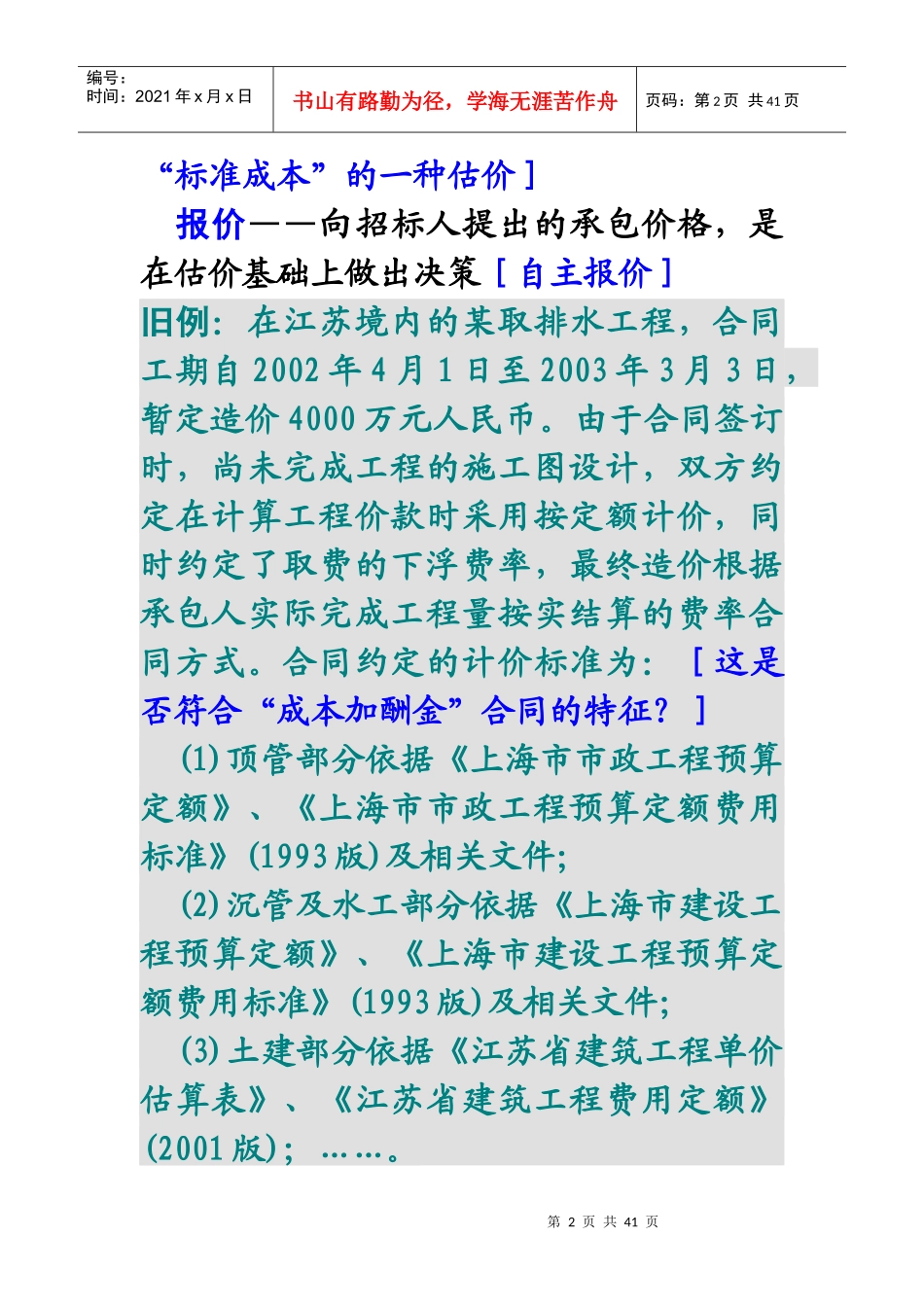

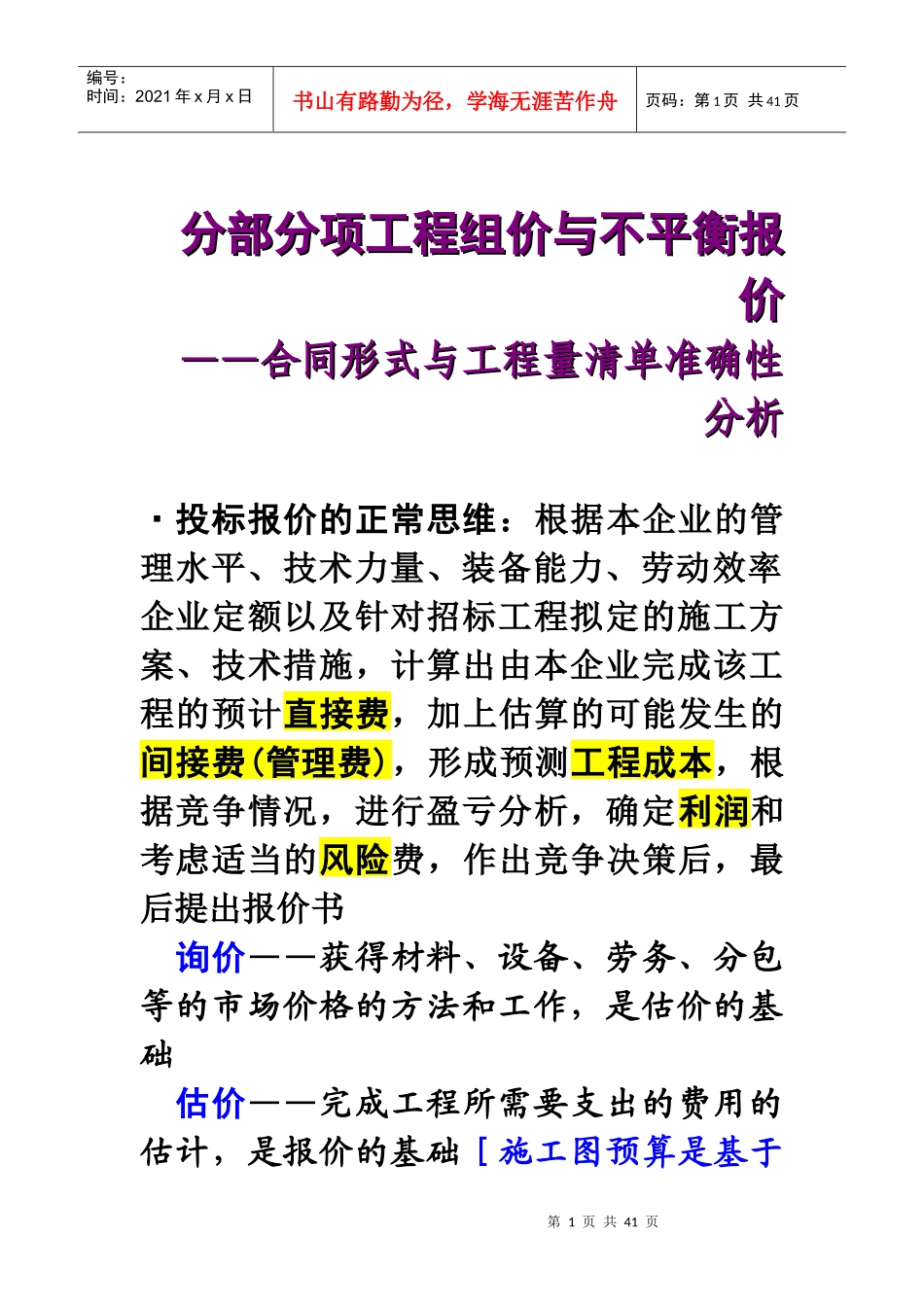

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页分部分项工程组价与不平衡报分部分项工程组价与不平衡报价价————合同形式与工程量清单准确性合同形式与工程量清单准确性分析分析·投标报价的正常思维:根据本企业的管理水平、技术力量、装备能力、劳动效率企业定额以及针对招标工程拟定的施工方案、技术措施,计算出由本企业完成该工程的预计直接费,加上估算的可能发生的间接费(管理费),形成预测工程成本,根据竞争情况,进行盈亏分析,确定利润和考虑适当的风险费,作出竞争决策后,最后提出报价书询价——获得材料、设备、劳务、分包等的市场价格的方法和工作,是估价的基础估价——完成工程所需要支出的费用的估计,是报价的基础[施工图预算是基于第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页“标准成本”的一种估价]报价——向招标人提出的承包价格,是在估价基础上做出决策[自主报价]旧例:在江苏境内的某取排水工程,合同工期自2002年4月1日至2003年3月3日,暂定造价4000万元人民币。由于合同签订时,尚未完成工程的施工图设计,双方约定在计算工程价款时采用按定额计价,同时约定了取费的下浮费率,最终造价根据承包人实际完成工程量按实结算的费率合同方式。合同约定的计价标准为:[这是否符合“成本加酬金”合同的特征?](1)顶管部分依据《上海市市政工程预算定额》、《上海市市政工程预算定额费用标准》(1993版)及相关文件;(2)沉管及水工部分依据《上海市建设工程预算定额》、《上海市建设工程预算定额费用标准》(1993版)及相关文件;(3)土建部分依据《江苏省建筑工程单价估算表》、《江苏省建筑工程费用定额》(2001版);……。第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页[预算编制时,工料价格水平需统一调整到“预算编制期”水平。]思考:实行了自主报价,包括“干什么工程用什么定额,干什么地方的工程用什么地方的定额”等规则在内的定额预算制度的严格执行性,是否渐渐被“破坏”了?房建《标准施工招标文件》工程量清单1.1本工程量清单是依据中华人民共和国国家标准《建设工程工程量清单计价规范》(以下简称“计价规范”)以及招标文件中包括的图纸等编制。计价规范中规定的工程量计算规则中没有的子目,应在本章第1.4款约定;计价规范中规定的工程量计算规则中没有且本章第1.4款也未约定的,双方协商确定;协商不成的,可向省级或行业工程造价管理机构申请裁定或按照有合同约束力的图纸所标示尺寸的理论净量计算。[OMG!谁与谁协商?“裁定”是神马事情?]计量采用中华人民共和国法定的基本计量单位。第4页共41页第3页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共41页1.5本条第1.1款中约定的计量和计价规则适用于合同履行过程中工程量计量与价款支付、工程变更、索赔和工程结算。房建《标准施工招标文件》专用合同条款17.1.2计量方法工程量计算规则执行国家标准《建设工程工程量清单计价规范》(GB50500-2008)或其适用的修订版本。除合同另有约定外承包人实际完成的工程量按约定的工程量计算规则和有合同约束力的图纸进行计量。·问题:是否必须严格按照《清单计价规范》列项(包括确定其工程内容、计算规则)?“履约”的结算计量规则是否必须与“签约”的报价计量规则保持一致?公路《标准施工招标文件》技术规范-第300章路面第302节垫层302.01范围本节工作内容是在完成和验收合格,经监理人批准的路基上铺筑碎石、砂砾、煤第5页共41页第4页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共41页渣、矿渣和水泥稳定土、石灰稳定土垫层它包括所需的设备、劳力和材料,以及施工、试验等全部作业。302.02材料302.03施工要求1.承包人应在监理人验收合格的路基上铺筑垫层材料,未经监理人批准而在其上摊铺的材料,应由承包人自费清除。6.一个路段碾压完成以后,应按批准的方法做密实度试验。若被检验的材料没有达到所需的密实度、稳定性...
