Ⅳ类围岩洞身开挖施工方案K36+270~K36+400段Ⅳ类围岩洞身开挖,计划开工日期为2011年10月28日,竣工日期为2011年11月28日
其施工方案如下:一、施工复测与放样1、施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,根据设计图纸、监理工程师书面提供的各导线点、坐标及水准点标高进行复测,闭合后将复测资料交监理工程师审核
2、再根据监理工程师批准的定线数据进行施工放线
如现场地形有变化时,经监理工程师同意后,根据实际情况设置
3、施工前,根据设计图、施工工艺和有关规定恢复钉出具体位置桩
4、经过以上过程的准确放样后,提供放样数据及图表,报监理工程师审批
经批准后进行开挖
二、开挖施工工艺1
该施工里程范围内因石质坚硬,围岩稳定性好,故采用全断面光面爆破开挖
隧道进口段Ⅳ类围岩,采用工字钢架支撑1
2m/榀,中空锚杆采用注水泥浆固结,锚杆纵横间距为1
2m,呈现梅花形布置
施工中应遵循“短开挖、弱爆破、强支护、勤测量、多循环、快衬砌”的原则
(一)防止超欠挖1、严格按新奥法原理组织施工,加强施工监控量测,用量测信息指导施工,及时反馈信息并采取相应的应急措施
2、施工开挖必须采用光面爆破技术,在Ⅳ类围岩中需爆破时,应采用微震光面爆破技术,尽可能减少超挖及减轻对周围岩层的振动和破坏
3、施工中应经常校对围岩类别,发现和设计提供不一致时,应及时调整爆破药量
4、在Ⅳ类围岩地段,施工中应注意防止坍塌,坚持先护后挖,随挖随支的原则、控制开挖进尺,及时施作各项支护,及早形成封闭结构、切不可使围岩长期暴露
5、通过经常培训方式提高业务人员的技术水平,特别是钻眼精度和爆破技术

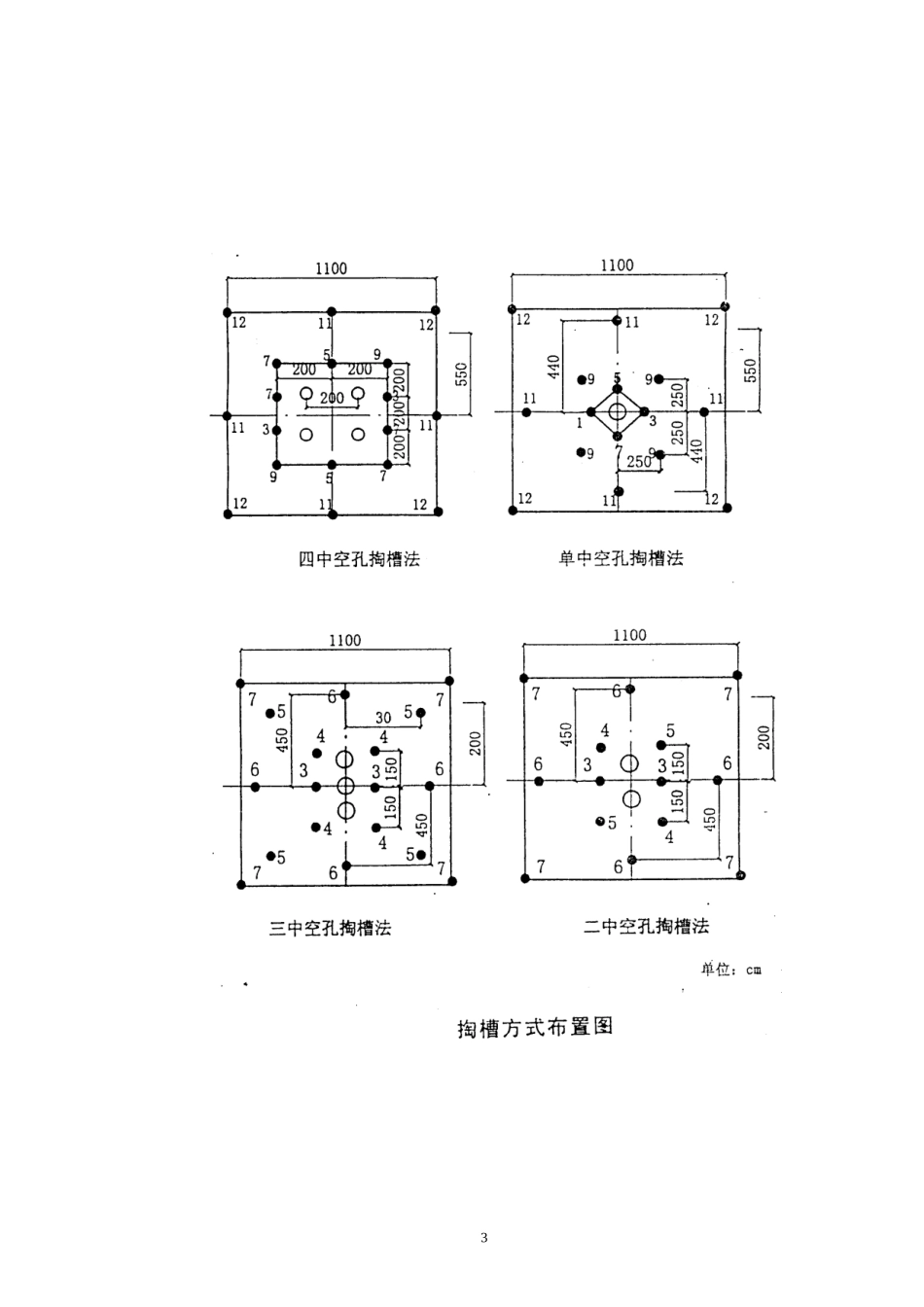

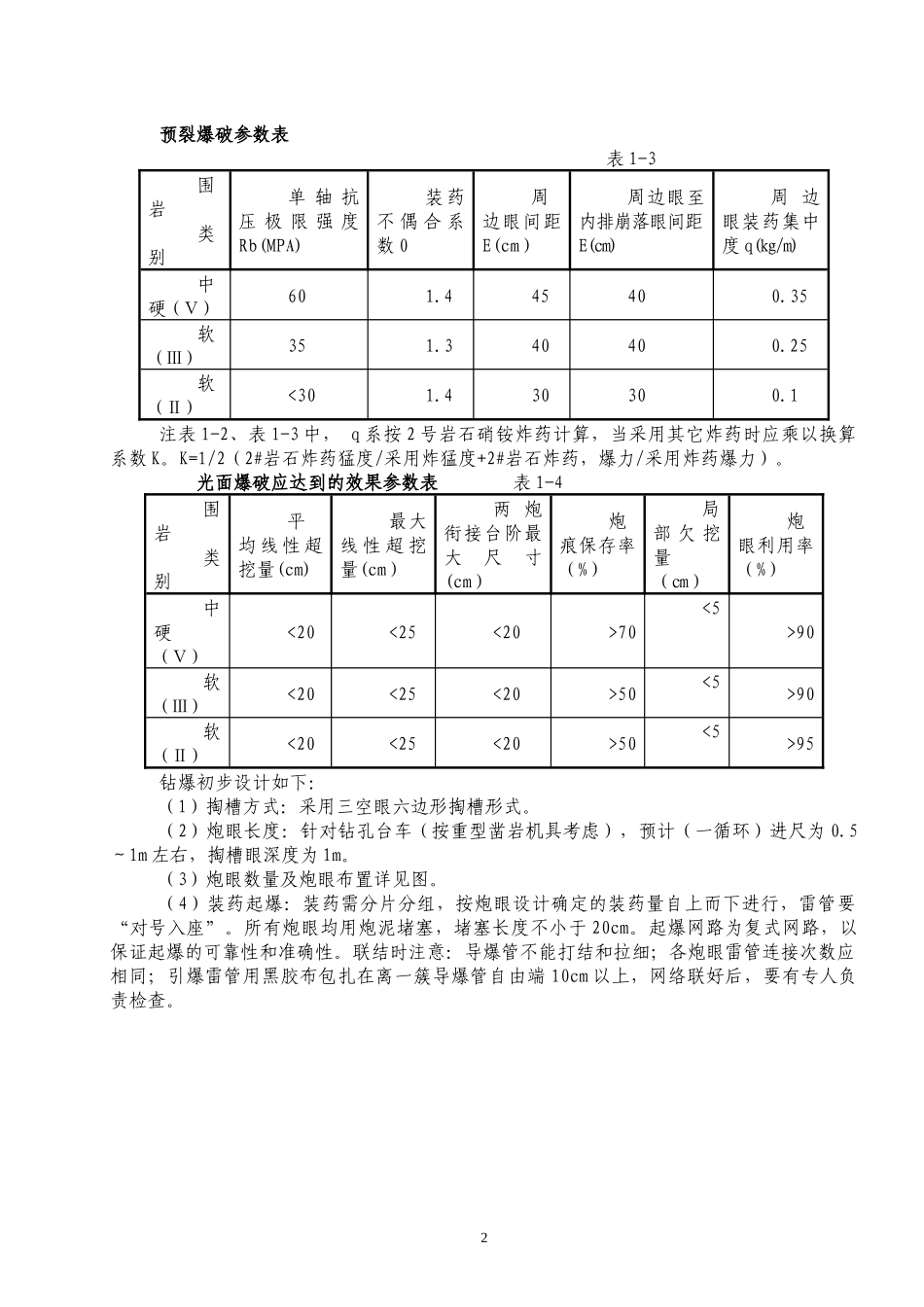

(三)钻爆方案钻爆参数按施工图设计资料采用工程类比法进行设计,并与实际开挖暴露的围岩情况和爆破效果相对照,进行多次试爆,不断修改完善,以达到可见炮痕率不小于70%及断面超欠挖(除预
