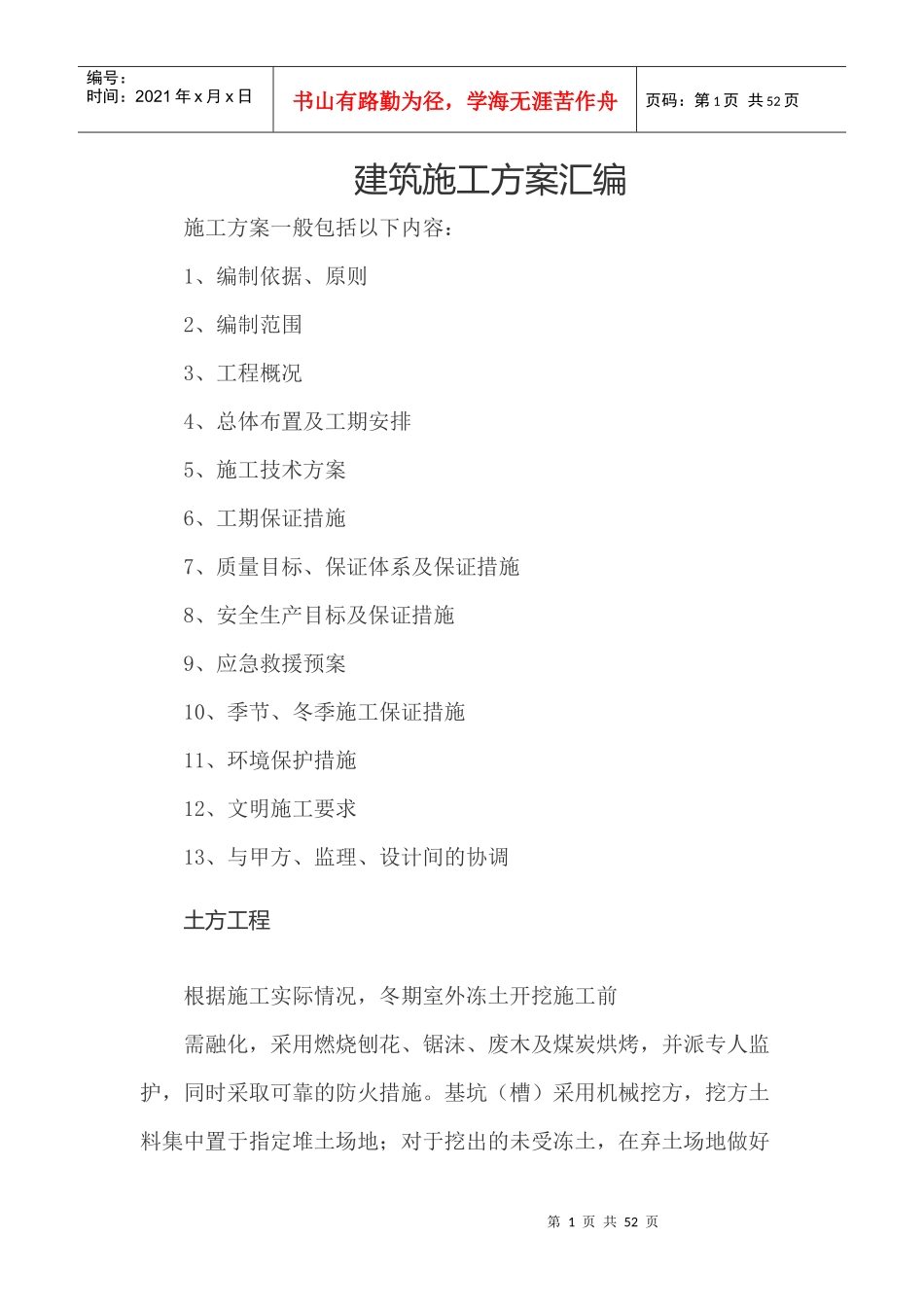

第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页建筑施工方案汇编施工方案一般包括以下内容:1、编制依据、原则2、编制范围3、工程概况4、总体布置及工期安排5、施工技术方案6、工期保证措施7、质量目标、保证体系及保证措施8、安全生产目标及保证措施9、应急救援预案10、季节、冬季施工保证措施11、环境保护措施12、文明施工要求13、与甲方、监理、设计间的协调土方工程根据施工实际情况,冬期室外冻土开挖施工前需融化,采用燃烧刨花、锯沫、废木及煤炭烘烤,并派专人监护,同时采取可靠的防火措施

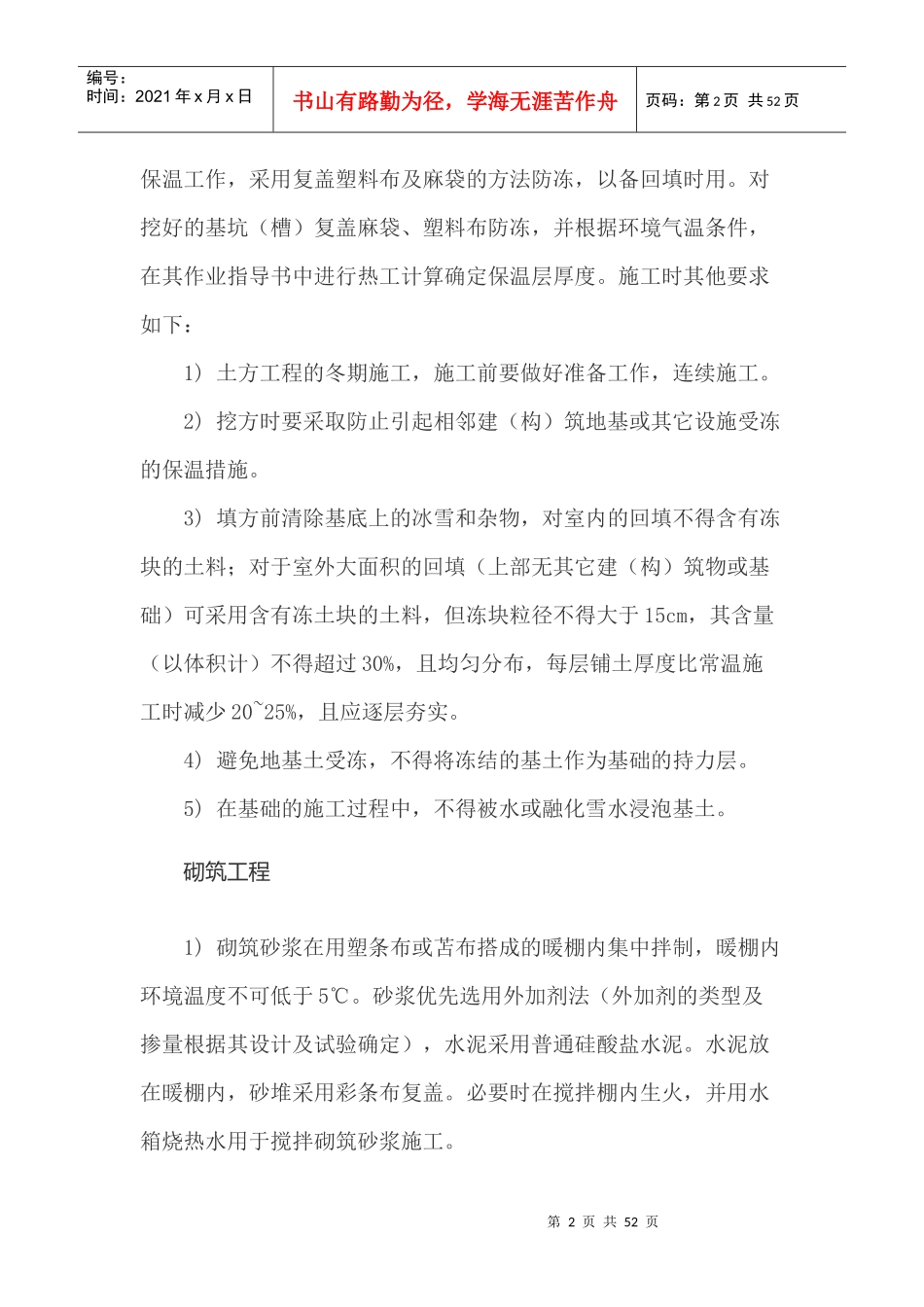

基坑(槽)采用机械挖方,挖方土料集中置于指定堆土场地;对于挖出的未受冻土,在弃土场地做好第2页共52页第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共52页保温工作,采用复盖塑料布及麻袋的方法防冻,以备回填时用
对挖好的基坑(槽)复盖麻袋、塑料布防冻,并根据环境气温条件,在其作业指导书中进行热工计算确定保温层厚度
施工时其他要求如下:1)土方工程的冬期施工,施工前要做好准备工作,连续施工
2)挖方时要采取防止引起相邻建(构)筑地基或其它设施受冻的保温措施
3)填方前清除基底上的冰雪和杂物,对室内的回填不得含有冻块的土料;对于室外大面积的回填(上部无其它建(构)筑物或基础)可采用含有冻土块的土料,但冻块粒径不得大于15cm,其含量(以体积计)不得超过30%,且均匀分布,每层铺土厚度比常温施工时减少20~25%,且应逐层夯实
4)避免地基土受冻,不得将冻结的基土作为基础的持力层
5)在基础的施工过程中,不得被水或融化雪水浸泡基土

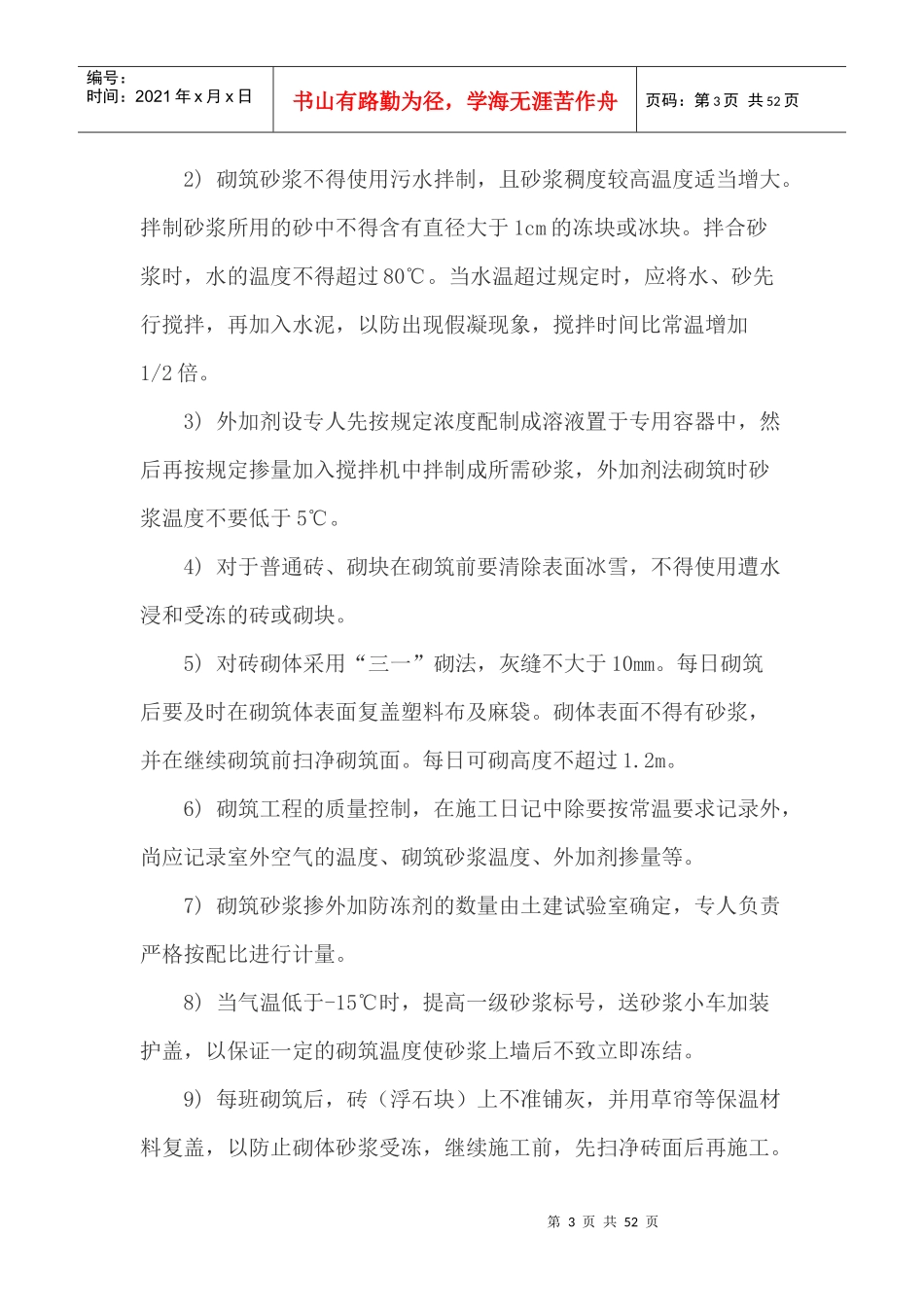

砌筑工程1)砌筑砂浆在用塑条布或苫布搭成的暖棚内集中拌制,暖棚内环境温度不可低于5℃
砂浆优先选用外加剂法(外加剂的类型及掺量根据其设计及试验确定),水泥采用普通硅酸盐水泥
水泥放在暖棚内,
