第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页人货电梯施工方案一、工程概况××大厦工程位于×××××××,地下一层,地上十四层,建筑总高度49
95m,建筑整体呈“L”形布置,长边××××m,短边××××m,总建筑面积×××××m2
现场施工中,由于两端跨度较大,仅靠一台塔式起重机,极难满足主体结构施工阶段及装修阶段材料的垂直运输要求
拟设置一架双笼人货电梯,以保证现场施工的正常进行
二、人货电梯设计(一)人货电梯选择电梯采用广州市京龙工程机械有限公司生产的SC200/200TD型双笼人货电梯,搭设高度为48
0米,每个吊笼额定载重2
0吨,吊笼额定升降速度36
0米\分,额定功率44kW
(二)人货电梯定位根据施工现场场地布置情况及建筑物本身的结构特点,将人货电梯位置定于10轴×P~Q轴间,中心距P轴2
5m,基础距墙面(10轴)3
6m,此处屋面结构标高46
(三)人货电梯基础根据建筑结构标高,拟搭设总高度为48

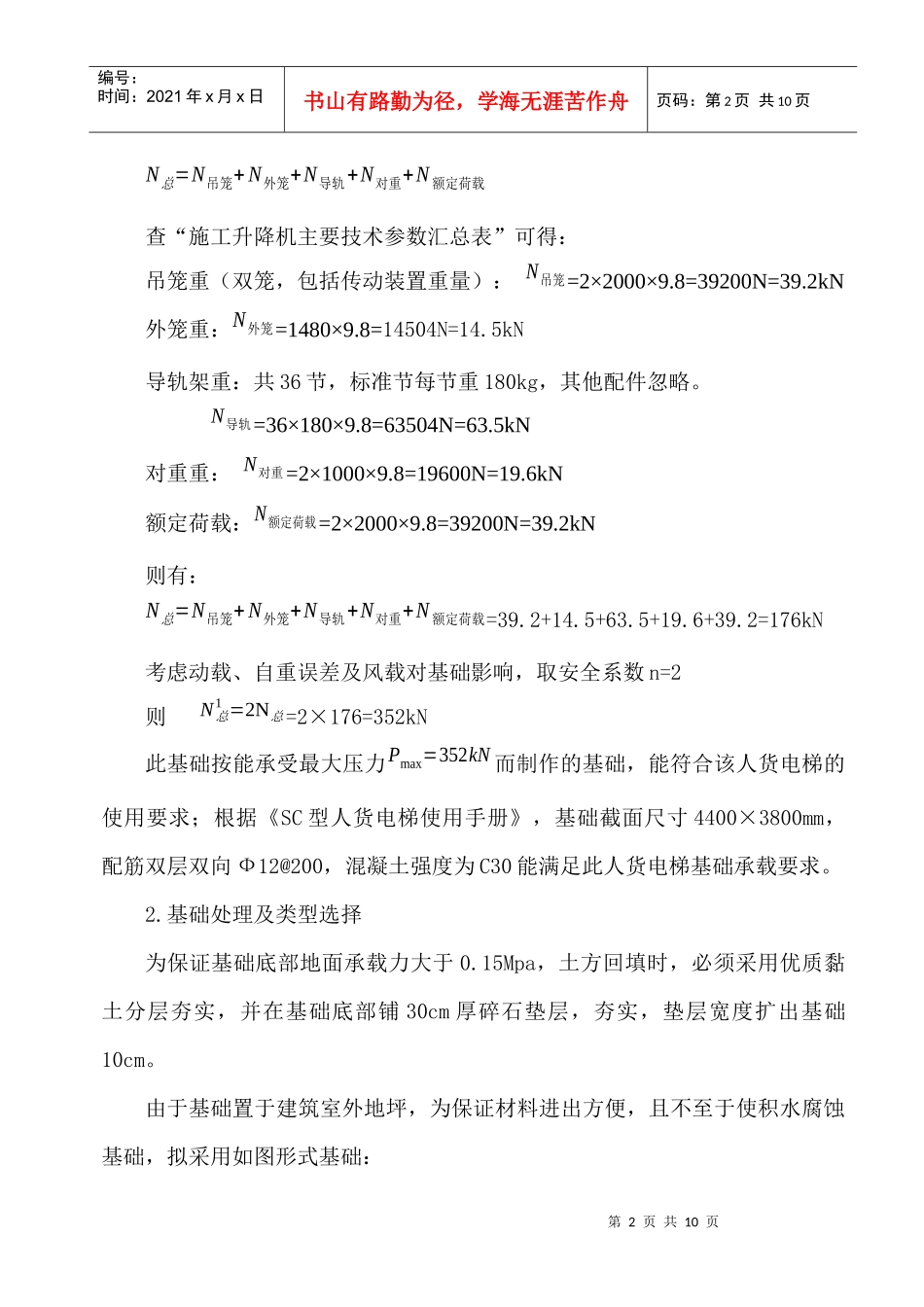

0米(共36节标准节,标准节尺寸650×650mm)
荷载计算:人货电梯自重计算:第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页N总=N吊笼+N外笼+N导轨+N对重+N额定荷载查“施工升降机主要技术参数汇总表”可得:吊笼重(双笼,包括传动装置重量):N吊笼=2×2000×9
8=39200N=39
2kN外笼重:N外笼=1480×9
8=14504N=14
5kN导轨架重:共36节,标准节每节重180kg,其他配件忽略
N导轨=36×180×9
8=63504N=63
5kN对重重:N对重=2×1000×9
8=19600N=19
6kN额定荷载:N额定荷载=2×2000×9
8=39200N=39
2kN则有:N总=N吊笼+N外笼+N导
