施工组织设计方案10kV及以下配网建设(电气安装工程)施工方案项目名称:xxxx迁改10KV配网线路工程编号:施工地点:xxxx二期施工单位:编写:审核:2010年11月28日1项目经理:现场技术负责人:机工:电工:质安员:施工技术人员:材料运输:资料员:施工组织设计方案一、工程概况1
1工程概述此工程名称为:xxxx迁改10KV配网线路工程,工程编号为:2101100016,施工的具体地点:xxxx二期,总施工工期约20天(不含工程验收时间)
2工程特点本工程为线路迁移工程,位于xxxx二期
工程电缆管部分与电信线路平行,两处需进行顶管工程
未保证工程的顺利进行,需要进行多方面的配合
施工临时用水用电可从已有的管网连接,场地堆放材料可从项目场地借用,办公、住宿安排在公司项目部,根据该工程的特点,我们必须制定该项目的现场施工具体方案
3施工组织机构图1
4主要工程量1、拆除10KVxx线-xx支线#16杆至#20杆架空导线及#17至#19电杆等;2、在#16杆装设相应横担,采用耐张线夹固定振兴支架空线;3、在#16杆拉线一组,杆上装设备:避雷器1组(3个);隔离开关1组;4、沿围墙边埋地敷设Φ167电力保护管(有2处进行顶管),穿YJV22-3*70mm2高压缆;2施工组织设计方案5、制作电缆井;6、接地装置安装(含接地母线及接地极)

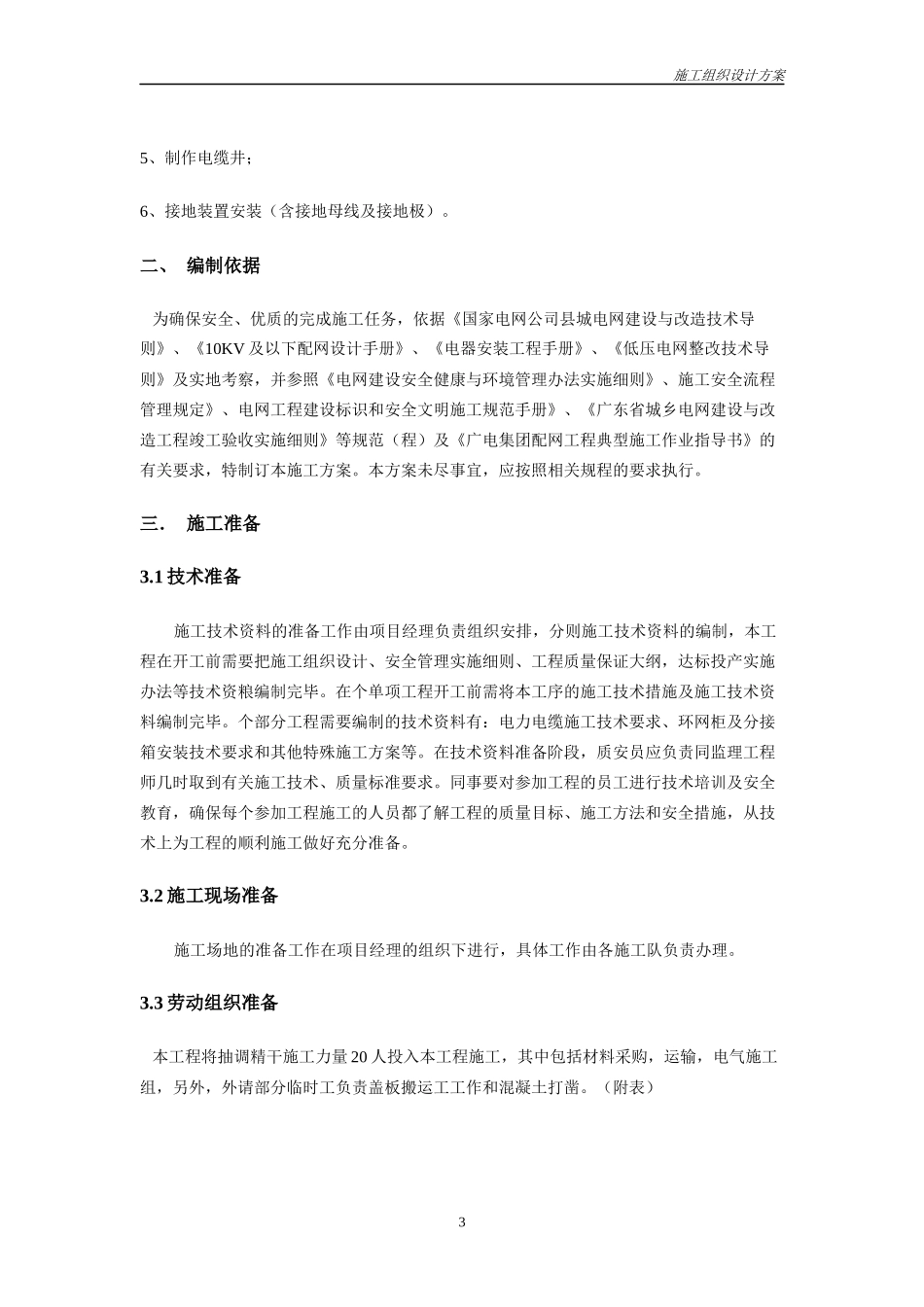

二、编制依据为确保安全、优质的完成施工任务,依据《国家电网公司县城电网建设与改造技术导则》、《10KV及以下配网设计手册》、《电器安装工程手册》、《低压电网整改技术导则》及实地考察,并参照《电网建设安全健康与环境管理办法实施细则》、施工安全流程管理规定》、电网工程建设标识和安全文明施工规范手册》、《广东省城乡电网建设与改造工程竣工验收实施细则》等规范(程)及《广电集团配网工程典型施工作业指导书》的有关要求,特制订本施工方案
