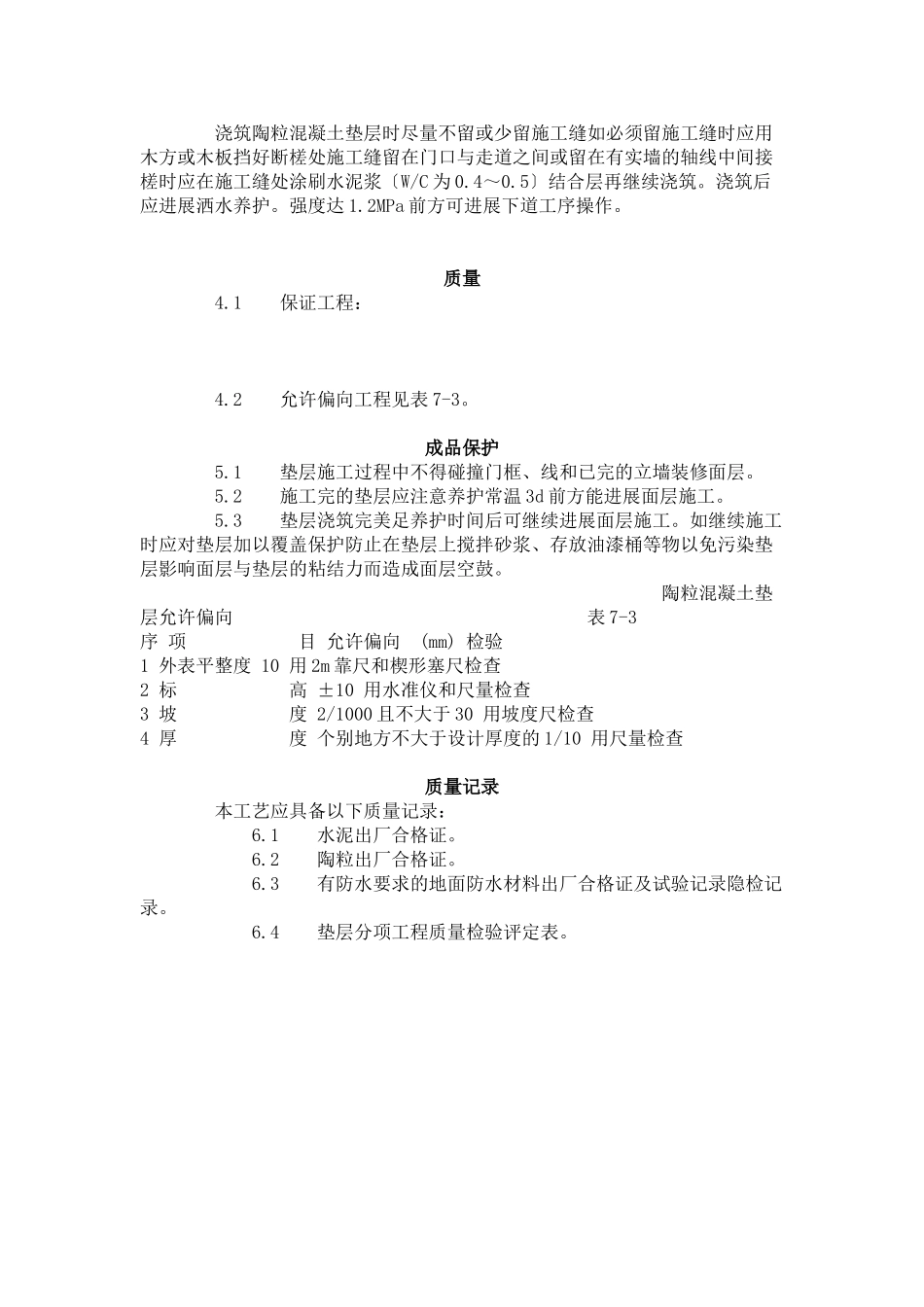

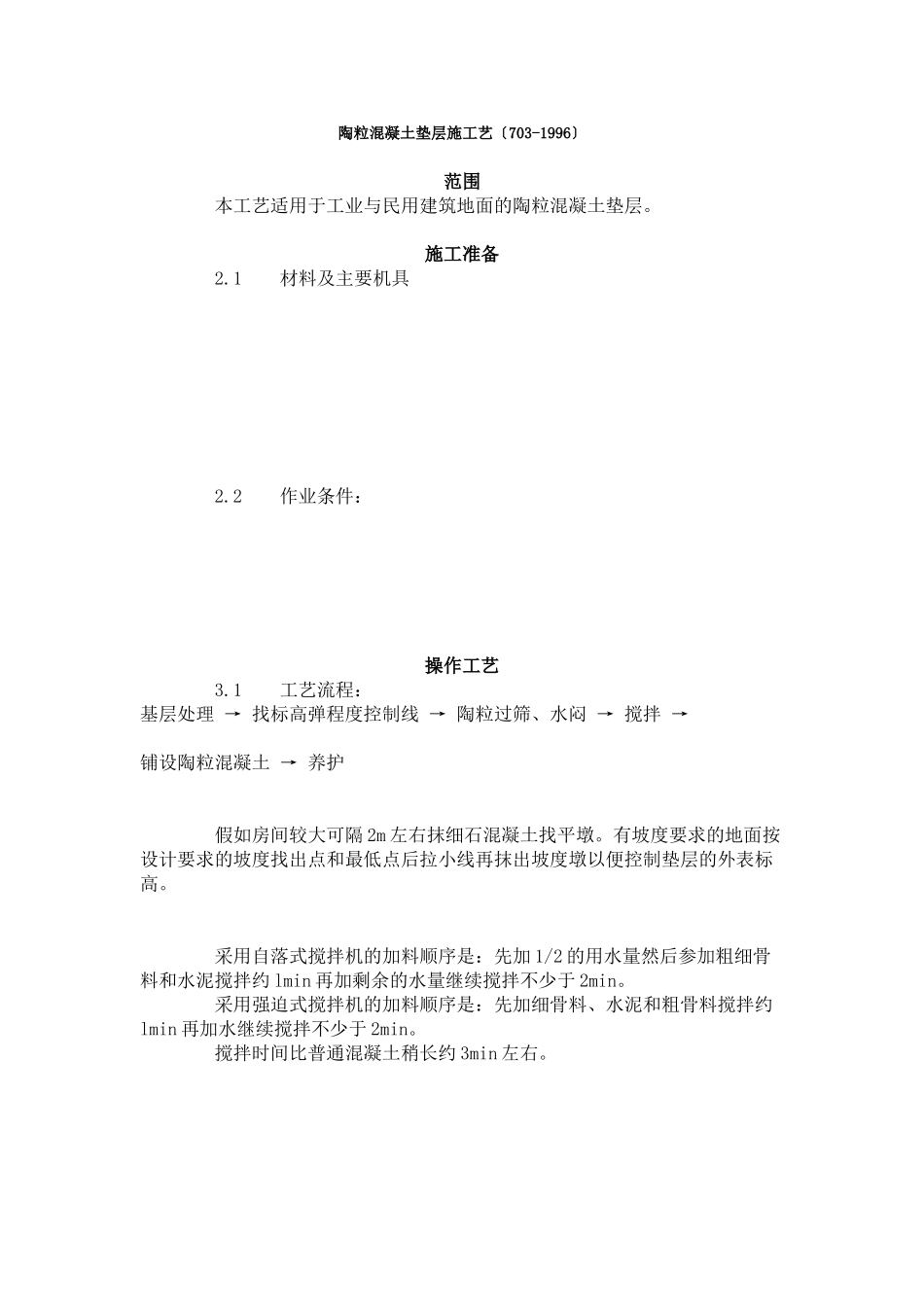

陶粒混凝土垫层施工艺〔703-1996〕范围本工艺适用于工业与民用建筑地面的陶粒混凝土垫层。施工准备2.1材料及主要机具2.2作业条件:操作工艺3.1工艺流程:基层处理→找标高弹程度控制线→陶粒过筛、水闷→搅拌→铺设陶粒混凝土→养护假如房间较大可隔2m左右抹细石混凝土找平墩。有坡度要求的地面按设计要求的坡度找出点和最低点后拉小线再抹出坡度墩以便控制垫层的外表标高。采用自落式搅拌机的加料顺序是:先加1/2的用水量然后参加粗细骨料和水泥搅拌约lmin再加剩余的水量继续搅拌不少于2min。采用强迫式搅拌机的加料顺序是:先加细骨料、水泥和粗骨料搅拌约lmin再加水继续搅拌不少于2min。搅拌时间比普通混凝土稍长约3min左右。浇筑陶粒混凝土垫层时尽量不留或少留施工缝如必须留施工缝时应用木方或木板挡好断槎处施工缝留在门口与走道之间或留在有实墙的轴线中间接槎时应在施工缝处涂刷水泥浆〔W/C为0.4~0.5〕结合层再继续浇筑。浇筑后应进展洒水养护。强度达1.2MPa前方可进展下道工序操作。质量4.1保证工程:4.2允许偏向工程见表7-3。成品保护5.1垫层施工过程中不得碰撞门框、线和已完的立墙装修面层。5.2施工完的垫层应注意养护常温3d前方能进展面层施工。5.3垫层浇筑完美足养护时间后可继续进展面层施工。如继续施工时应对垫层加以覆盖保护防止在垫层上搅拌砂浆、存放油漆桶等物以免污染垫层影响面层与垫层的粘结力而造成面层空鼓。陶粒混凝土垫层允许偏向表7-3序项目允许偏向(mm)检验1外表平整度10用2m靠尺和楔形塞尺检查2标高±10用水准仪和尺量检查3坡度2/1000且不大于30用坡度尺检查4厚度个别地方不大于设计厚度的1/10用尺量检查质量记录本工艺应具备以下质量记录:6.1水泥出厂合格证。6.2陶粒出厂合格证。6.3有防水要求的地面防水材料出厂合格证及试验记录隐检记录。6.4垫层分项工程质量检验评定表。
