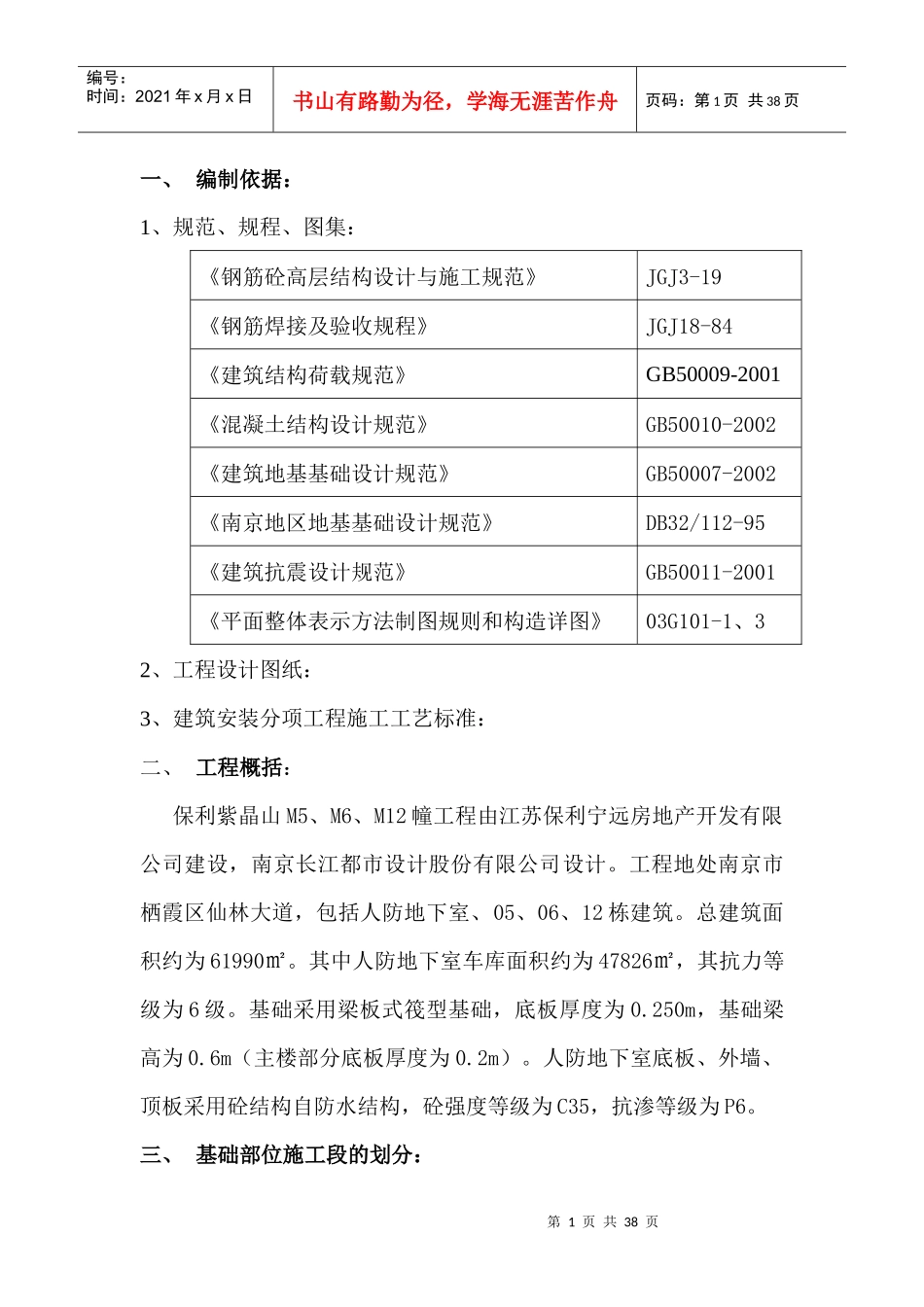

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页一、编制依据:1、规范、规程、图集:《钢筋砼高层结构设计与施工规范》JGJ3-19《钢筋焊接及验收规程》JGJ18-84《建筑结构荷载规范》GB50009-2001《混凝土结构设计规范》GB50010-2002《建筑地基基础设计规范》GB50007-2002《南京地区地基基础设计规范》DB32/112-95《建筑抗震设计规范》GB50011-2001《平面整体表示方法制图规则和构造详图》03G101-1、32、工程设计图纸:3、建筑安装分项工程施工工艺标准:二、工程概括:保利紫晶山M5、M6、M12幢工程由江苏保利宁远房地产开发有限公司建设,南京长江都市设计股份有限公司设计
工程地处南京市栖霞区仙林大道,包括人防地下室、05、06、12栋建筑
总建筑面积约为61990㎡
其中人防地下室车库面积约为47826㎡,其抗力等级为6级
基础采用梁板式筏型基础,底板厚度为0
250m,基础梁高为0
6m(主楼部分底板厚度为0
人防地下室底板、外墙、顶板采用砼结构自防水结构,砼强度等级为C35,抗渗等级为P6

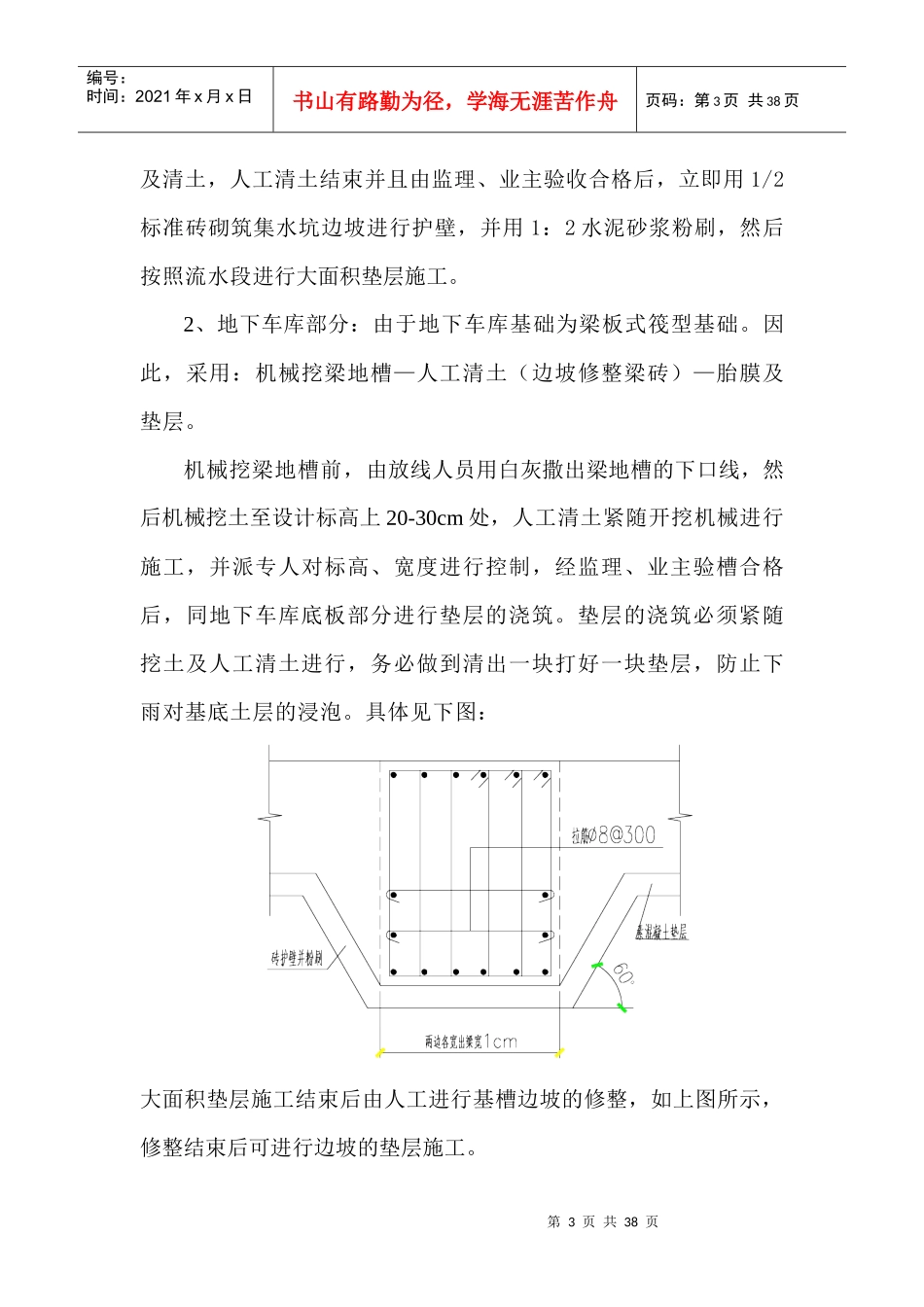

三、基础部位施工段的划分:第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页1
横向施工段的划分:地下室底板、外墙、顶板部分以后浇带来划分成个流水段(根据现场实际情况可以将两个或多个流水段合并为一个流水段),分别组织进行流水施工
根据现场挖土情况,垫层施工顺序分别为从12栋开始,向06栋—05栋方向进行

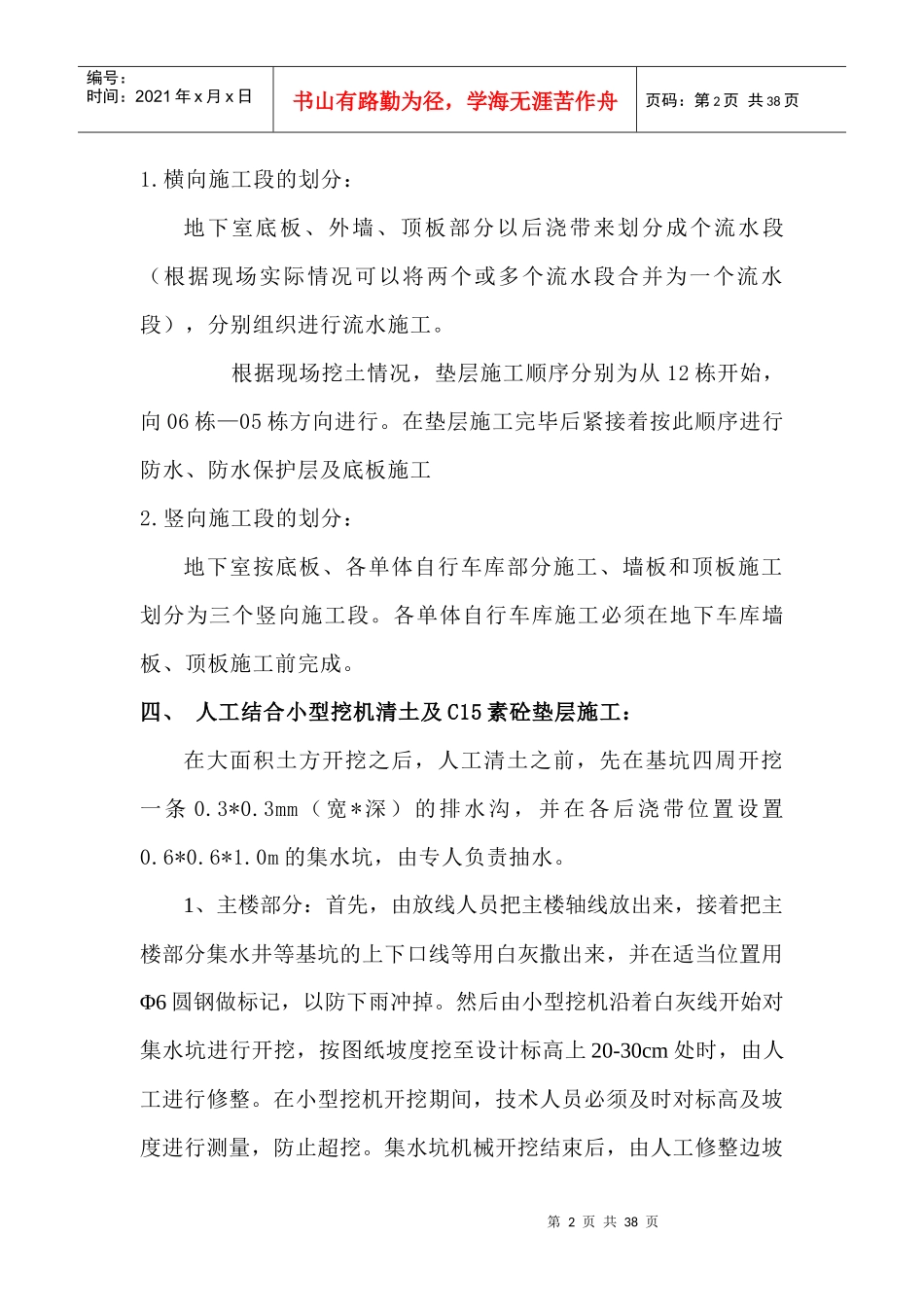

在垫层施工完毕后紧接着按此顺序进行防水、防水保护层及底板施工2
竖向施工段的划分:地下室按底板、各单体自行车库部分施工、墙板和顶板施工划分为三个竖向施工段
各单体自行车库施工必须在地下车库墙板、顶板施工前完成
四、人工结合
