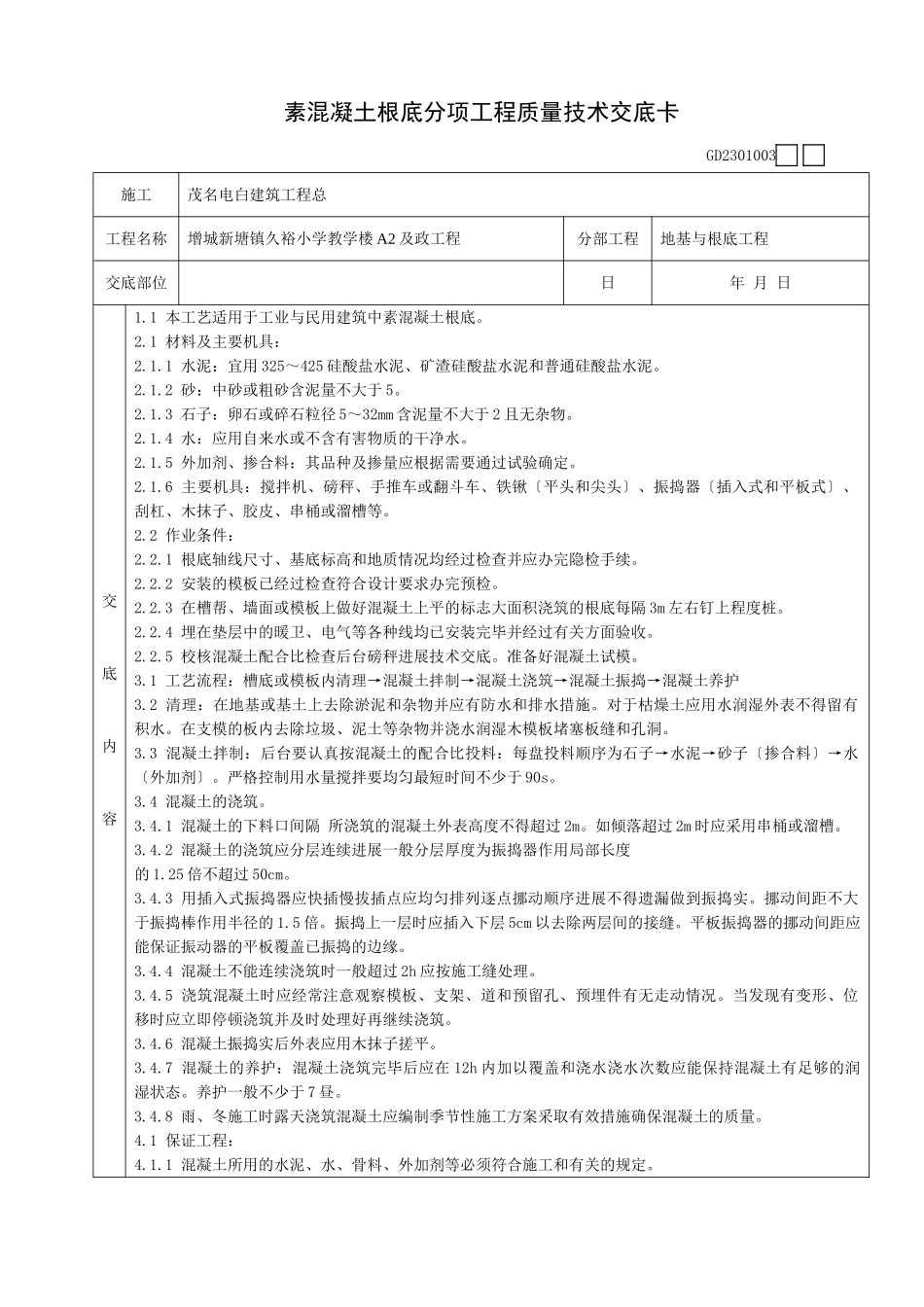

素混凝土根底分项工程质量技术交底卡GD2301003施工茂名电白建筑工程总工程名称增城新塘镇久裕小学教学楼A2及政工程分部工程地基与根底工程交底部位日年月日交底内容1
1本工艺适用于工业与民用建筑中素混凝土根底
1材料及主要机具:2
1水泥:宜用325~425硅酸盐水泥、矿渣硅酸盐水泥和普通硅酸盐水泥
2砂:中砂或粗砂含泥量不大于5
3石子:卵石或碎石粒径5~32mm含泥量不大于2且无杂物
4水:应用自来水或不含有害物质的干净水
5外加剂、掺合料:其品种及掺量应根据需要通过试验确定
6主要机具:搅拌机、磅秤、手推车或翻斗车、铁锹〔平头和尖头〕、振捣器〔插入式和平板式〕、刮杠、木抹子、胶皮、串桶或溜槽等
2作业条件:2
1根底轴线尺寸、基底标高和地质情况均经过检查并应办完隐检手续
2安装的模板已经过检查符合设计要求办完预检
3在槽帮、墙面或模板上做好混凝土上平的标志大面积浇筑的根底每隔3m左右钉上程度桩
4埋在垫层中的暖卫、电气等各种线均已安装完毕并经过有关方面验收
5校核混凝土配合比检查后台磅秤进展技术交底
准备好混凝土试模
1工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护3
2清理:在地基或基土上去除淤泥和杂物并应有防水和排水措施
对于枯燥土应用水润湿外表不得留有积水
在支模的板内去除垃圾、泥土等杂物并浇水润湿木模板堵塞板缝和孔洞
3混凝土拌制:后台要认真按混凝土的配合比投料:每盘投料顺序为石子→水泥→砂子〔掺合料〕→水〔外加剂〕
严格控制用水量搅拌要均匀最短时间不少于90s
4混凝土的浇筑
1混凝土的下料口间隔所浇筑的混凝土外表高度不得超过2m
如倾落超过2m时应采用串桶或溜槽
2混凝土的浇筑应分层连续进展一般分层厚度为振捣器作
