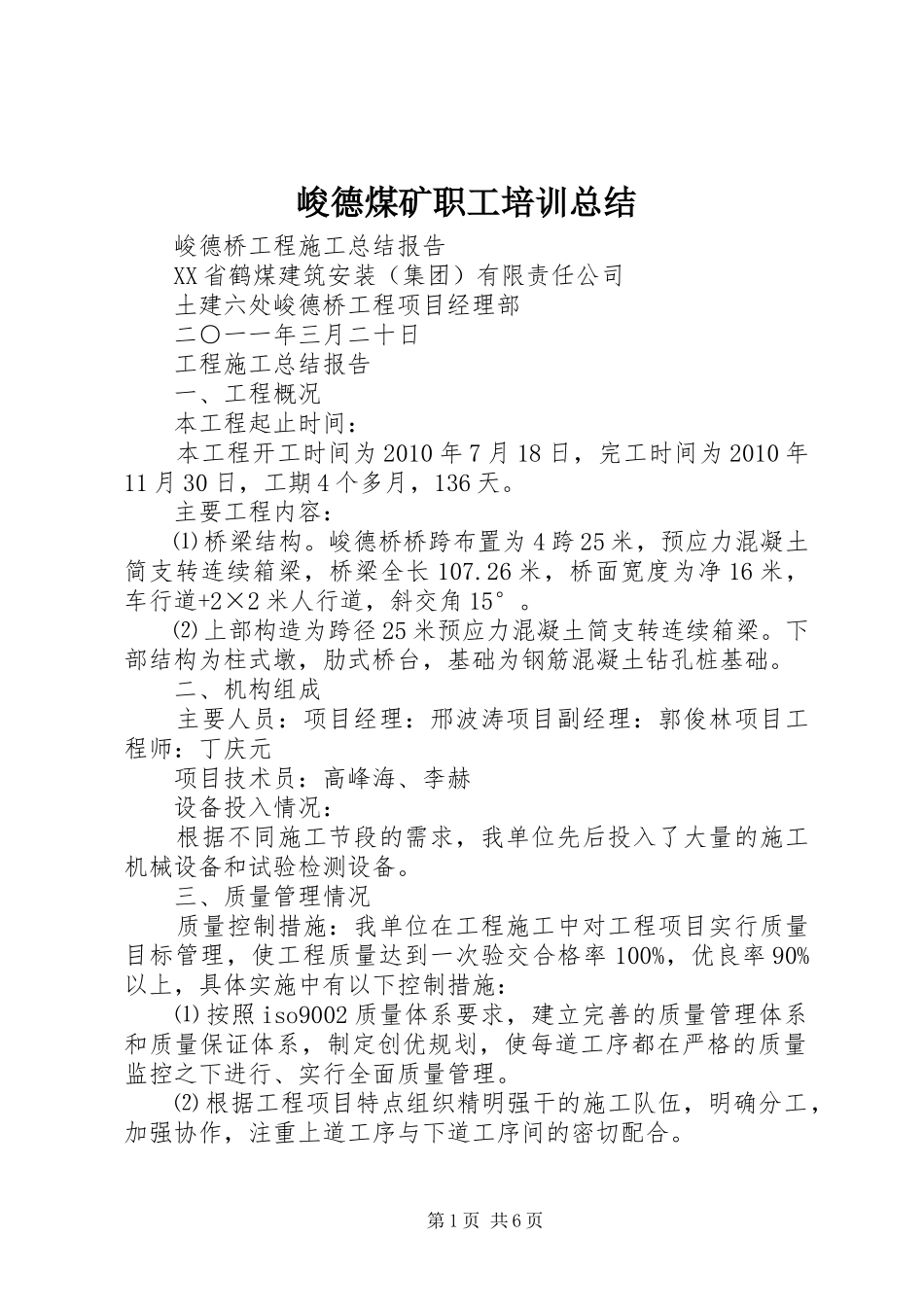

峻德煤矿职工培训总结峻德桥工程施工总结报告XX省鹤煤建筑安装(集团)有限责任公司土建六处峻德桥工程项目经理部二○一一年三月二十日工程施工总结报告一、工程概况本工程起止时间:本工程开工时间为2010年7月18日,完工时间为2010年11月30日,工期4个多月,136天
主要工程内容:⑴桥梁结构
峻德桥桥跨布置为4跨25米,预应力混凝土简支转连续箱梁,桥梁全长107
26米,桥面宽度为净16米,车行道+2×2米人行道,斜交角15°
⑵上部构造为跨径25米预应力混凝土简支转连续箱梁
下部结构为柱式墩,肋式桥台,基础为钢筋混凝土钻孔桩基础
二、机构组成主要人员:项目经理:邢波涛项目副经理:郭俊林项目工程师:丁庆元项目技术员:高峰海、李赫设备投入情况:根据不同施工节段的需求,我单位先后投入了大量的施工机械设备和试验检测设备
三、质量管理情况质量控制措施:我单位在工程施工中对工程项目实行质量目标管理,使工程质量达到一次验交合格率100%,优良率90%以上,具体实施中有以下控制措施:⑴按照iso9002质量体系要求,建立完善的质量管理体系和质量保证体系,制定创优规划,使每道工序都在严格的质量监控之下进行、实行全面质量管理
⑵根据工程项目特点组织精明强干的施工队伍,明确分工,加强协作,注重上道工序与下道工序间的密切配合

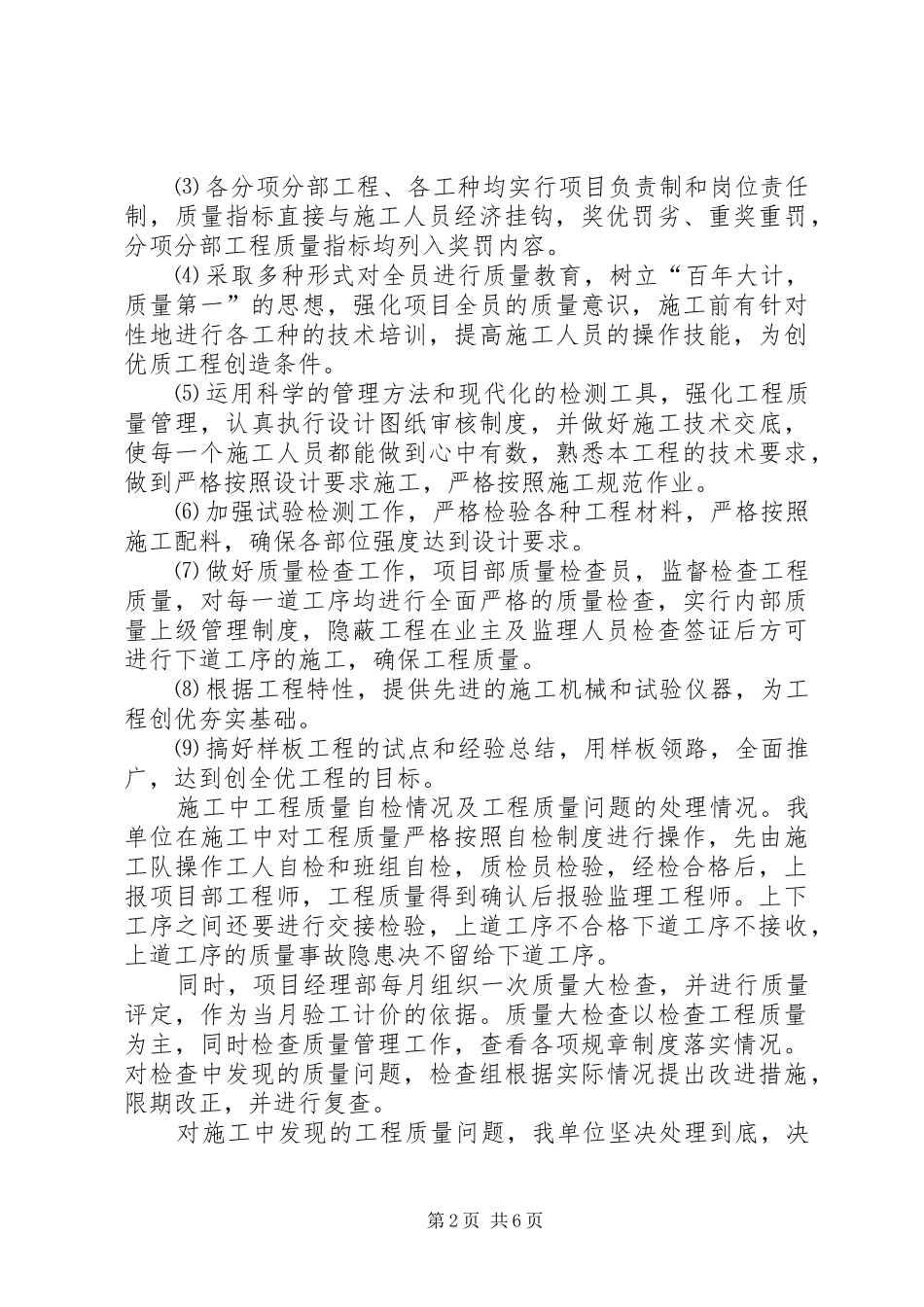

第1页共6页⑶各分项分部工程、各工种均实行项目负责制和岗位责任制,质量指标直接与施工人员经济挂钩,奖优罚劣、重奖重罚,分项分部工程质量指标均列入奖罚内容
⑷采取多种形式对全员进行质量教育,树立“百年大计,质量第一”的思想,强化项目全员的质量意识,施工前有针对性地进行各工种的技术培训,提高施工人员的操作技能,为创优质工程创造条件
⑸运用科学的管理方法和现代化的检测工具,强化工程质量管理,认真执行设计图纸审核制度,并做好施工技术交底,使每一个施工人员都能做到心中有数,熟悉本工程
