测量放样捞取渣样校正孔深终孔渣样平整场地冲孔埋设钢护筒挖泥浆池准备泥浆每班捞取2~3次安装冲击钻机每班检测泥浆性能冲击钻头检修报验A匝道桥2#墩基础及下部结构分项工程施工方案致总监办:现将惠大疏港高速公路A10合同段A匝道跨线桥的分项工程A2#墩桩基及下部结构开工报告,送总监办审批
各项开工准备工作业已做完,具备了开工条件
一、施工工程基本情况A匝道跨线桥是由沿海高速公路流出后上跨B匝道、再跨沿海高速公路、右线、规划路和左线,桥长648
88m,共设有18个墩,A2#墩分项工程具体工程内容包括:1、桩基施工及桩基钢筋笼加工、安装;2、承台施工及承台钢筋加工、安装;3、墩身施工及墩身钢筋加工、安装;其工程量为:1、桩基:钢筋3218kg;C30砼35
2、承台:钢筋2577kg;C30砼30
3、墩柱:钢筋5869kg;C30砼37
工期安排:自8月5日至11月3日,安排90天
由桥涵队负责施工

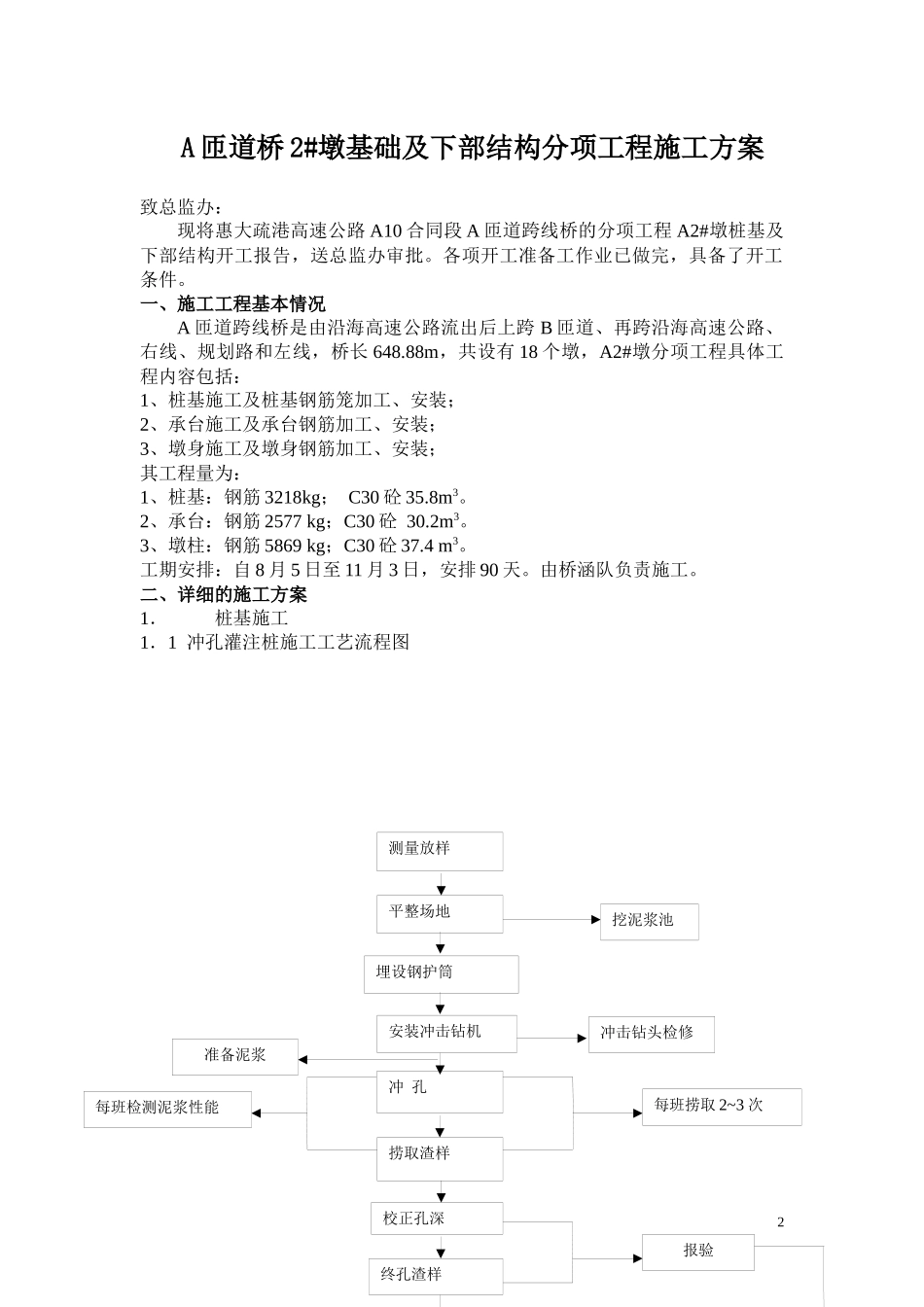

二、详细的施工方案1.桩基施工1.1冲孔灌注桩施工工艺流程图21

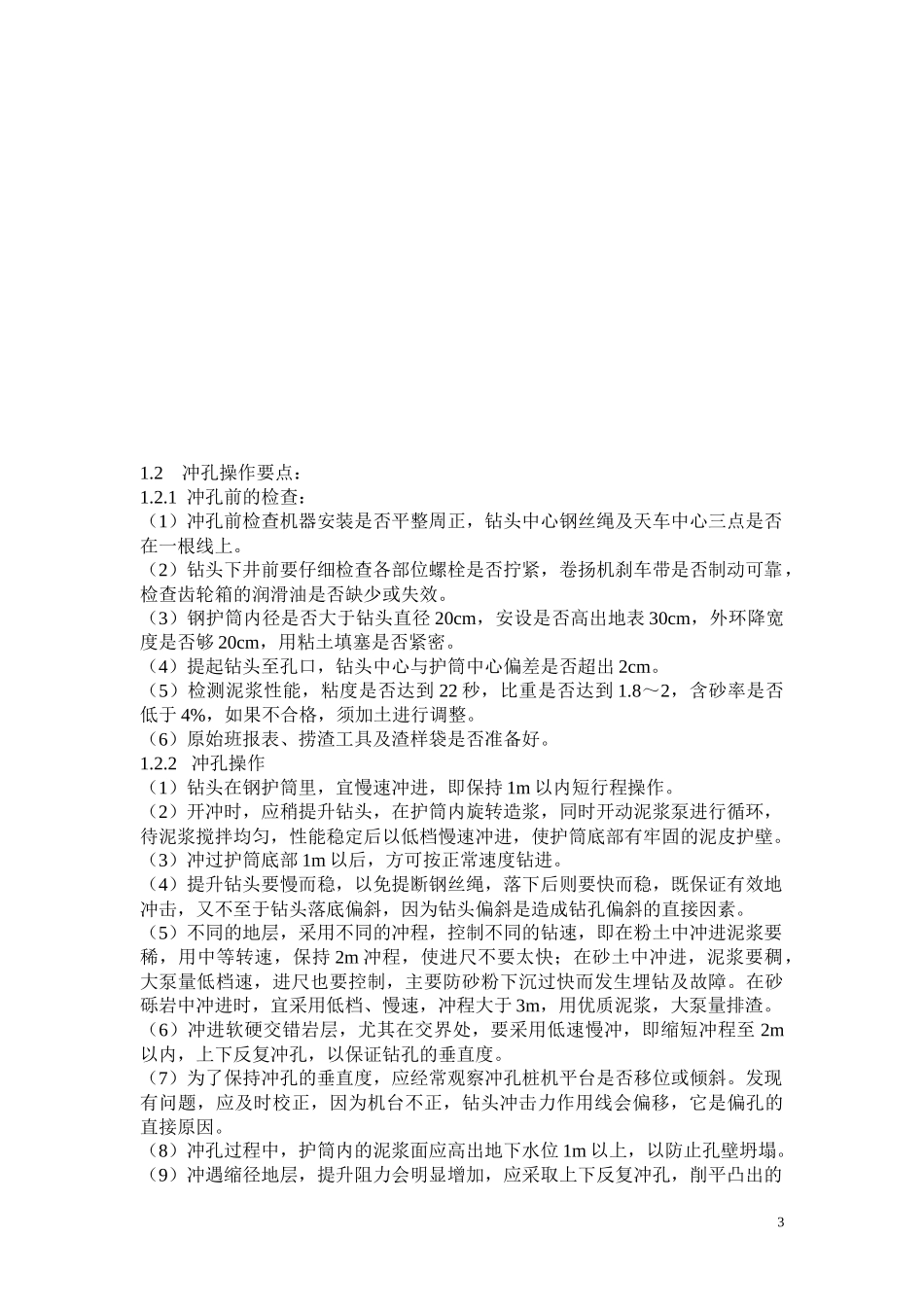

2冲孔操作要点:1
1冲孔前的检查:(1)冲孔前检查机器安装是否平整周正,钻头中心钢丝绳及天车中心三点是否在一根线上
(2)钻头下井前要仔细检查各部位螺栓是否拧紧,卷扬机刹车带是否制动可靠,检查齿轮箱的润滑油是否缺少或失效
(3)钢护筒内径是否大于钻头直径20cm,安设是否高出地表30cm,外环降宽度是否够20cm,用粘土填塞是否紧密
(4)提起钻头至孔口,钻头中心与护筒中心偏差是否超出2cm
(5)检测泥浆性能,粘度是否达到22秒,比重是否达到1
8~2,含砂率是否低于4%,如果不合格,须加土进行调整
(6)原始班报表、捞渣工具及渣样袋是否准备好
2冲孔操作(1)钻头在钢护筒里,宜慢速冲进,即保持1m以内短行程操作
(2)开冲时,应稍提升钻头,在护筒内旋转造浆,同时开动泥浆泵进行循
