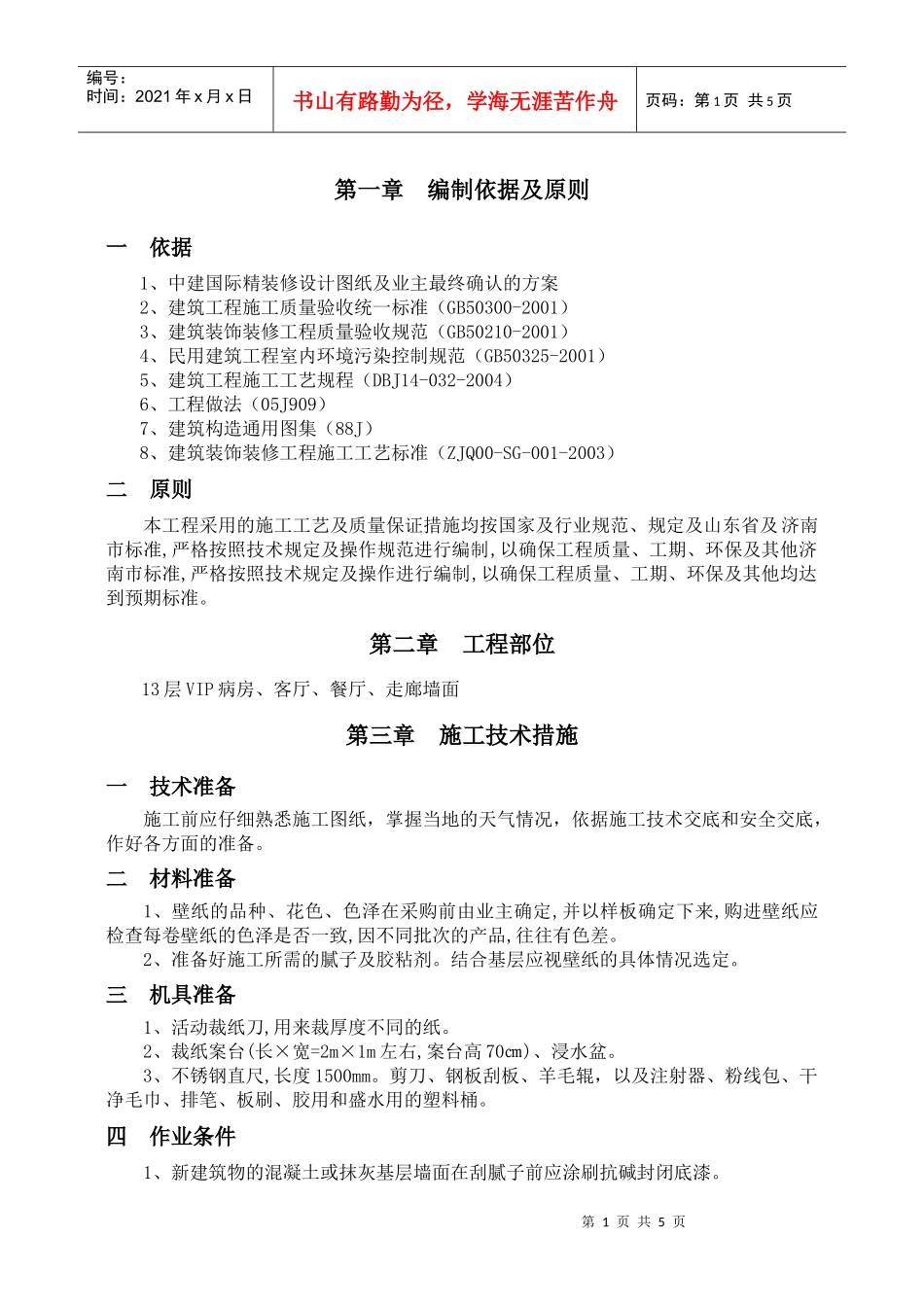

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页第一章编制依据及原则一依据1、中建国际精装修设计图纸及业主最终确认的方案2、建筑工程施工质量验收统一标准(GB50300-2001)3、建筑装饰装修工程质量验收规范(GB50210-2001)4、民用建筑工程室内环境污染控制规范(GB50325-2001)5、建筑工程施工工艺规程(DBJ14-032-2004)6、工程做法(05J909)7、建筑构造通用图集(88J)8、建筑装饰装修工程施工工艺标准(ZJQ00-SG-001-2003)二原则本工程采用的施工工艺及质量保证措施均按国家及行业规范、规定及山东省及济南市标准,严格按照技术规定及操作规范进行编制,以确保工程质量、工期、环保及其他济南市标准,严格按照技术规定及操作进行编制,以确保工程质量、工期、环保及其他均达到预期标准
第二章工程部位13层VIP病房、客厅、餐厅、走廊墙面第三章施工技术措施一技术准备施工前应仔细熟悉施工图纸,掌握当地的天气情况,依据施工技术交底和安全交底,作好各方面的准备
二材料准备1、壁纸的品种、花色、色泽在采购前由业主确定,并以样板确定下来,购进壁纸应检查每卷壁纸的色泽是否一致,因不同批次的产品,往往有色差
2、准备好施工所需的腻子及胶粘剂
结合基层应视壁纸的具体情况选定
三机具准备1、活动裁纸刀,用来裁厚度不同的纸
2、裁纸案台(长×宽=2m×1m左右,案台高70㎝)、浸水盆
3、不锈钢直尺,长度1500mm
剪刀、钢板刮板、羊毛辊,以及注射器、粉线包、干净毛巾、排笔、板刷、胶用和盛水用的塑料桶
四作业条件1、新建筑物的混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆

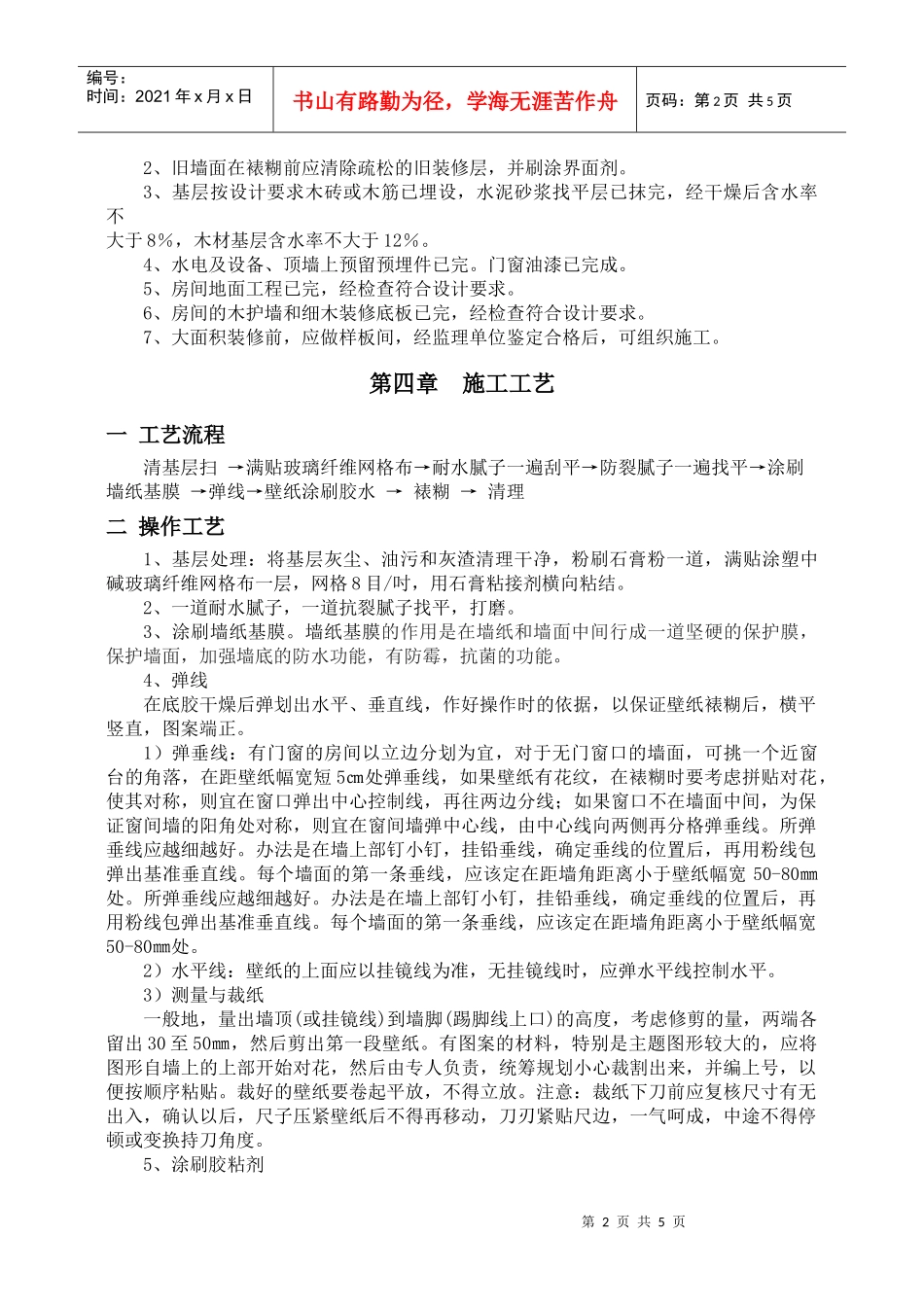

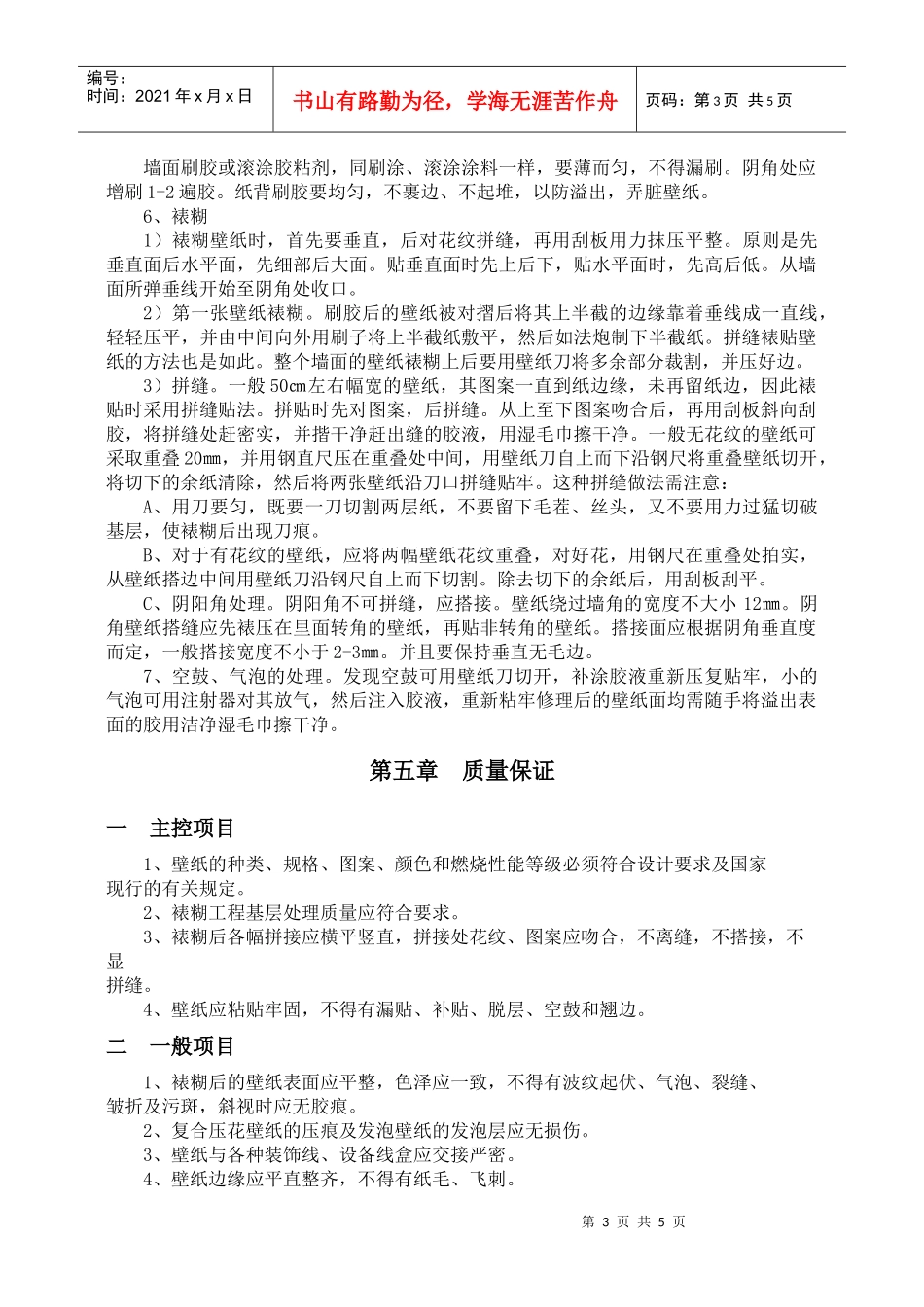

第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页2、旧墙面在裱糊前应清除疏松的旧装修层
