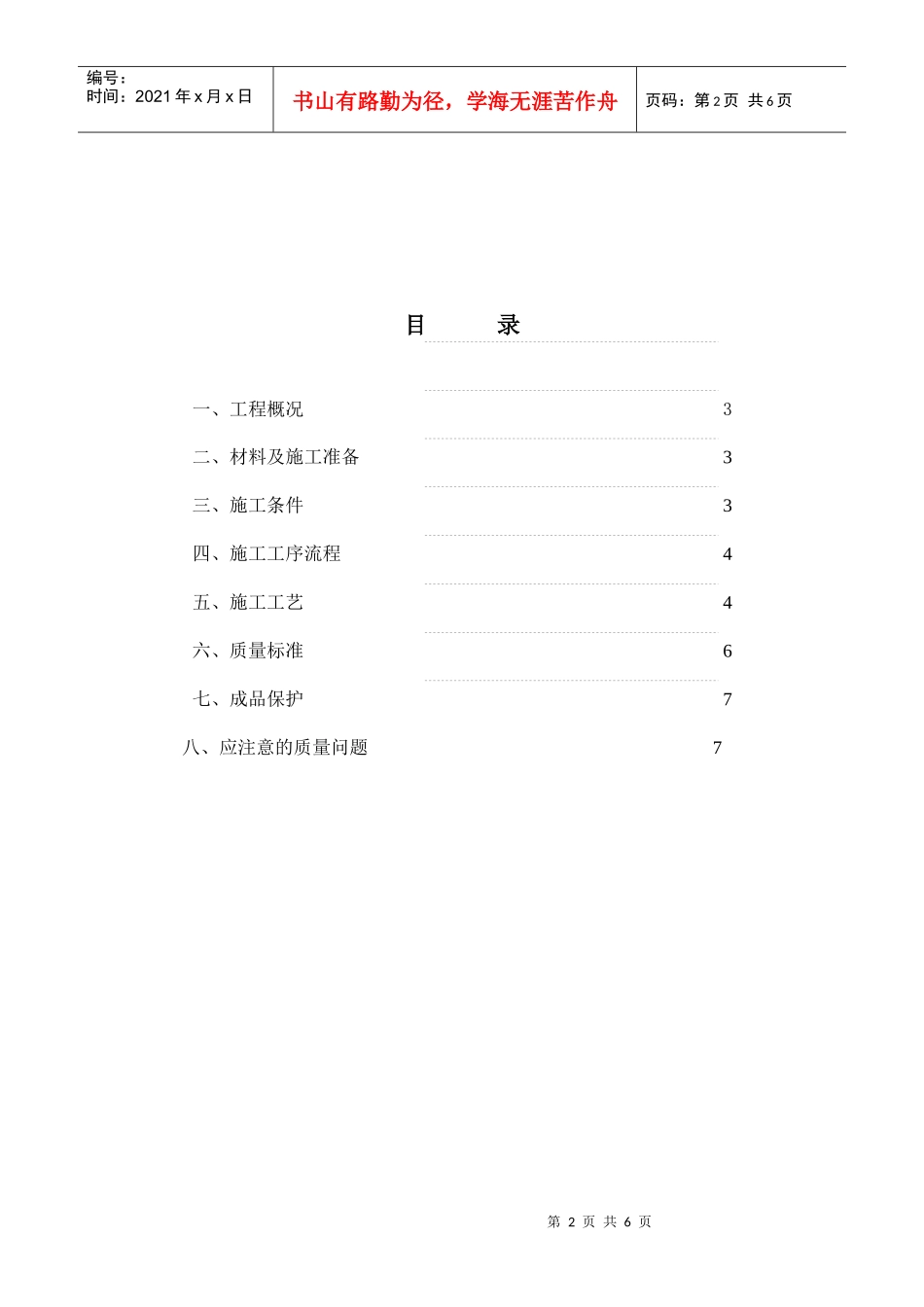

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页北京国际俱乐部扩建工程精装修一标段墙面石材干挂工程专项施工方案方案编制人:方案审核人:方案审批人:香港迪臣发展有限公司国际俱乐部项目经理部二零零零年十一月十日第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页目录一、工程概况3二、材料及施工准备3三、施工条件3四、施工工序流程4五、施工工艺4六、质量标准6七、成品保护7八、应注意的质量问题7第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页北京国际俱乐部扩建工程精装修一标段墙面石材干挂工程专项施工方案一、工程概况:北京国际俱乐部扩建工程位于北京市朝阳区建国门外大街4号,是即将建成的顶级五星级饭店,其中精装修一标段设计方案由JOHNCHAN设计公司设计,包括首层、地下一层、地下二层,共三层
本工程的墙面石材工程根据设计要求,有部分圆柱、楼梯扶手、门套饰面为石材,所以采用石材干挂的做法
二、材料及施工准备:1
本工程墙面干挂石材材料选用深啡网纹(ST-02)、西班牙米黄(ST-03)、爵士黄(ST-17),按设计图纸要求的规格备料
所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装
材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、风化等缺陷
靠模筛选后,将选用的块料按房间部位分类堆放,同一开间使用筛选出的同一类块料
板材直立码放时应光面相对,倾斜度不大于15°,层间加垫,垛高不超过1
5M;板材平放时,应光面相对,地面必须平整,垛高不超过1
2M;包装箱高度不超过2M
及时上报材料检验报告,并通知总包、监理、甲方进行现场取样复试,复试合格后方可使用
根据石材干挂工程施工情况,需备有:冲击钻、电焊机、
