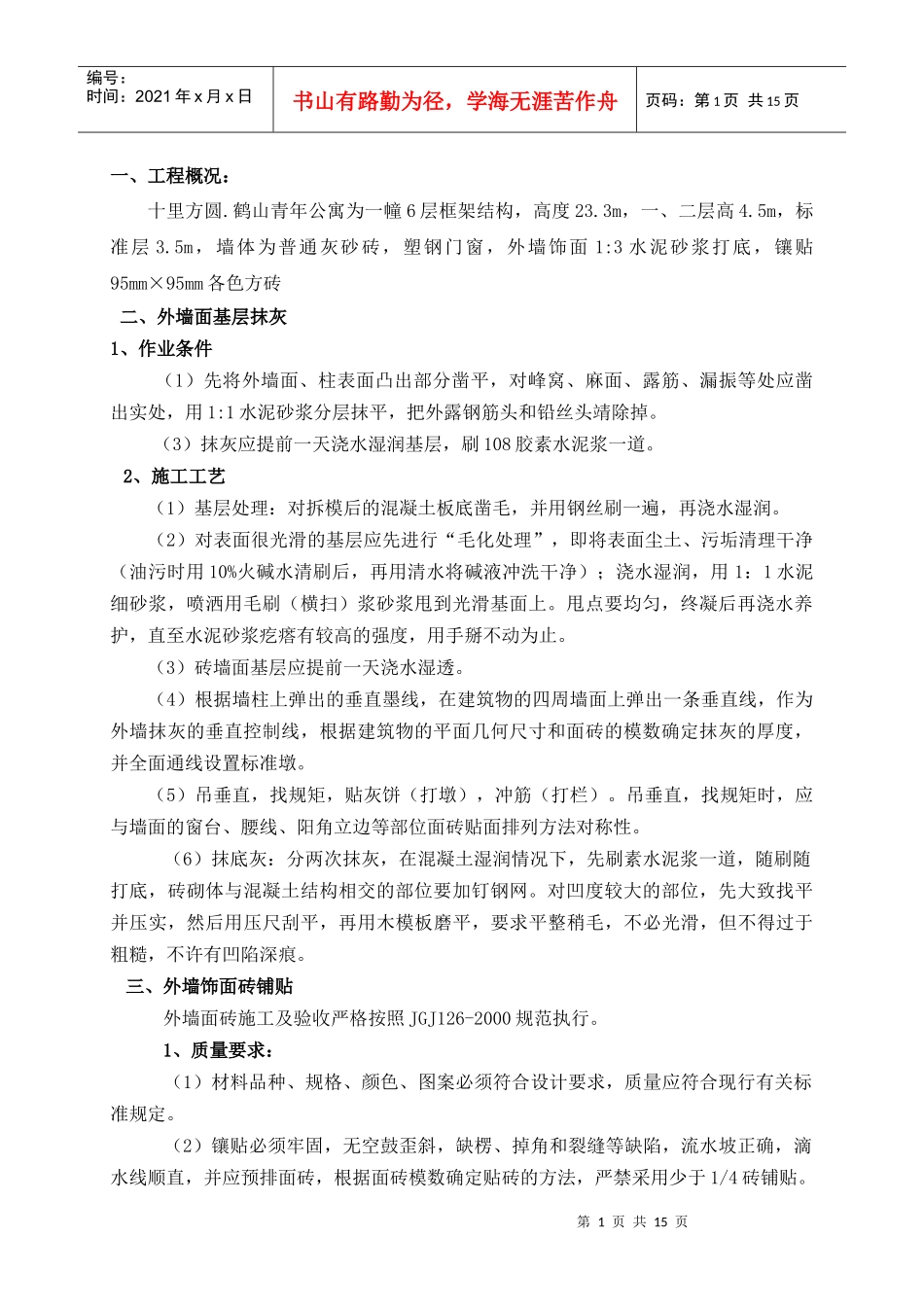

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页一、工程概况:十里方圆.鹤山青年公寓为一幢6层框架结构,高度23.3m,一、二层高4.5m,标准层3.5m,墙体为普通灰砂砖,塑钢门窗,外墙饰面1:3水泥砂浆打底,镶贴95mm×95mm各色方砖二、外墙面基层抹灰1、作业条件(1)先将外墙面、柱表面凸出部分凿平,对峰窝、麻面、露筋、漏振等处应凿出实处,用1:1水泥砂浆分层抹平,把外露钢筋头和铅丝头靖除掉。(3)抹灰应提前一天浇水湿润基层,刷108胶素水泥浆一道。2、施工工艺(1)基层处理:对拆模后的混凝土板底凿毛,并用钢丝刷一遍,再浇水湿润。(2)对表面很光滑的基层应先进行“毛化处理”,即将表面尘土、污垢清理干净(油污时用10%火碱水清刷后,再用清水将碱液冲洗干净);浇水湿润,用1:1水泥细砂浆,喷洒用毛刷(横扫)浆砂浆甩到光滑基面上。甩点要均匀,终凝后再浇水养护,直至水泥砂浆疙瘩有较高的强度,用手掰不动为止。(3)砖墙面基层应提前一天浇水湿透。(4)根据墙柱上弹出的垂直墨线,在建筑物的四周墙面上弹出一条垂直线,作为外墙抹灰的垂直控制线,根据建筑物的平面几何尺寸和面砖的模数确定抹灰的厚度,并全面通线设置标准墩。(5)吊垂直,找规矩,贴灰饼(打墩),冲筋(打栏)。吊垂直,找规矩时,应与墙面的窗台、腰线、阳角立边等部位面砖贴面排列方法对称性。(6)抹底灰:分两次抹灰,在混凝土湿润情况下,先刷素水泥浆一道,随刷随打底,砖砌体与混凝土结构相交的部位要加钉钢网。对凹度较大的部位,先大致找平并压实,然后用压尺刮平,再用木模板磨平,要求平整稍毛,不必光滑,但不得过于粗糙,不许有凹陷深痕。三、外墙饰面砖铺贴外墙面砖施工及验收严格按照JGJ126-2000规范执行。1、质量要求:(1)材料品种、规格、颜色、图案必须符合设计要求,质量应符合现行有关标准规定。(2)镶贴必须牢固,无空鼓歪斜,缺楞、掉角和裂缝等缺陷,流水坡正确,滴水线顺直,并应预排面砖,根据面砖模数确定贴砖的方法,严禁采用少于1/4砖铺贴。第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页③接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖使用部位适宜。2、施工工艺:(1)预排面砖,弹线:①按照设计图纸要求,砖块排列应自阴角开始,至阳角收口,女儿墙、窗顶、窗台及各种腰线部位,顶面砖应压盖立面砖块,以防渗水,引起空鼓。如设计没有滴水线时,外墙各种腰线正面砖块宜下突3mm左右,线底砖块应向内翘起约3~5mm,以利滴水(鸡嘴线)。②排好花色变异分界线及垂直与水平控制线。(2)贴面砖①预先将条形砖、方砖泡水浸透凉干(宜隔天泡水凉干备用)②在每一分段或分块内的面砖,均应自上而下铺贴。从最下一排砖的上皮位置用钉子装好靠尺板,以此承托第一排面砖。铺贴时,底子灰面用水泥浆沟108胶涂刷一道,终凝前开始铺贴面砖。先铺好第一排(最下一排)砖块下皮要紧靠装好的靠尺板,砖面要求垂直平正,并应用木杠(压尺),校正砖面及砖上皮。③以第一排贴好的砖面为基准,贴上基准点,并用垂球(线称)校正,以控制砖面出墙面尺寸和垂直度。④面砖背面应满涂水泥膏(厚度控制在2-3mm内,贴上墙面后用铁抹子(灰匙)要把手着力敲击,使面砖粘牢,同时用木杠(压尺)校正砖面上皮。每铺完一排应重新检查每块面砖,发现空鼓及时掀起加浆重新贴好。⑤待铺贴一定面积后即可勾缝,待粘贴水泥初凝后,用清水将砖面洗干净,用1:1水泥浆;为凹缝,凹进面砖表面3~5㎜,要求嵌填密实。完工后用棉纱,布片将表面拭擦干净至不留残灰迹为止。3、施工注意事项:1.避免工程质量通病(1)空鼓:基层清理不够干净;抹底子灰时,基层没有保持湿润;面砖铺贴前没有事先泡浸或底子灰面没有保持湿润;面砖背抹水泥不够均匀或量不足;砂浆配合比不准,稠度控制不好,砂浆中含砂量过大,以及粘贴砂浆不饱满,面砖勾缝不严均可引起空鼓。(2)墙面脏:主要因为铺贴完成后,没有及时将墙面清洗干净,贴砖用水泥膏粘着砖面,以及擦缝时没有将多余白水泥彻底清干...
