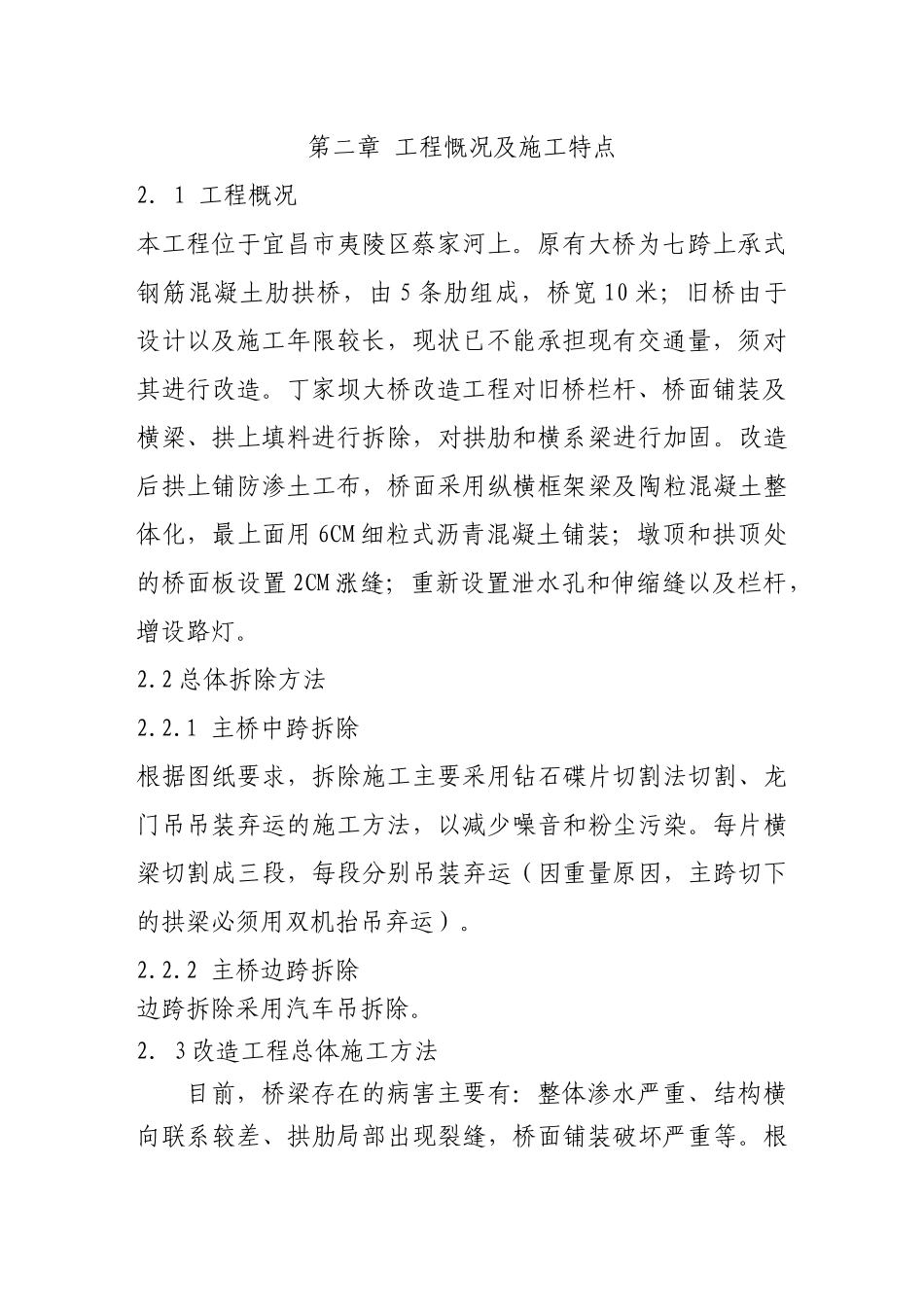

第二章工程慨况及施工特点2.1工程概况本工程位于宜昌市夷陵区蔡家河上
原有大桥为七跨上承式钢筋混凝土肋拱桥,由5条肋组成,桥宽10米;旧桥由于设计以及施工年限较长,现状已不能承担现有交通量,须对其进行改造
丁家坝大桥改造工程对旧桥栏杆、桥面铺装及横梁、拱上填料进行拆除,对拱肋和横系梁进行加固
改造后拱上铺防渗土工布,桥面采用纵横框架梁及陶粒混凝土整体化,最上面用6CM细粒式沥青混凝土铺装;墩顶和拱顶处的桥面板设置2CM涨缝;重新设置泄水孔和伸缩缝以及栏杆,增设路灯
2总体拆除方法2
1主桥中跨拆除根据图纸要求,拆除施工主要采用钻石碟片切割法切割、龙门吊吊装弃运的施工方法,以减少噪音和粉尘污染
每片横梁切割成三段,每段分别吊装弃运(因重量原因,主跨切下的拱梁必须用双机抬吊弃运)
2主桥边跨拆除边跨
