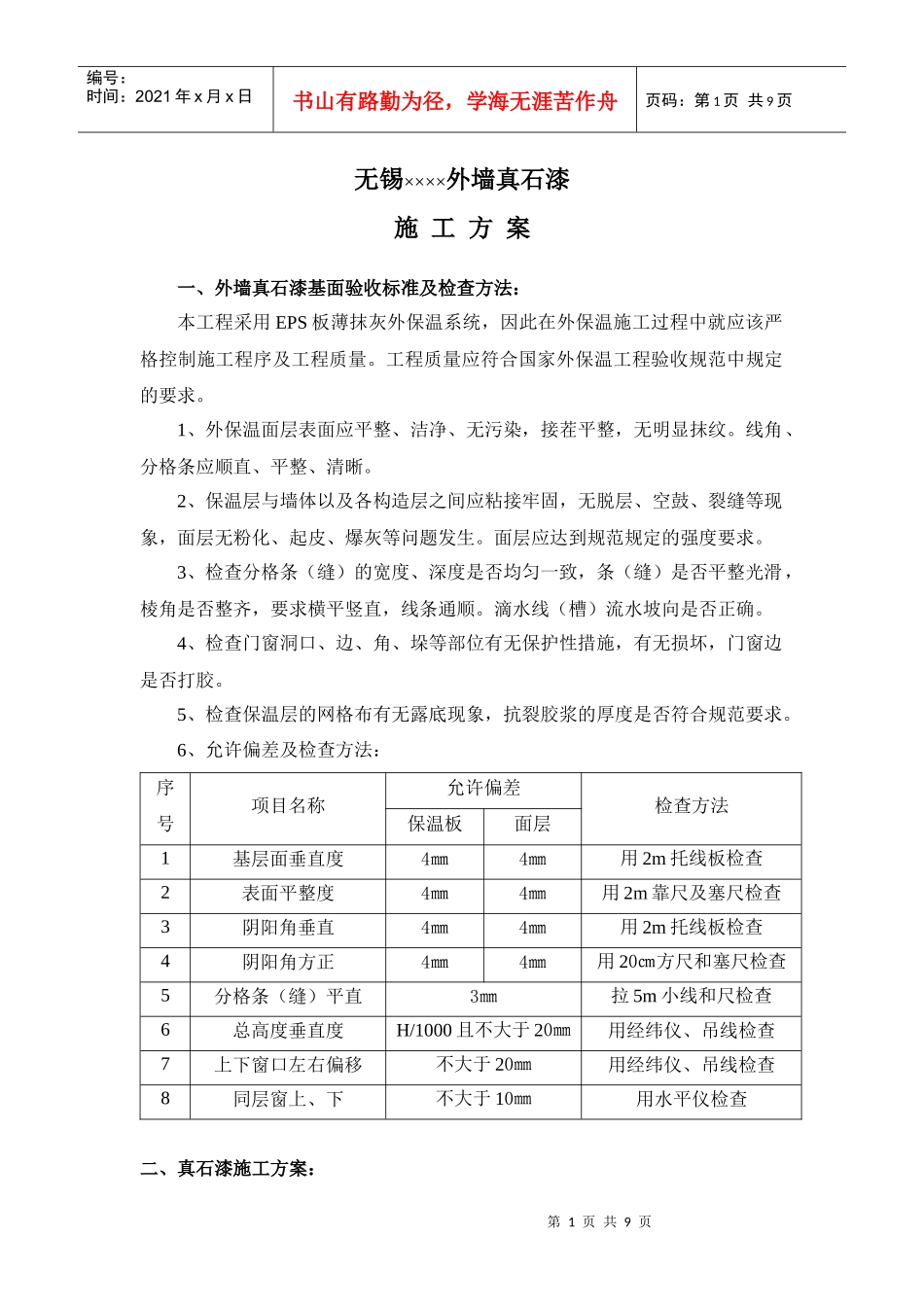

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页无锡××××外墙真石漆施工方案一、外墙真石漆基面验收标准及检查方法:本工程采用EPS板薄抹灰外保温系统,因此在外保温施工过程中就应该严格控制施工程序及工程质量
工程质量应符合国家外保温工程验收规范中规定的要求
1、外保温面层表面应平整、洁净、无污染,接茬平整,无明显抹纹
线角、分格条应顺直、平整、清晰
2、保温层与墙体以及各构造层之间应粘接牢固,无脱层、空鼓、裂缝等现象,面层无粉化、起皮、爆灰等问题发生
面层应达到规范规定的强度要求
3、检查分格条(缝)的宽度、深度是否均匀一致,条(缝)是否平整光滑,棱角是否整齐,要求横平竖直,线条通顺
滴水线(槽)流水坡向是否正确
4、检查门窗洞口、边、角、垛等部位有无保护性措施,有无损坏,门窗边是否打胶
5、检查保温层的网格布有无露底现象,抗裂胶浆的厚度是否符合规范要求

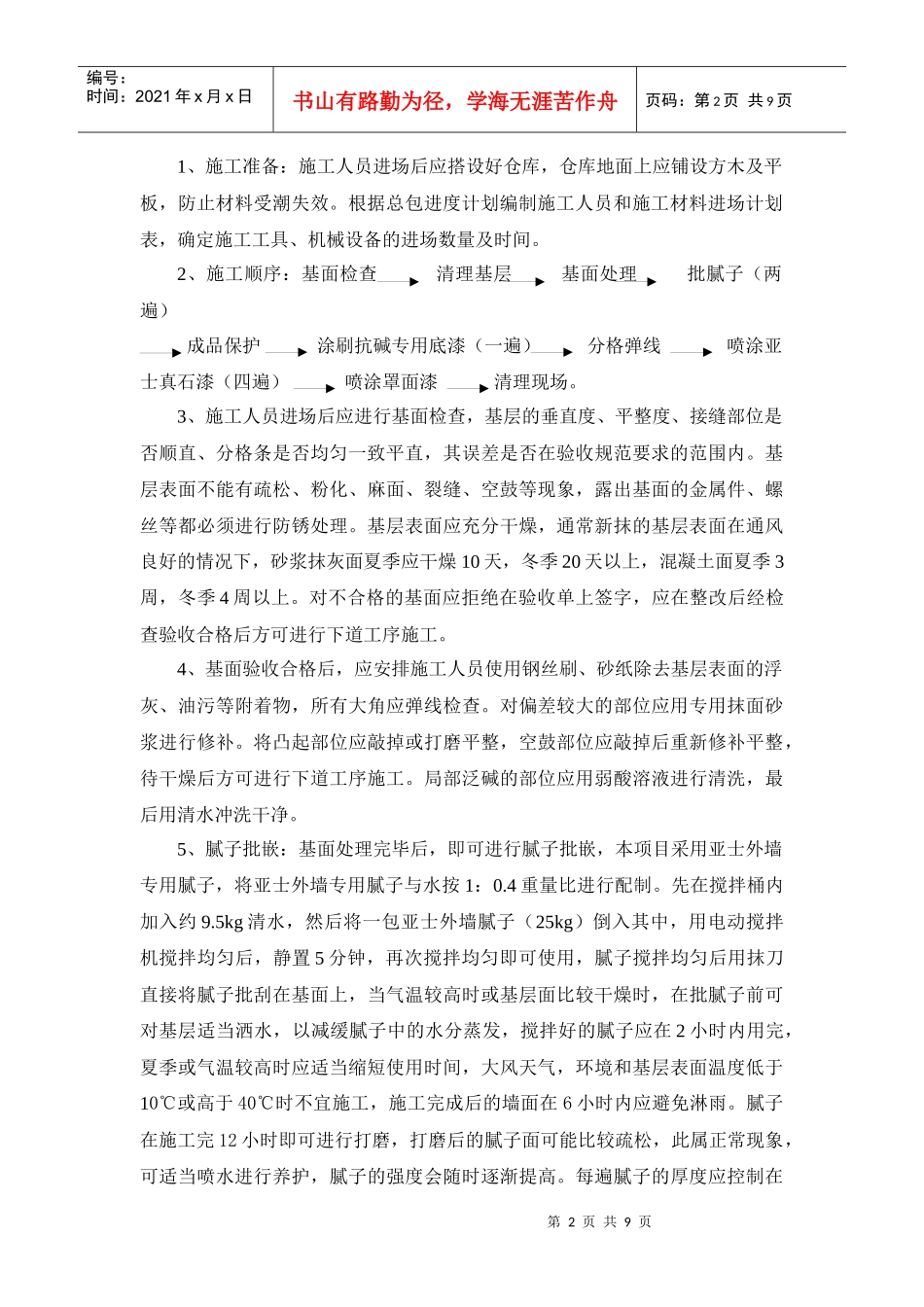

6、允许偏差及检查方法:序号项目名称允许偏差检查方法保温板面层1基层面垂直度4㎜4㎜用2m托线板检查2表面平整度4㎜4㎜用2m靠尺及塞尺检查3阴阳角垂直4㎜4㎜用2m托线板检查4阴阳角方正4㎜4㎜用20㎝方尺和塞尺检查5分格条(缝)平直3㎜拉5m小线和尺检查6总高度垂直度H/1000且不大于20㎜用经纬仪、吊线检查7上下窗口左右偏移不大于20㎜用经纬仪、吊线检查8同层窗上、下不大于10㎜用水平仪检查二、真石漆施工方案:第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页1、施工准备:施工人员进场后应搭设好仓库,仓库地面上应铺设方木及平板,防止材料受潮失效
根据总包进度计划编制施工人员和施工材料进场计划表,确定施工工具、机械设备的进场数量及时间
2、施工顺序:基面检查清理基层基面处理批腻子(两遍)成品保护涂刷抗碱专用底漆(一遍)分格弹
