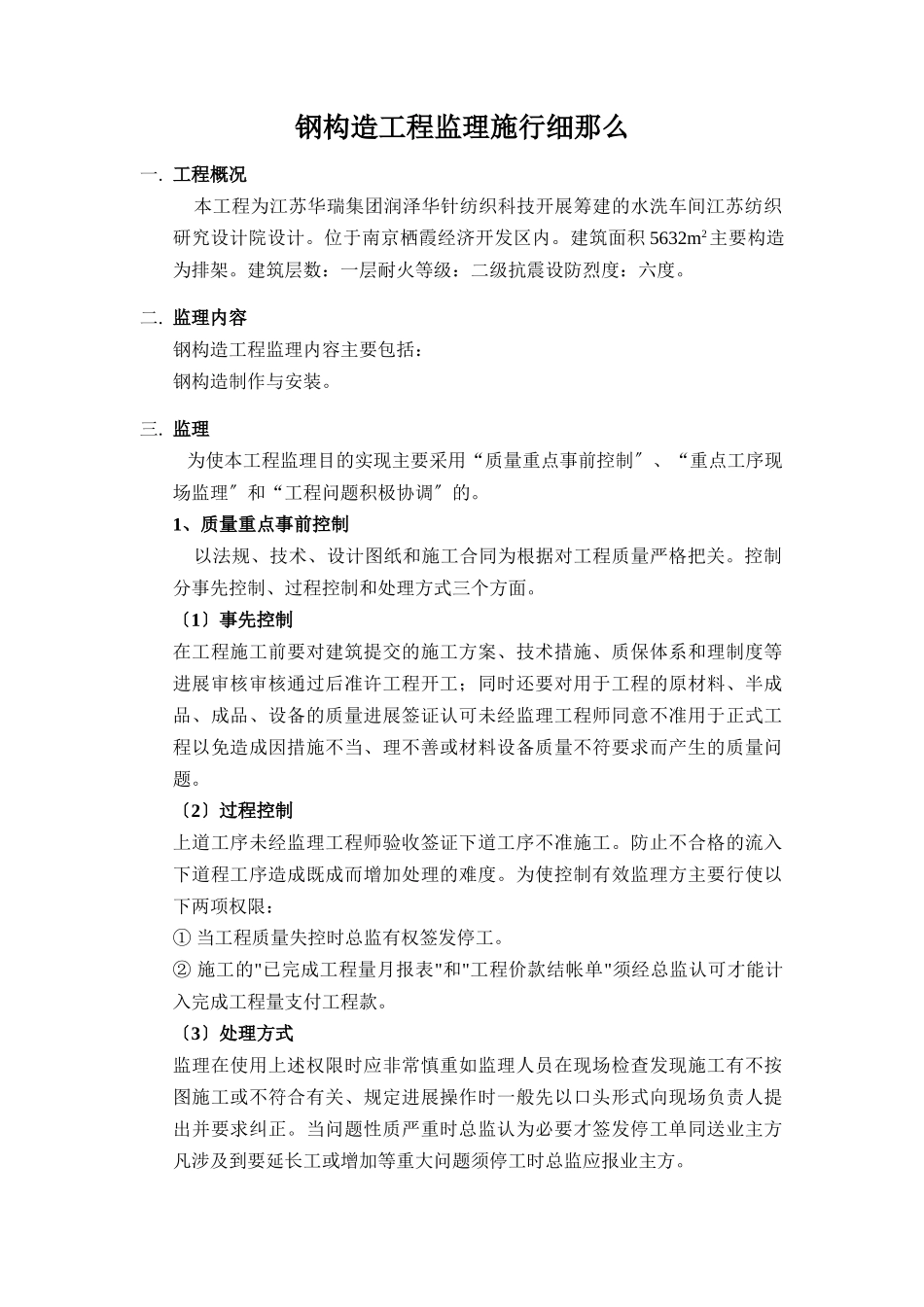

钢构造工程监理施行细那么一
工程概况本工程为江苏华瑞集团润泽华针纺织科技开展筹建的水洗车间江苏纺织研究设计院设计
位于南京栖霞经济开发区内
建筑面积5632m2主要构造为排架
建筑层数:一层耐火等级:二级抗震设防烈度:六度

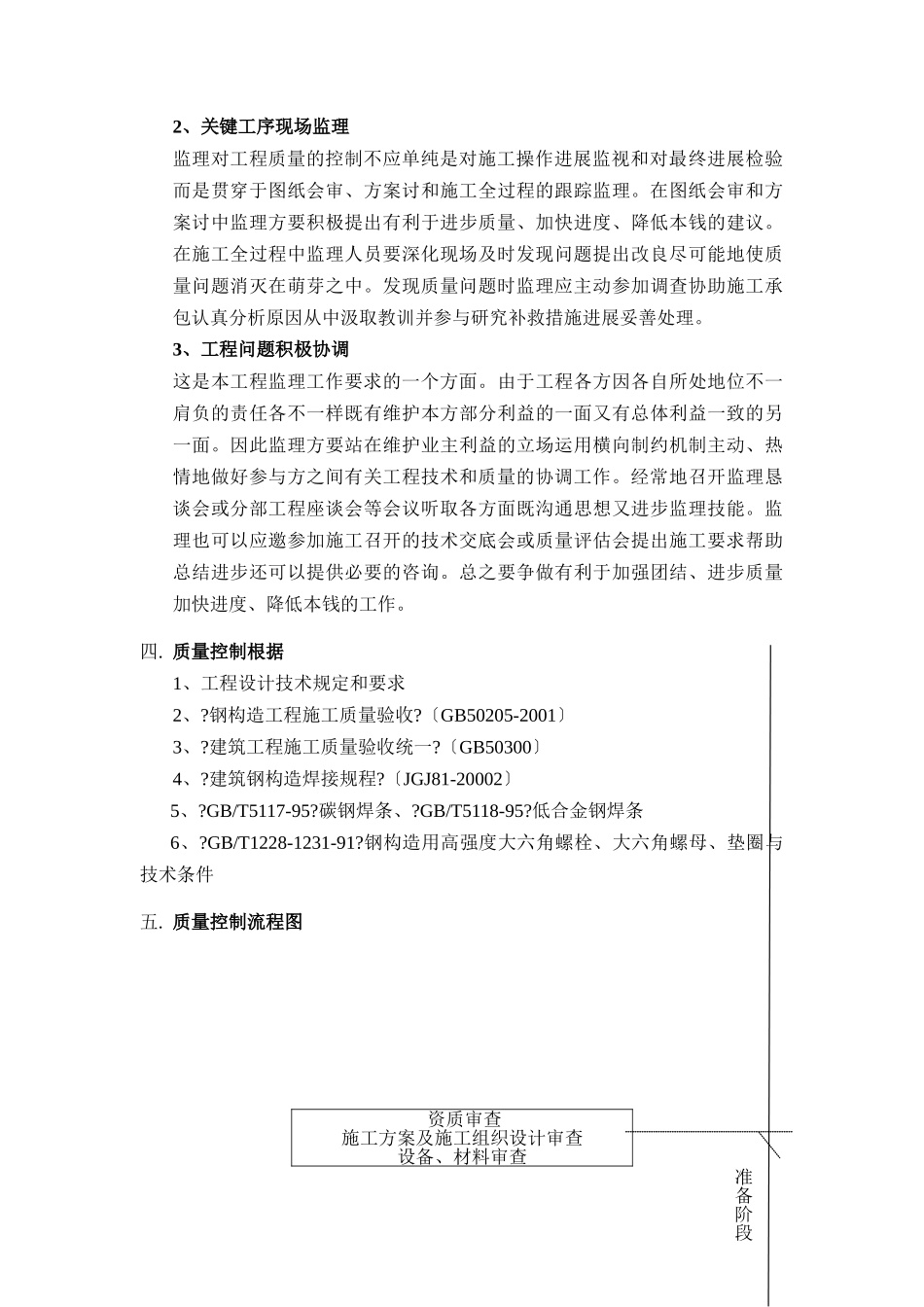

监理内容钢构造工程监理内容主要包括:钢构造制作与安装
监理为使本工程监理目的实现主要采用“质量重点事前控制〞、“重点工序现场监理〞和“工程问题积极协调〞的
1、质量重点事前控制以法规、技术、设计图纸和施工合同为根据对工程质量严格把关
控制分事先控制、过程控制和处理方式三个方面
〔1〕事先控制在工程施工前要对建筑提交的施工方案、技术措施、质保体系和理制度等进展审核审核通过后准许工程开工;同时还要对用于工程的原材料、半成品、成品、设备的质量进展签证认可未经监理工程师同意不准用于正式工程以免造成因措施不当、理不善或材料设备质量不符要求而产生的质量问题
〔2〕过程控制上道工序未经监理工程师验收签证下道工序不准施工
防止不合格的流入下道程工序造成既成而增加处理的难度
为使控制有效监理方主要行使以下两项权限:①当工程质量失控时总监有权签发停工
②施工的"已完成工程量月报表"和"工程价款结帐单"须经总监认可才能计入完成工程量支付工程款
〔3〕处理方式监理在使用上述权限时应非常慎重如监理人员在现场检查发现施工有不按图施工或不符合有关、规定进展操作时一般先以口头形式向现场负责人提出并要求纠正
当问题性质严重时总监认为必要才签发停工单同送业主方凡涉及到要延长工或增加等重大问题须停工时总监应报业主方

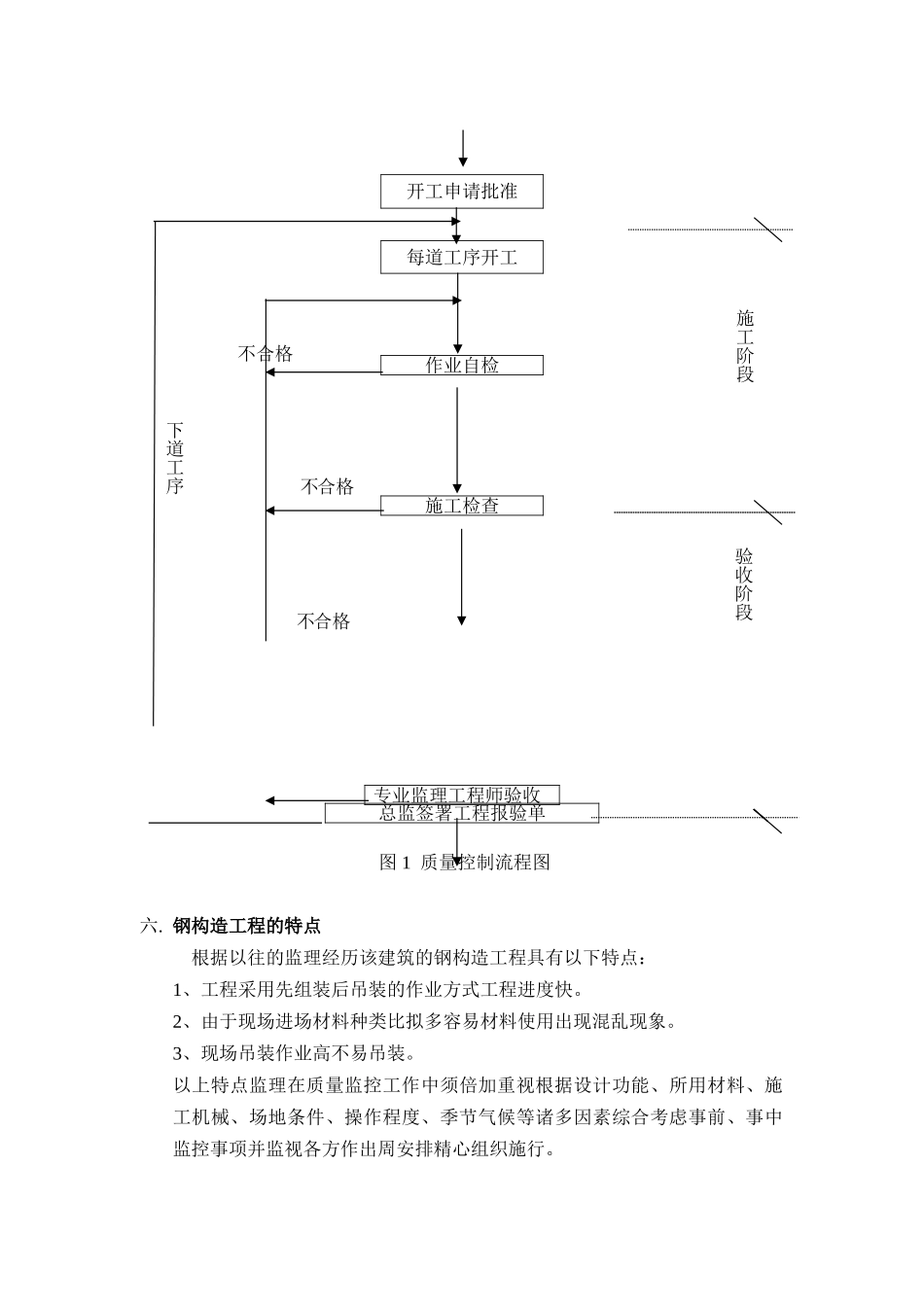

2、关键工序现场监理监理对工程质量的控制不应单纯是对施工操作进展监视和对最终进展检验而是贯穿于图纸会审、方案讨和施工全过程的跟踪监理
在图纸会审和方案讨中监理方要积极提出有利于进步质量、加快进度、降低本钱的建议
在施工全过程中监理人员要深化现场及时发现问题提出改良尽可能地
