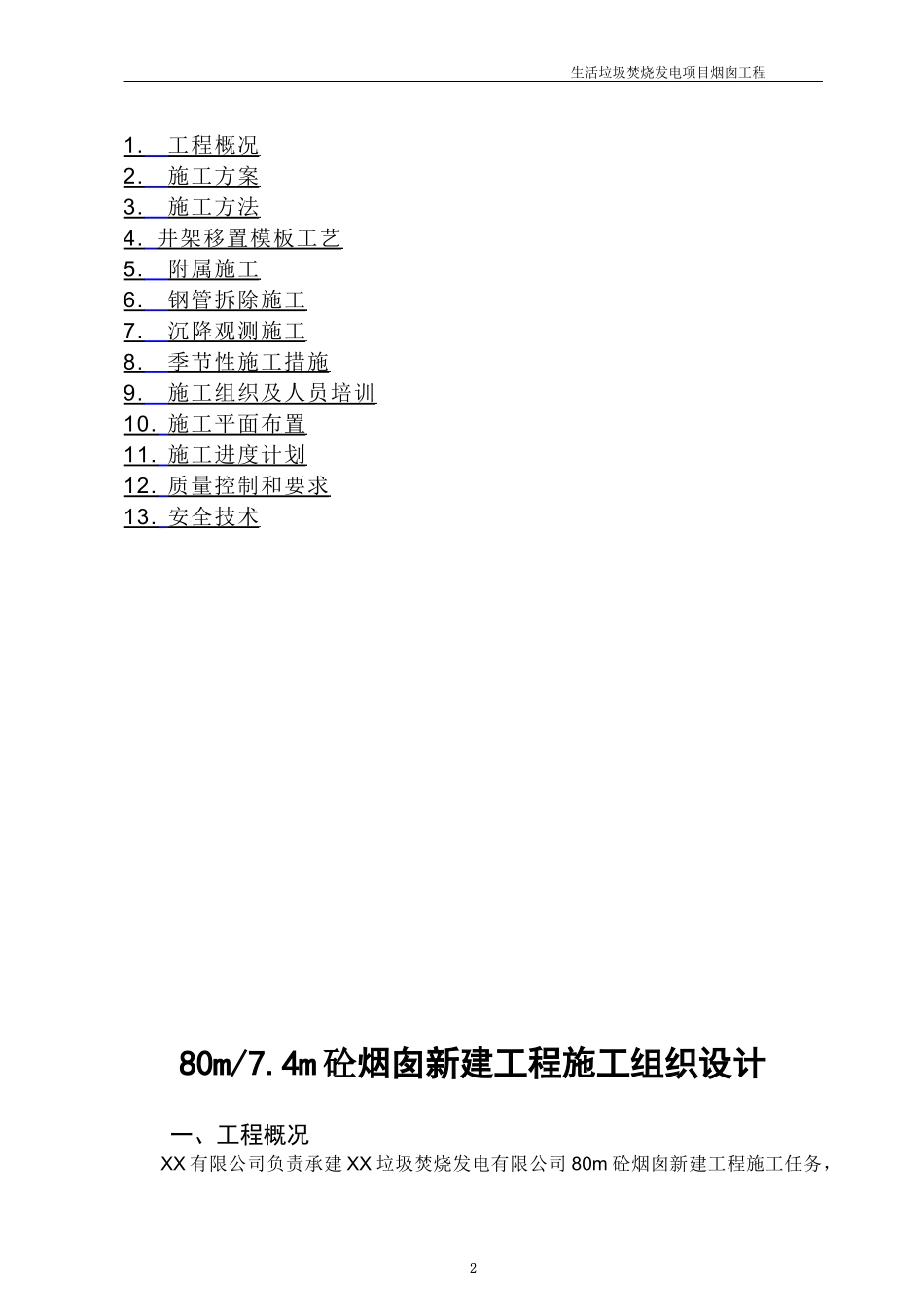

生活垃圾焚烧发电项目烟囱工程80m砼烟囱主体新建工程施工方案目录11生活垃圾焚烧发电项目烟囱工程1
井架移置模板工艺5
钢管拆除施工7
沉降观测施工8
季节性施工措施9
施工组织及人员培训10
施工平面布置11
施工进度计划12
质量控制和要求13
安全技术80m/7

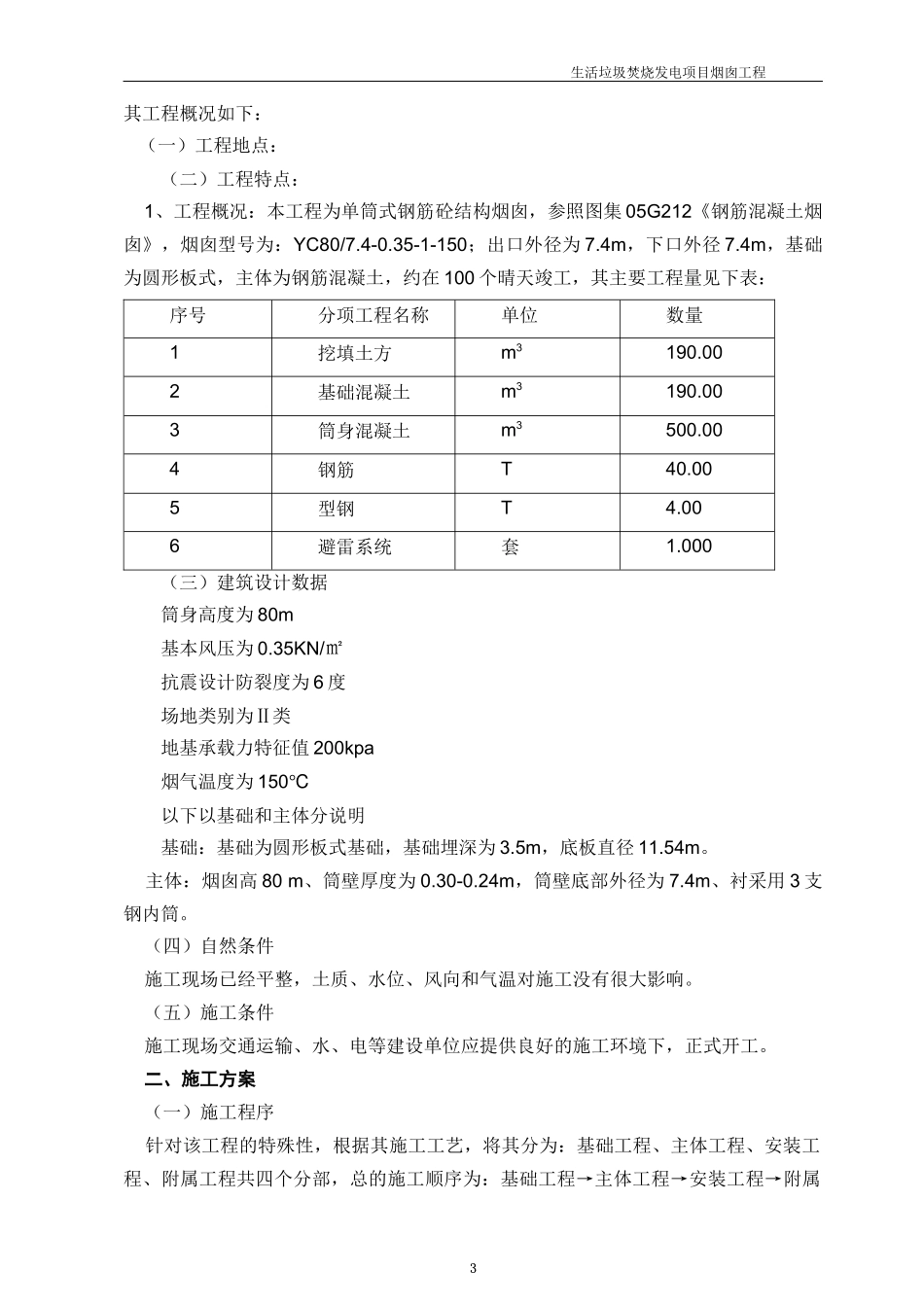

4m砼烟囱新建工程施工组织设计一、工程概况XX有限公司负责承建XX垃圾焚烧发电有限公司80m砼烟囱新建工程施工任务,22生活垃圾焚烧发电项目烟囱工程其工程概况如下:(一)工程地点:(二)工程特点:1、工程概况:本工程为单筒式钢筋砼结构烟囱,参照图集05G212《钢筋混凝土烟囱》,烟囱型号为:YC80/7
35-1-150;出口外径为7
4m,下口外径7
4m,基础为圆形板式,主体为钢筋混凝土,约在100个晴天竣工,其主要工程量见下表:序号分项工程名称单位数量1挖填土方m3190
002基础混凝土m3190
003筒身混凝土m3500
004钢筋T40
005型钢T4
006避雷系统套1
000(三)建筑设计数据筒身高度为80m基本风压为0
35KN/㎡抗震设计防裂度为6度场地类别为Ⅱ类地基承载力特征值200kpa烟气温度为150℃以下以基础和主体分说明基础:基础为圆形板式基础,基础埋深为3
5m,底板直径11
主体:烟囱高80m、筒壁厚度为0
24m,筒壁底部外径为7
4m、衬采用3支钢内筒
(四)自然条件施工现场已经平整,土质、水位、风向和气温对施工没有很大影响
(五)施工条件施工现场交通运输、水、电等建设单位应提供良好的施工环境下,正式开工
二、施工方案(一)施工程序针对该工程的特殊性,根据其施工工艺,将其分为:基础工程、主体工程、安装工程、附属工程共四个分部,总的施工顺序为:基础工程→主体工程→安装工程→附属33生活垃圾焚烧发电项
