湾沟特大桥施工方案1、工程概况及特点1
1工程概况:湾沟特大桥位于西果园以南约2公里的湾沟中心里程为K12+112
5为跨深沟而设
湾沟大桥采用+115+m的连续刚构桥下部为双薄壁墩钻孔桩根底;兰州岸引桥上部为5孔30m连续箱梁临洮岸为3孔30m连续箱梁下部为柱式墩台钻孔桩根底
主引桥之间设空心薄壁过渡墩
2工程特点:湾沟特大桥为山坡桥下山沟狭窄桥面距沟心最低处约78m
湾沟特大桥主跨为连续刚构桥而且位于曲线上
桥上纵坡为2
8是本段最复杂的桥梁工程之一
2、主要工程数量该桥主要工程数量见表〔见下页〕3、工程进度方案安排湾沟特大桥施工方案安排22个月自2001年9月开工2003年6月完工详细的进度安排见湾沟特大桥施工进度横道图
各部详细的进度方案分述如下:3

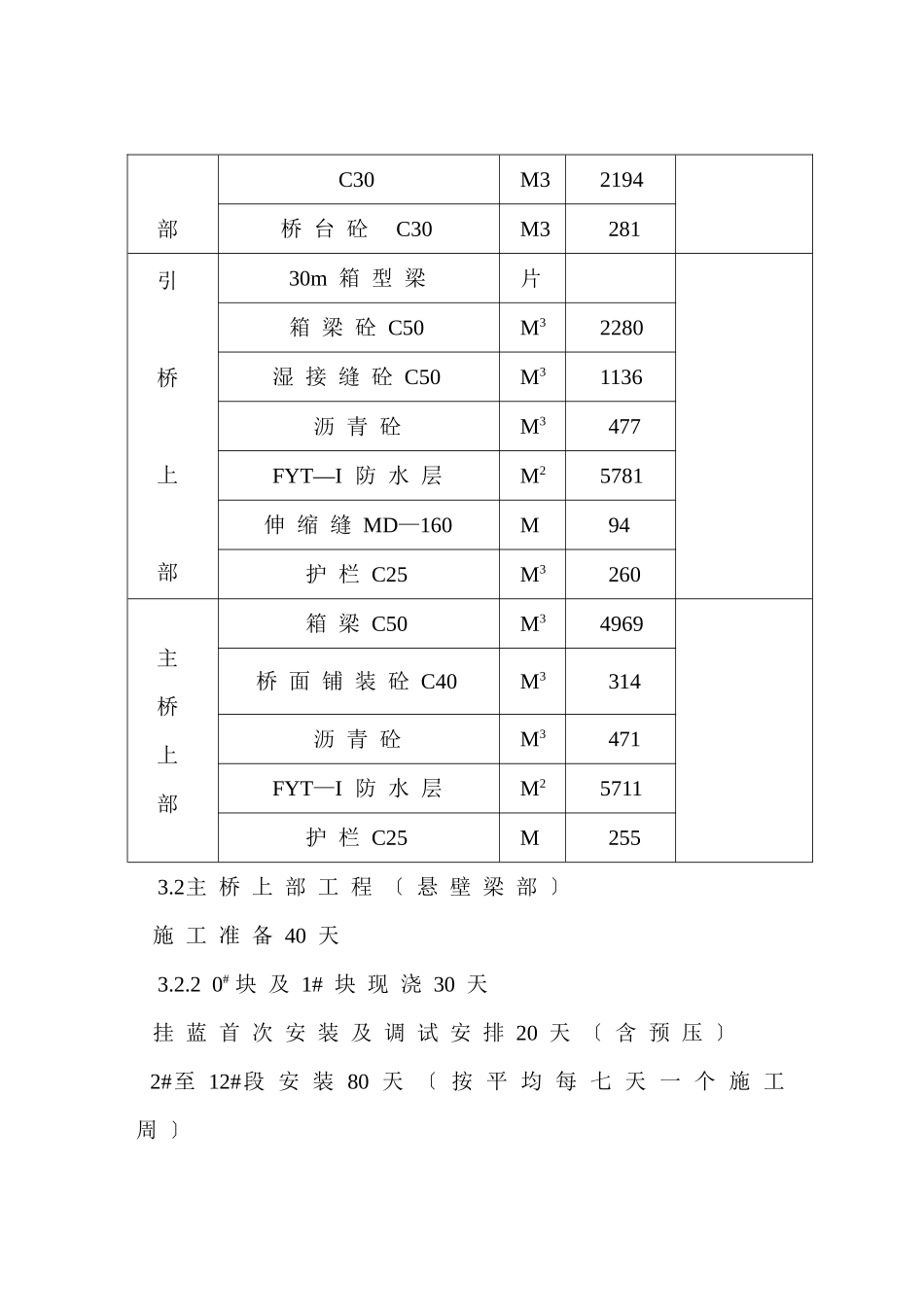

1下部工程施工准备安排30天钻孔桩工程60天主墩承台20天主墩过渡墩30天柱墩120天桥台30天湾沟特大桥主要工程数量表部位工程工程名称数量备注桥梁下钻孔灌注桩C25M31700其中;φ120cmM280φ150cmM500φ200cmM720承台砼C30M3768桥墩砼C50M33612部C30M32194桥台砼C30M3281引桥上部30m箱型梁片箱梁砼C50M32280湿接缝砼C50M31136沥青砼M3477FYT—I防水层M25781伸缩缝MD—160M94护栏C25M3260主桥上部箱梁C50M34969桥面铺装砼C40M3314沥青砼M3471FYT—I防水层M25711护栏C25M2553
2主桥上部工程〔悬壁梁部〕施工准备40天3
20#块及1#块现浇30天挂蓝首次安装及调试安排20天〔含预压〕2#至12#段安装80天〔按平均每七天一个施工周〕直线段现浇工25天可与悬灌段平行作业不占用总工
次边跨合拢、主跨合拢共20天〔含拆挂蓝〕桥面铺装等附原工程安排90天3
3引桥上部工程施工准备30天箱梁
