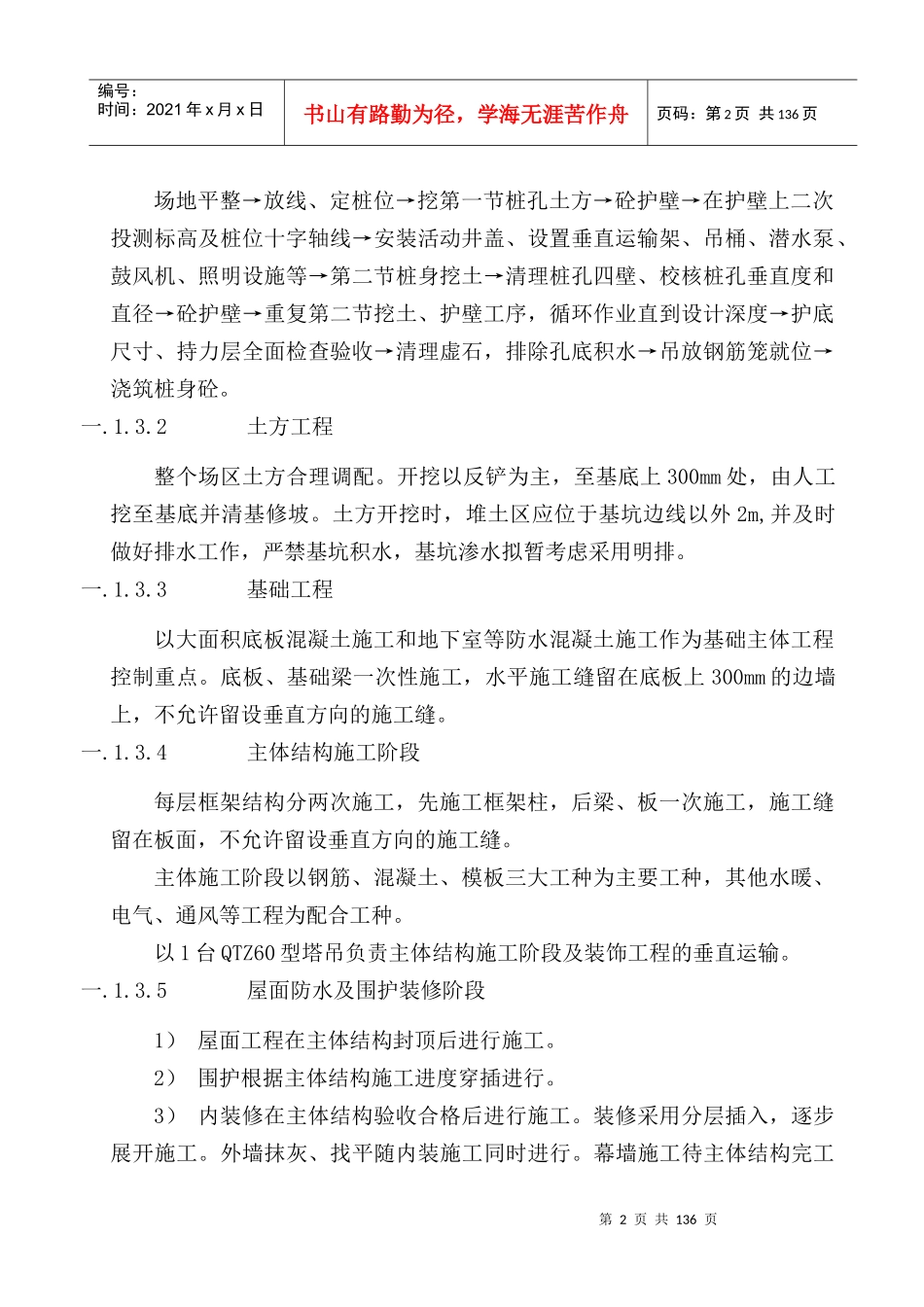

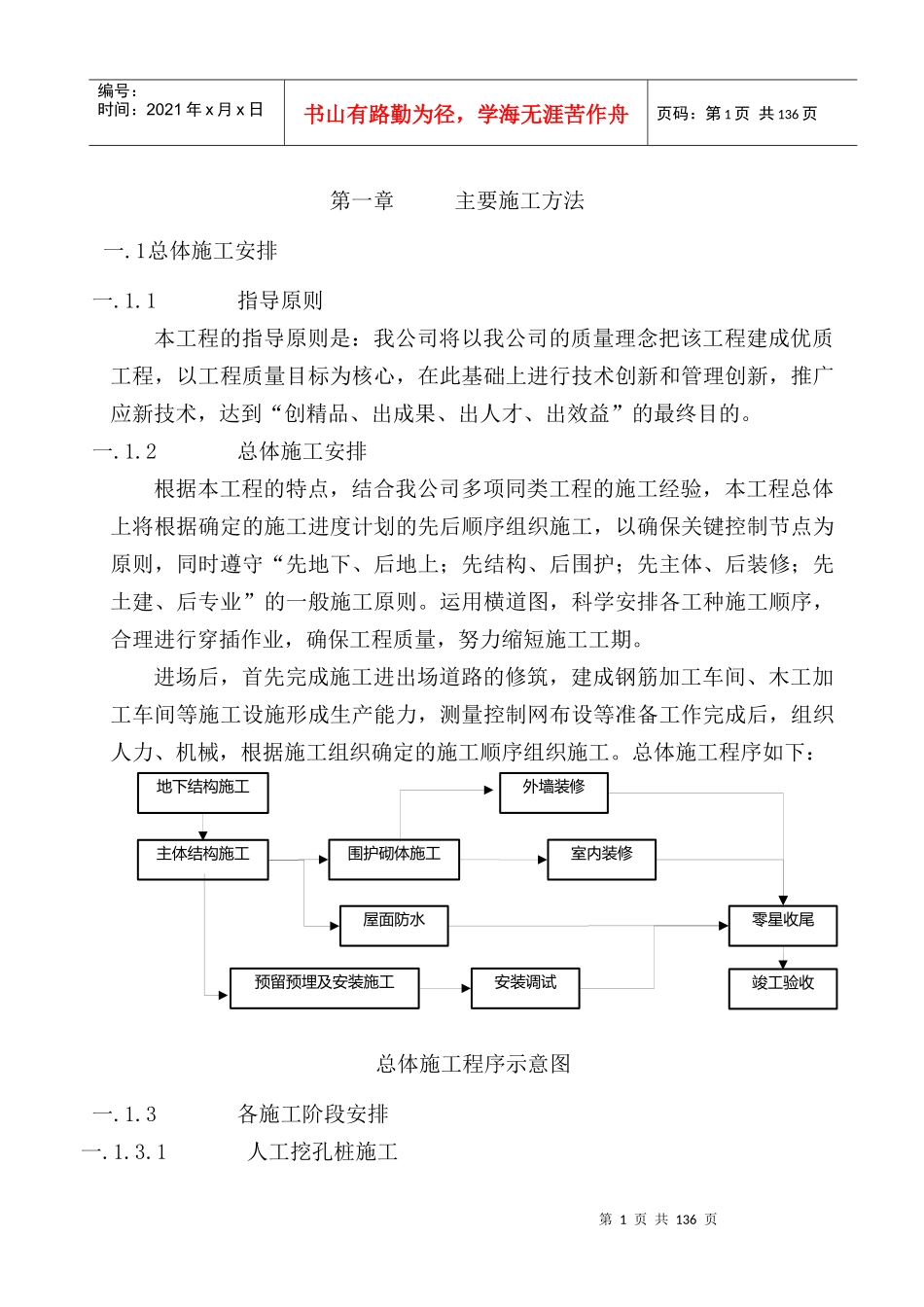

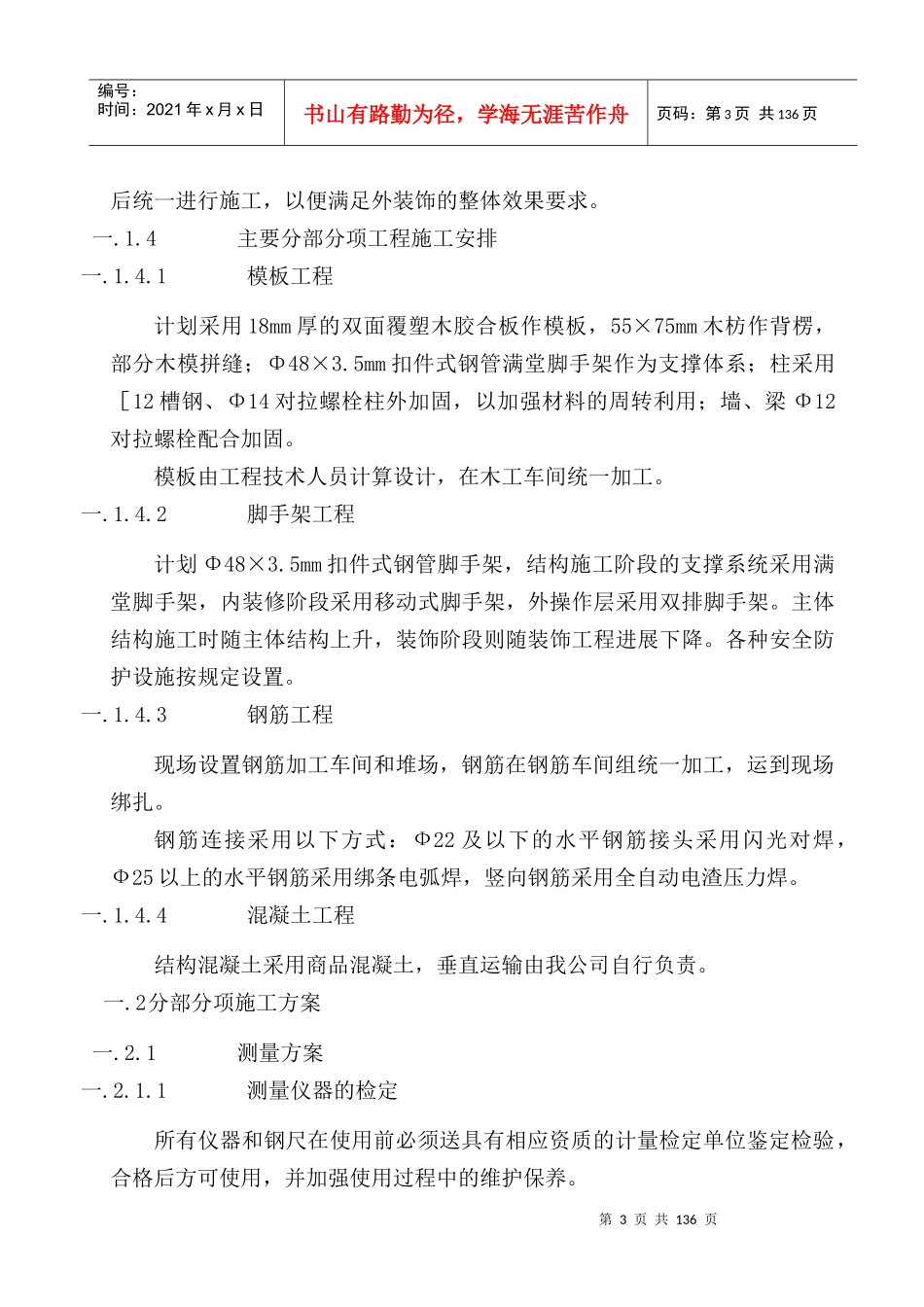

第1页共136页地下结构施工主体结构施工围护砌体施工室内装修预留预埋及安装施工安装调试竣工验收外墙装修零星收尾屋面防水编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共136页第一章主要施工方法一
1总体施工安排一
1指导原则本工程的指导原则是:我公司将以我公司的质量理念把该工程建成优质工程,以工程质量目标为核心,在此基础上进行技术创新和管理创新,推广应新技术,达到“创精品、出成果、出人才、出效益”的最终目的
2总体施工安排根据本工程的特点,结合我公司多项同类工程的施工经验,本工程总体上将根据确定的施工进度计划的先后顺序组织施工,以确保关键控制节点为原则,同时遵守“先地下、后地上;先结构、后围护;先主体、后装修;先土建、后专业”的一般施工原则
运用横道图,科学安排各工种施工顺序,合理进行穿插作业,确保工程质量,努力缩短施工工期
进场后,首先完成施工进出场道路的修筑,建成钢筋加工车间、木工加工车间等施工设施形成生产能力,测量控制网布设等准备工作完成后,组织人力、机械,根据施工组织确定的施工顺序组织施工
总体施工程序如下:总体施工程序示意图一
3各施工阶段安排一
1人工挖孔桩施工第2页共136页第1页共136页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共136页场地平整→放线、定桩位→挖第一节桩孔土方→砼护壁→在护壁上二次投测标高及桩位十字轴线→安装活动井盖、设置垂直运输架、吊桶、潜水泵、鼓风机、照明设施等→第二节桩身挖土→清理桩孔四壁、校核桩孔垂直度和直径→砼护壁→重复第二节挖土、护壁工序,循环作业直到设计深度→护底尺寸、持力层全面检查验收→清理虚石,排除孔底积水→吊放钢筋笼就位→浇筑桩身砼
2土方工程整个场区土方合理调配
开挖以反铲为主,至基底上300mm处,由人工挖至基底并清基修坡
