第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页大型钢模板专项施工方案一、工程概况工程名称:XXXXXX工程
施工单位:XXXXX工程有限公司工程地址:大连保税区
结构形式:主体结构为钢筋混凝土框架剪力墙结构,其中心核心筒为纯剪力墙结构体系,适宜采用大型模板安装施工
本工程根据其结构特点以及工期短、工程量大的实际情况,本次施工采用现场自制大型钢模板的施工方法,可以用最短的时间和相对狭窄的施工作业面来缩短其模板工程的安装与拆除的施工周期,从而确保工程施工质量达标,在计划工期内完成施工任务
特编写以下模板工程设计与制作、安装与拆除专项施工方案
二、模板工程分类设计自制与安装1、本次施工根据工程结构分类、材料供应及机械设备情况,将主体结构除核心筒剪力墙采用大型钢模板,其它部位结构均采用定型散装模板施工
(1)模板选型:本工程模板均采用多层胶合板模
(2)模板设计:模板工程施工前应进行模板排列施工设计、并画好大样图和支撑系统搭设示意图
(3)矩形柱模板安装:柱模安装在井字钢管柱架内,并通过钢管柱箍和柱架联结
柱模板拼装前,应用水平仪对柱脚进行测平、并用水泥砂浆在柱模位置找平,避免跑浆烂根
柱模的井字钢管柱架应与梁模板承重架相连接,并设置斜撑,以保证柱模板的稳定性和牢固性

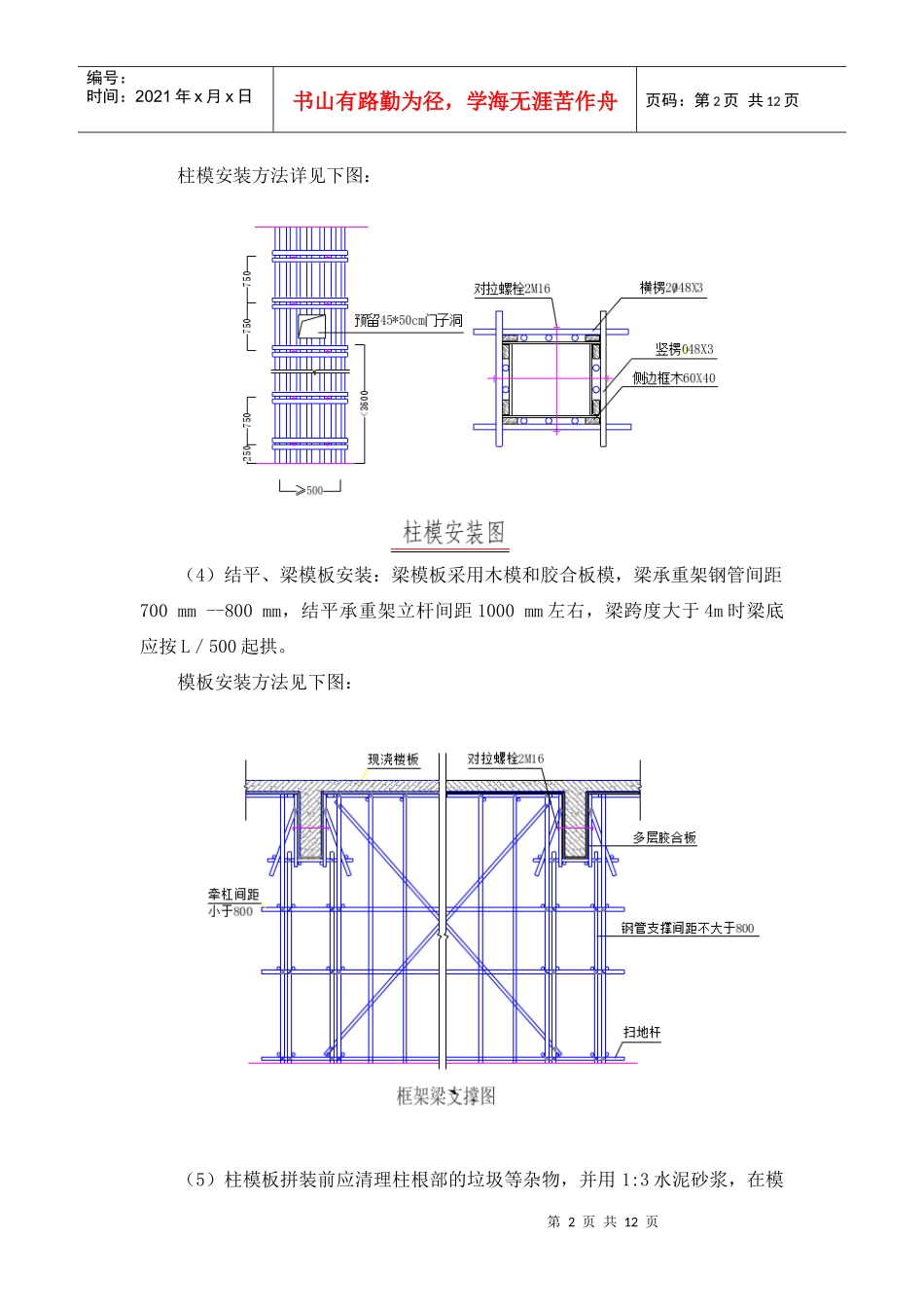

第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页柱模安装方法详见下图:(4)结平、梁模板安装:梁模板采用木模和胶合板模,梁承重架钢管间距700mm--800mm,结平承重架立杆间距1000mm左右,梁跨度大于4m时梁底应按L/500起拱

模板安装方法见下图:(5)柱模板拼装前应清理柱根部的垃圾等杂物,并用1:3水泥砂浆,在模第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟
