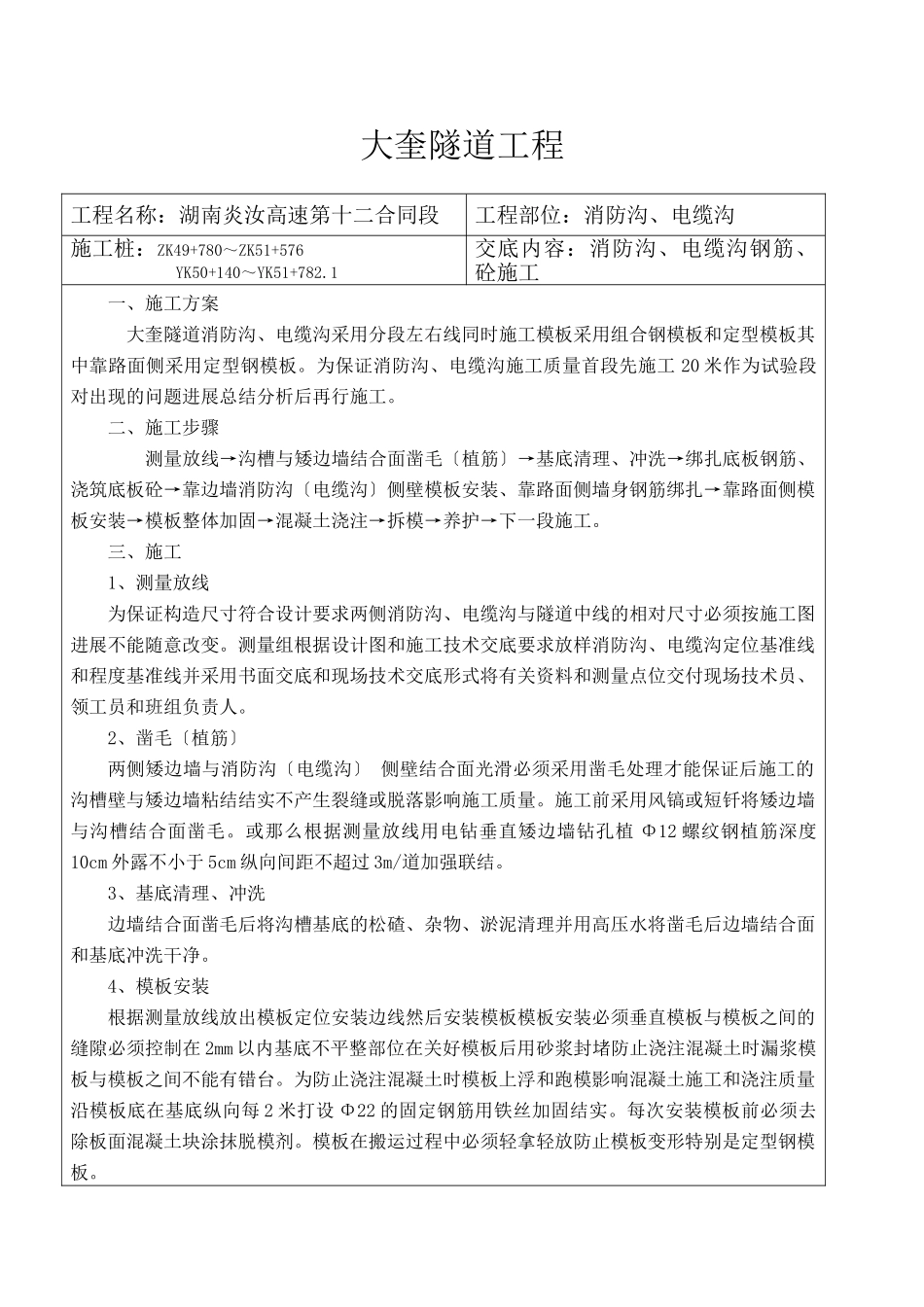

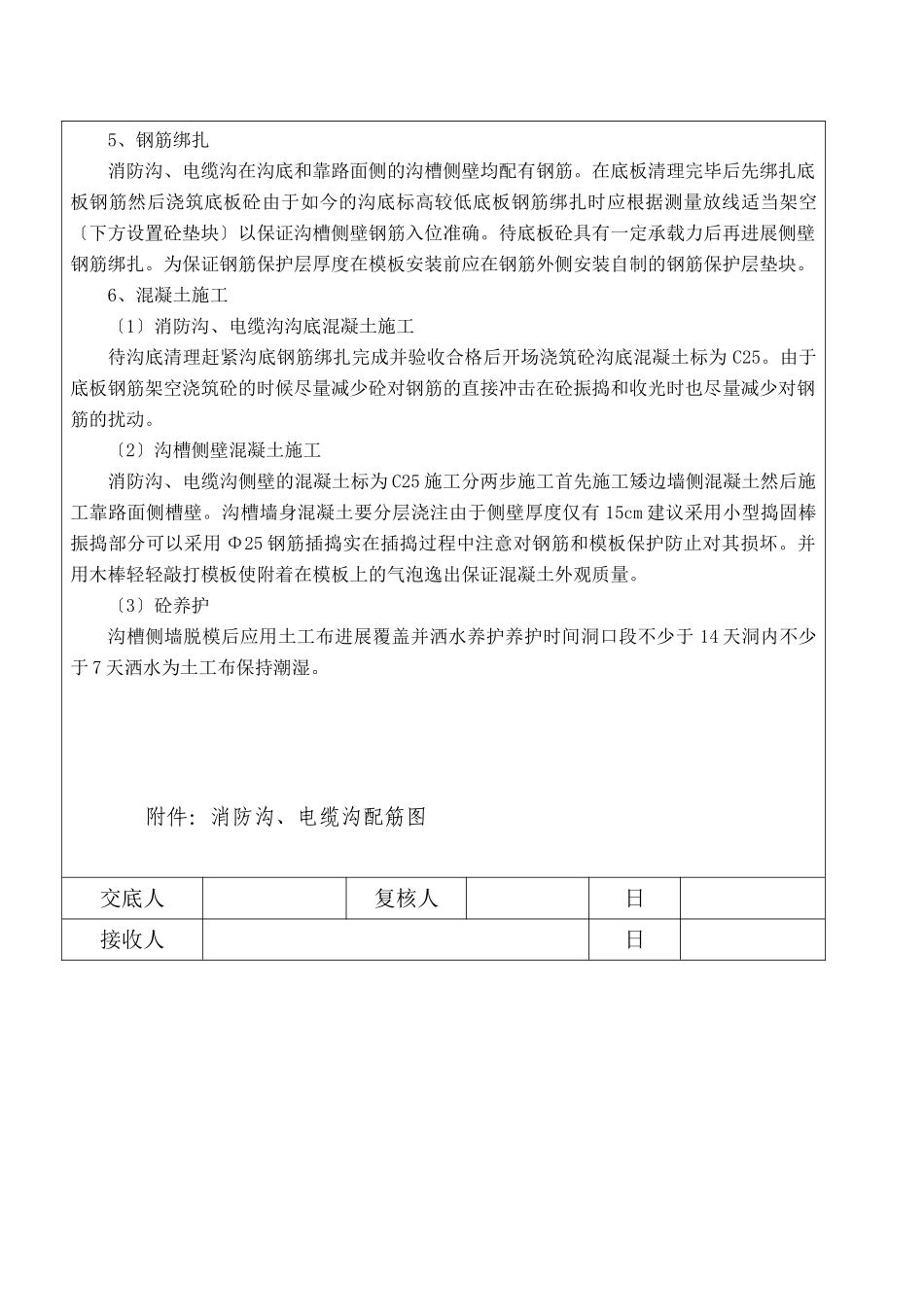

大奎隧道工程施工技术交底编:工程名称:湖南炎汝高速第十二合同段工程部位:消防沟、电缆沟施工桩:ZK49+780~ZK51+576YK50+140~YK51+782.1交底内容:消防沟、电缆沟钢筋、砼施工一、施工方案大奎隧道消防沟、电缆沟采用分段左右线同时施工模板采用组合钢模板和定型模板其中靠路面侧采用定型钢模板。为保证消防沟、电缆沟施工质量首段先施工20米作为试验段对出现的问题进展总结分析后再行施工。二、施工步骤测量放线→沟槽与矮边墙结合面凿毛〔植筋〕→基底清理、冲洗→绑扎底板钢筋、浇筑底板砼→靠边墙消防沟〔电缆沟〕侧壁模板安装、靠路面侧墙身钢筋绑扎→靠路面侧模板安装→模板整体加固→混凝土浇注→拆模→养护→下一段施工。三、施工1、测量放线为保证构造尺寸符合设计要求两侧消防沟、电缆沟与隧道中线的相对尺寸必须按施工图进展不能随意改变。测量组根据设计图和施工技术交底要求放样消防沟、电缆沟定位基准线和程度基准线并采用书面交底和现场技术交底形式将有关资料和测量点位交付现场技术员、领工员和班组负责人。2、凿毛〔植筋〕两侧矮边墙与消防沟〔电缆沟〕侧壁结合面光滑必须采用凿毛处理才能保证后施工的沟槽壁与矮边墙粘结结实不产生裂缝或脱落影响施工质量。施工前采用风镐或短钎将矮边墙与沟槽结合面凿毛。或那么根据测量放线用电钻垂直矮边墙钻孔植Φ12螺纹钢植筋深度10cm外露不小于5cm纵向间距不超过3m/道加强联结。3、基底清理、冲洗边墙结合面凿毛后将沟槽基底的松碴、杂物、淤泥清理并用高压水将凿毛后边墙结合面和基底冲洗干净。4、模板安装根据测量放线放出模板定位安装边线然后安装模板模板安装必须垂直模板与模板之间的缝隙必须控制在2mm以内基底不平整部位在关好模板后用砂浆封堵防止浇注混凝土时漏浆模板与模板之间不能有错台。为防止浇注混凝土时模板上浮和跑模影响混凝土施工和浇注质量沿模板底在基底纵向每2米打设Φ22的固定钢筋用铁丝加固结实。每次安装模板前必须去除板面混凝土块涂抹脱模剂。模板在搬运过程中必须轻拿轻放防止模板变形特别是定型钢模板。5、钢筋绑扎消防沟、电缆沟在沟底和靠路面侧的沟槽侧壁均配有钢筋。在底板清理完毕后先绑扎底板钢筋然后浇筑底板砼由于如今的沟底标高较低底板钢筋绑扎时应根据测量放线适当架空〔下方设置砼垫块〕以保证沟槽侧壁钢筋入位准确。待底板砼具有一定承载力后再进展侧壁钢筋绑扎。为保证钢筋保护层厚度在模板安装前应在钢筋外侧安装自制的钢筋保护层垫块。6、混凝土施工〔1〕消防沟、电缆沟沟底混凝土施工待沟底清理赶紧沟底钢筋绑扎完成并验收合格后开场浇筑砼沟底混凝土标为C25。由于底板钢筋架空浇筑砼的时候尽量减少砼对钢筋的直接冲击在砼振捣和收光时也尽量减少对钢筋的扰动。〔2〕沟槽侧壁混凝土施工消防沟、电缆沟侧壁的混凝土标为C25施工分两步施工首先施工矮边墙侧混凝土然后施工靠路面侧槽壁。沟槽墙身混凝土要分层浇注由于侧壁厚度仅有15cm建议采用小型捣固棒振捣部分可以采用Φ25钢筋插捣实在插捣过程中注意对钢筋和模板保护防止对其损坏。并用木棒轻轻敲打模板使附着在模板上的气泡逸出保证混凝土外观质量。〔3〕砼养护沟槽侧墙脱模后应用土工布进展覆盖并洒水养护养护时间洞口段不少于14天洞内不少于7天洒水为土工布保持潮湿。附件:消防沟、电缆沟配筋图交底人复核人日接收人日
