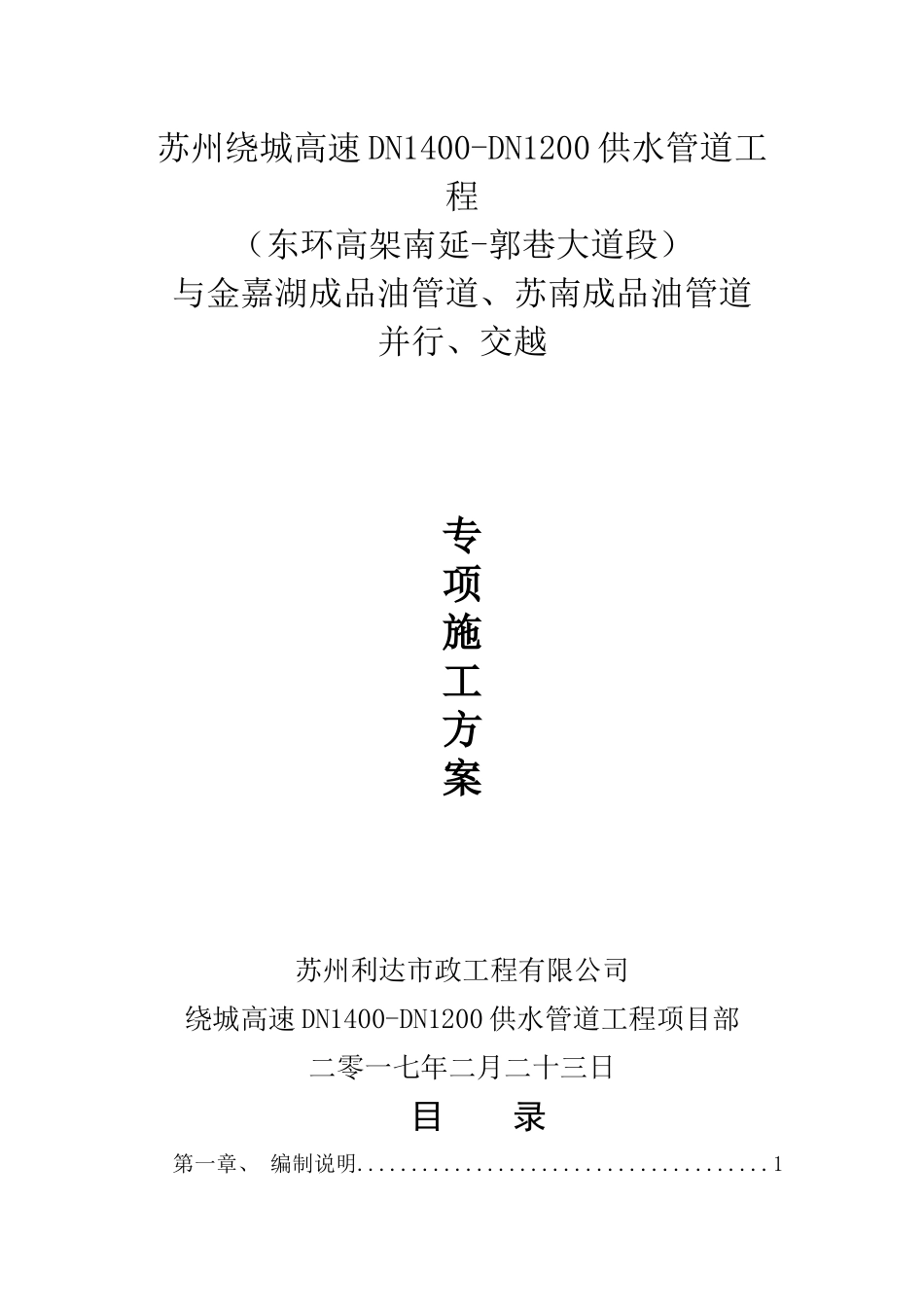

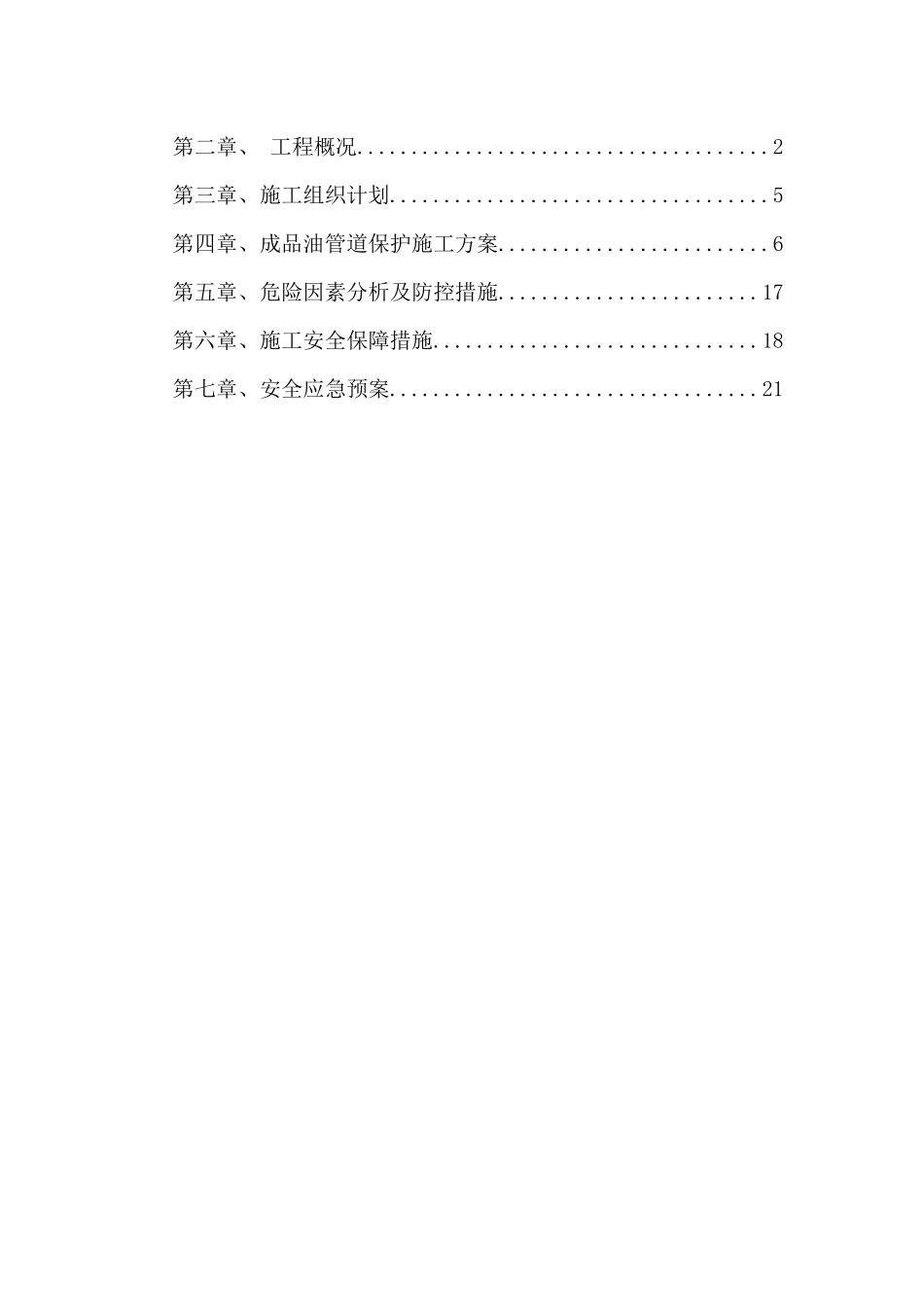

苏州绕城高速DN1400-DN1200供水管道工程(东环高架南延-郭巷大道段)与金嘉湖成品油管道、苏南成品油管道并行、交越专项施工方案苏州利达市政工程有限公司绕城高速DN1400-DN1200供水管道工程项目部二零一七年二月二十三日目录第一章、编制说明......................................1第二章、工程概况......................................2第三章、施工组织计划...................................5第四章、成品油管道保护施工方案.........................6第五章、危险因素分析及防控措施........................17第六章、施工安全保障措施..............................18第七章、安全应急预案..................................21第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页第一章、编制说明一、编制依据:施工投标文件、施工图纸、现场勘察资料、相关国家和行业标准规范中华人民共和国石油天然气管道保护法《油气输送管道穿越工程设计规范》(GB50423-2013)《油气长输管道工程施工及验收规范》(GB50369-2006)《钢制管道焊接及验收规范》(SY/T4103-2006)《石油天然气金属管道焊接工艺评定》(SY/T0452-2002)《石油天然气钢质管道无损检测》(SY/T4109-2005)《埋地钢质管道聚乙烯防腐层技术标准》(SY/T0413-2002)《钢质管道熔结环氧粉末外涂层技术标准》(SY/T0315-2005)《吴中区区域供水管道工程设计方案》(上海市政工程设计总院(集团)有限公司《建筑地基基础设计规范》(GB50007-2002);《混凝土结构设计规范》(GB50010-2002);《建筑地基处理技术规范》(JGJ79-2002);《给水排水工程钢筋混凝土沉井结构设计规程》(CECS1372002);《建筑基坑支护技术规范》(JGJl20-99);《建筑抗震设计规范》(GB050011-2001);《建筑结构荷载规范》(GB50009-2001);《地下工程防水技术规范》(GB50108-2001);《给水排水管道工程施工及验收规范》(GB50268—2008);《混凝土结构工程施工质量验收规范》(GB50204—2002)。本公司类似工程施工技术文件及经验。现场踏勘、调查所掌握的第一手资料。二、编制目的1、安全第一第2页共34页第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页管线交叉、并行范围施工既要保证成品油管道输油安全,同时务必确保施工安全。2、质量为本严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。3、风险预控为保证成品油管道输油安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。4、资源合理配置按照管理人员精干高效、技术人员业务精通、施工队伍经验丰富、施工设备先进合理的原则、满足现场需求,确保工程顺利实施。5、节约环保以“科学发展观”的思想为指导,严格遵守环境保护法相关环保规定。节约用地,科学文明施工,将环境保护工作落到实处。三、使用范围本专项施工方案编制范围为苏州绕城高速DN1400-DN1200供水管道工程(东环高架南延-郭巷大道段)与金嘉湖成品油管道(光缆)、苏南成品油管道(光缆)并行、交越施工。第二章、工程概况2.1绕城高速DN1400-DN1200供水管道工程(东环高架南延-郭巷大道段)概况绕城高速DN1400-DN1200供水管道工程(东环高架南延-郭巷大道段)时吴中区区域供水管线工程项目的重要组成部分,线路走向如下:起点为东环高架南延(桩号KO+000),管道沿绕城高速北侧向东敷设;途径苏嘉杭高速,终点位郭巷大道西侧(桩号K3+058),全线敷设DN1200供水管道约3058米,设计运行压力为0.3MPa。本工程管道主要沿苏州绕城高速公路敷设,沿途多为公路绿化带,地势较为平坦,部分地段存在并行高压电塔及零星建筑物,基本上采用直埋方式排设,部分跨越河道采用灌桩架空方式,管道过苏嘉杭高速公路时,采用桥梁下方架空穿越方式。第3页共34页第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共34页表2-1绕城高速DN1400-DN1200管线主要工程量编号材质规格单位数量备注绕城高速DN1400-DN1200管线球墨铸铁管DN1400米3724埋管球墨铸铁管DN1200米2371埋...
