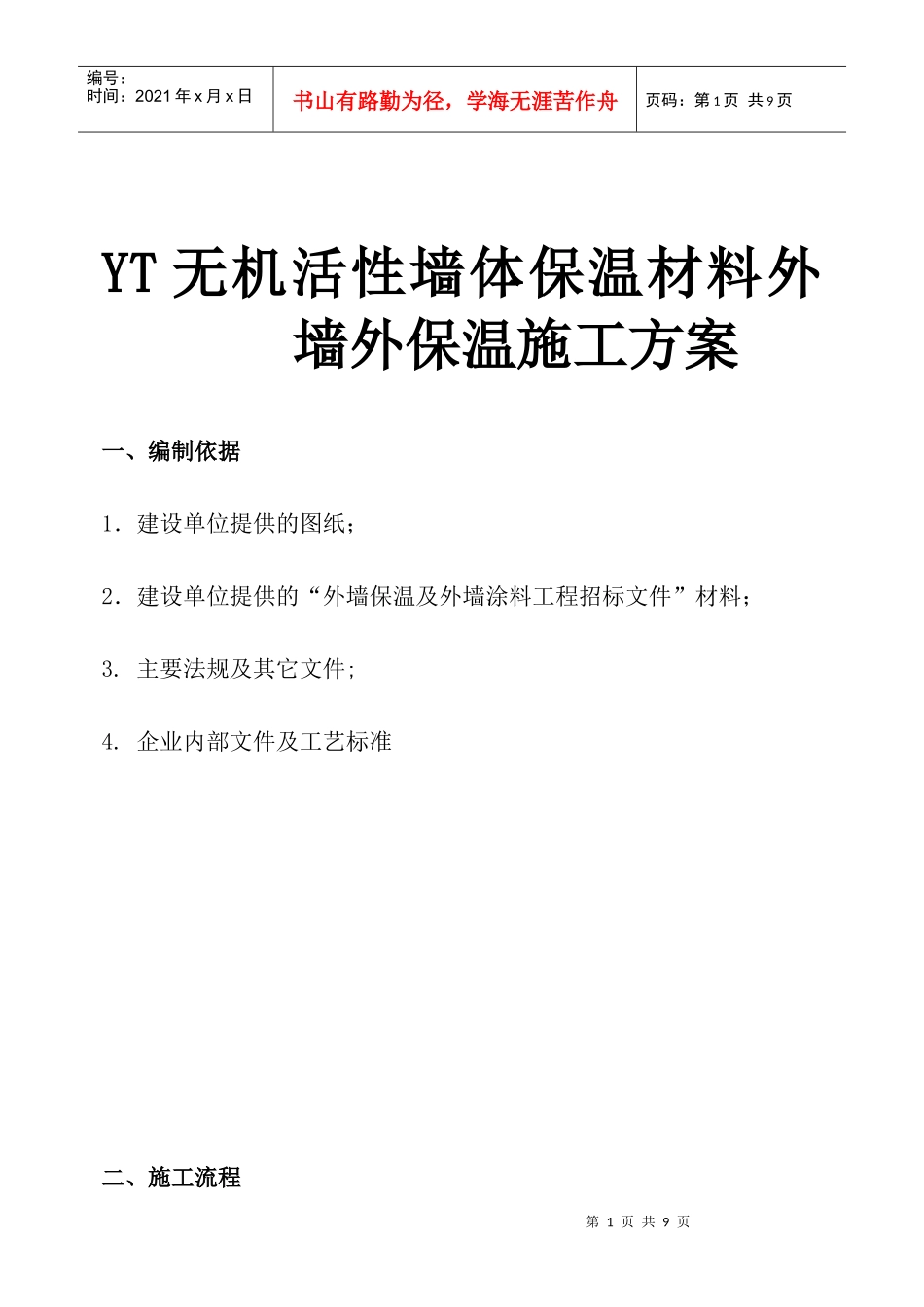

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页YT无机活性墙体保温材料外墙外保温施工方案一、编制依据1.建设单位提供的图纸;2.建设单位提供的“外墙保温及外墙涂料工程招标文件”材料;3
主要法规及其它文件;4
企业内部文件及工艺标准二、施工流程第2页共9页第1页共9页基面清理施工及材料准备测量、放线YT材料进场送试墙体基层拉毛、做灰饼、找平浇水基层湿润抹第一遍保温浆料抹第二遍保温浆料(做装饰线)条)修面及面层处理编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页三、施工准备:1、经项目部审核施工方案,同意此方案后方可进场施工
2、外墙结构基面处理:A、结构外墙经过工程验收达到标准的,方可进行外墙外保温施工
外保温施工前由总包牵头与主体结构办理中间交接验收,对外墙外表面空鼓、开裂处、不平整处清理修补剔凿完毕
安装完毕各种进户管线
B、进行外墙外保温施工的墙体基面的尺寸偏差还应符合下表之规定:(不符合以下条件的要求用1:2水泥砂浆打底找平至符合下列要求为止,并应把面层处理成毛面,打底时应把砖和混凝土的基层处第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页理好以后再打底
)主体结构墙体基面的允许偏差结构做法项目允许偏差,≤砌体工程墙面垂直度每层5(2m托线板检查)全高≤10m10经纬仪或吊线检查>10m20表面平整度52m直尺和楔形塞尺检查混凝土工程垂直度层高≤10m8>10m10全高H/1000且≤30表面平整2m长度83、材料准备:A、YT无机活性墙体保温材料由厂家提供配制好的干拌料现场搅拌,应按需要运送现场,但出于保存原因以15天工作用量为准
,并要有防雨防潮措施
材料进场后应组织有关人员按规定进行报验,其他辅助材料现场准备以30天为准
4、施工机具
