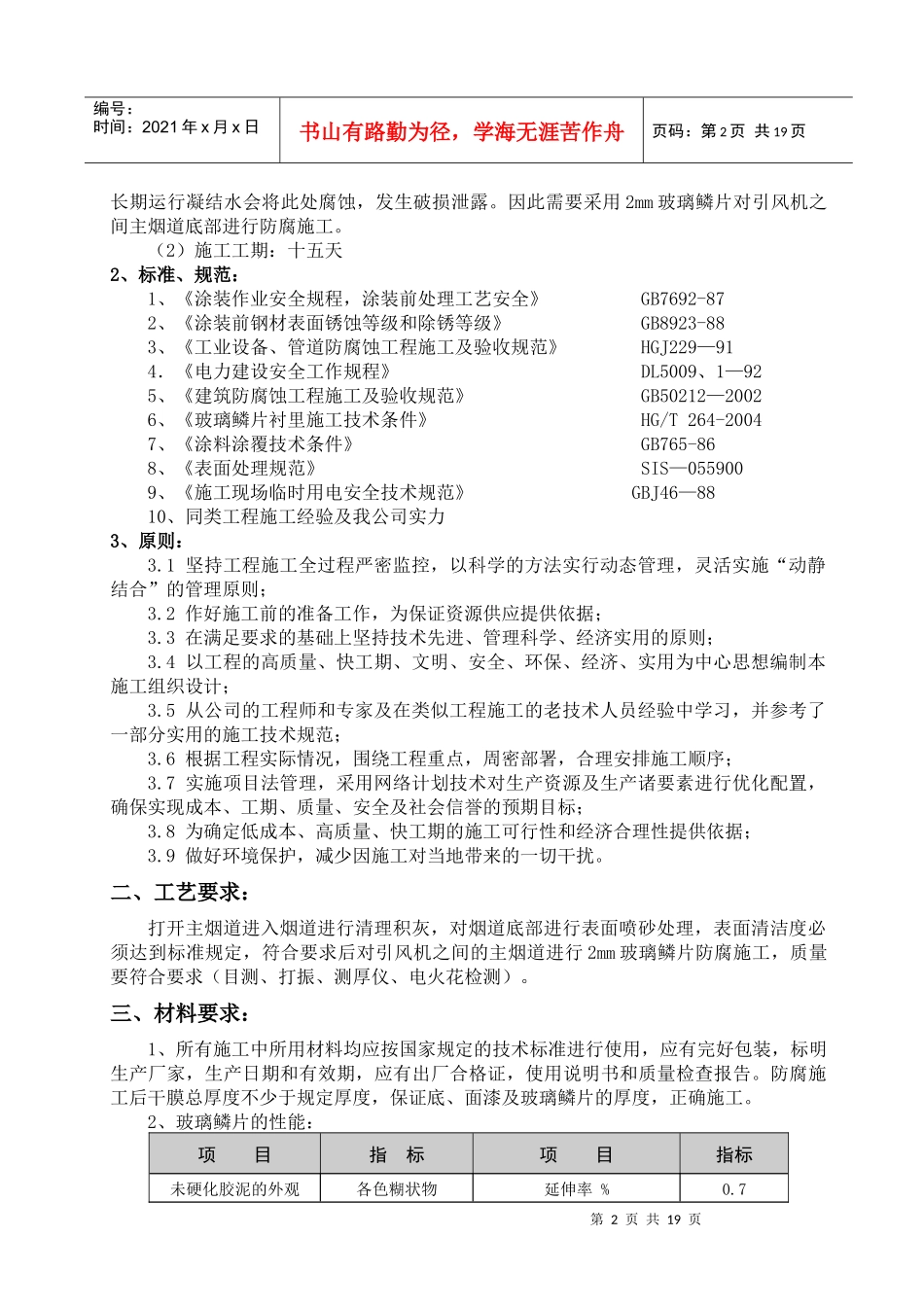

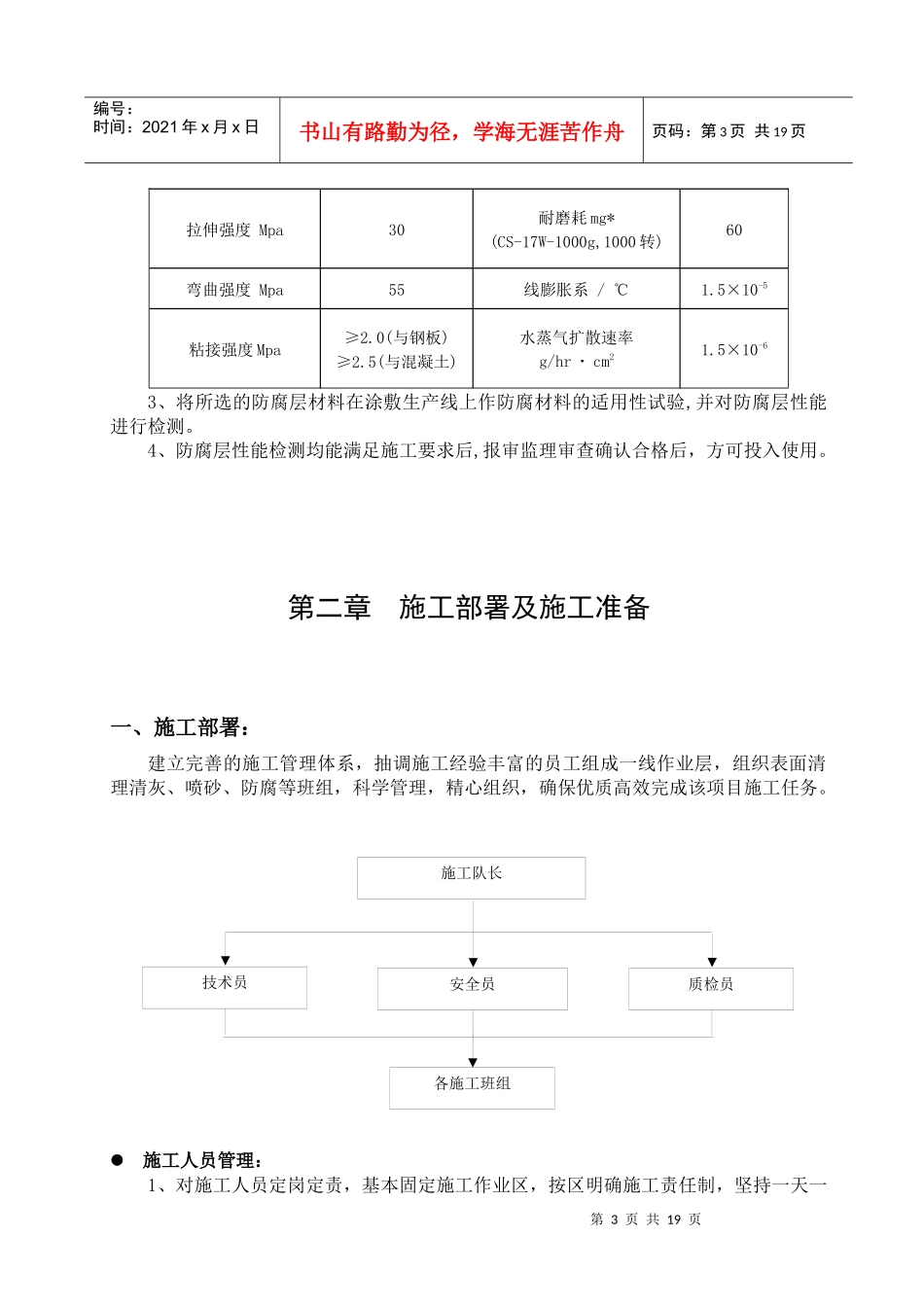

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页#2炉C级检修脱硫主烟道防腐工程施工方案2008年9月3日第一章工程概况一、防腐概述:1、工程概况:(1)山西武乡发电厂的烟气通过烟道进入烟筒,引风机间主烟道底部没有防腐层,第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页长期运行凝结水会将此处腐蚀,发生破损泄露
因此需要采用2mm玻璃鳞片对引风机之间主烟道底部进行防腐施工
(2)施工工期:十五天2、标准、规范:1、《涂装作业安全规程,涂装前处理工艺安全》GB7692-872、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-883、《工业设备、管道防腐蚀工程施工及验收规范》HGJ229—914.《电力建设安全工作规程》DL5009、1—925、《建筑防腐蚀工程施工及验收规范》GB50212—20026、《玻璃鳞片衬里施工技术条件》HG/T264-20047、《涂料涂覆技术条件》GB765-868、《表面处理规范》SIS—0559009、《施工现场临时用电安全技术规范》GBJ46—8810、同类工程施工经验及我公司实力3、原则:3
1坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则;3
2作好施工前的准备工作,为保证资源供应提供依据;3
3在满足要求的基础上坚持技术先进、管理科学、经济实用的原则;3
4以工程的高质量、快工期、文明、安全、环保、经济、实用为中心思想编制本施工组织设计;3
5从公司的工程师和专家及在类似工程施工的老技术人员经验中学习,并参考了一部分实用的施工技术规范;3
6根据工程实际情况,围绕工程重点,周密部署,合理安排施工顺序;3
7实施项目法管理,采用网络计划技术对生产资源及生产诸要素进行优化配置,确保实现成本、工期、
