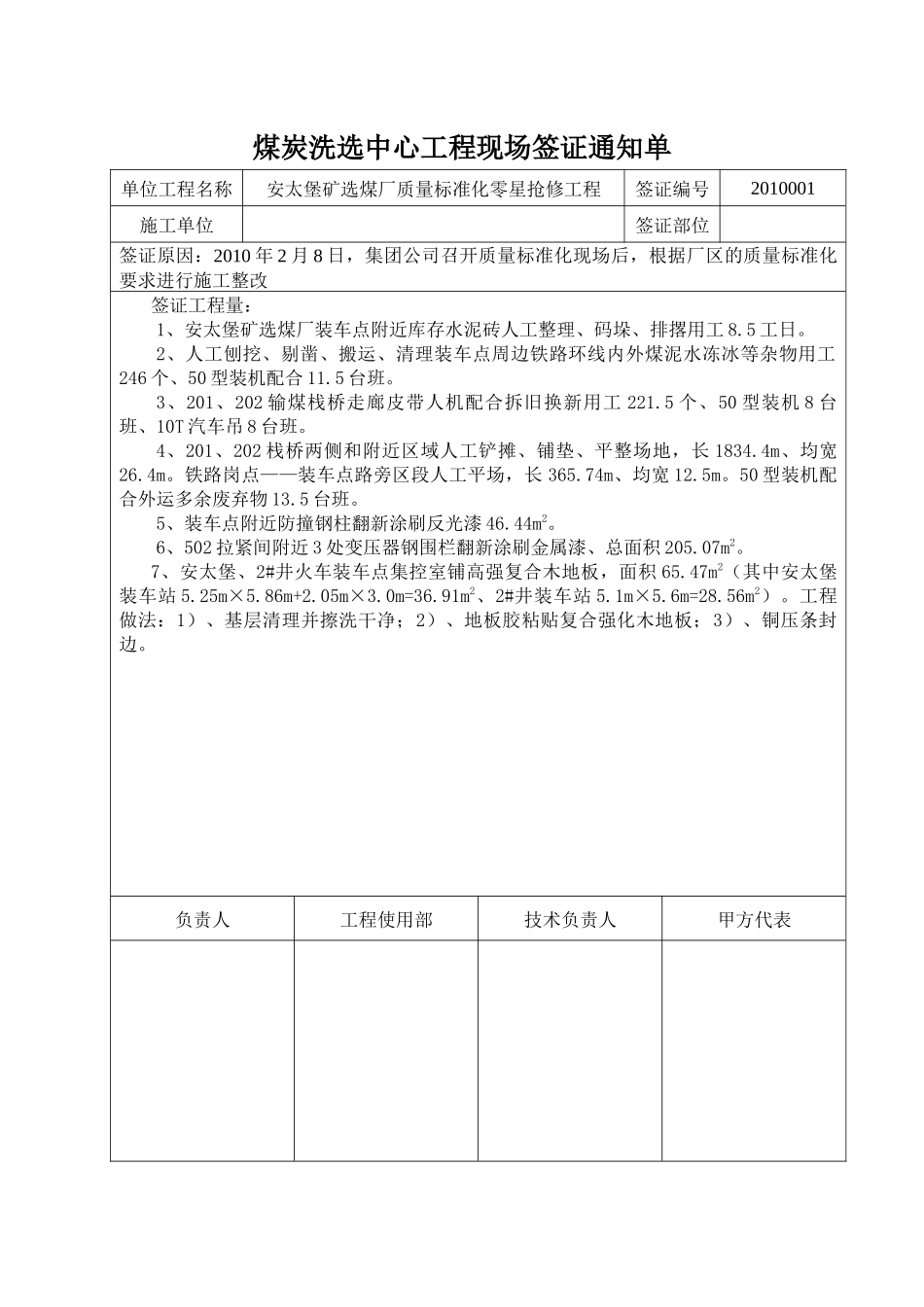

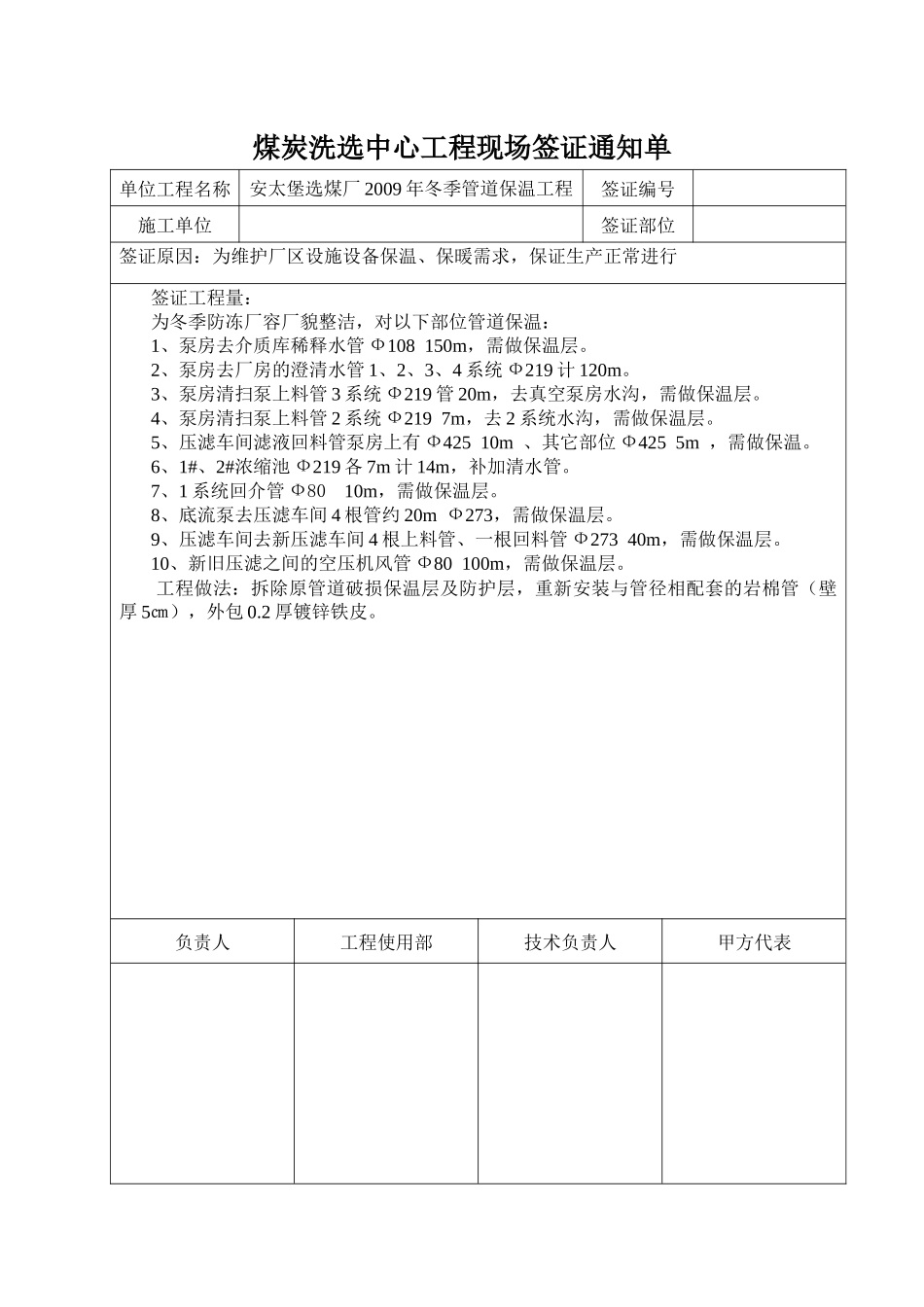

煤炭洗选中心工程现场签证通知单单位工程名称安太堡选煤厂2009年冬季管道保温工程签证编号施工单位签证部位签证原因:为维护厂区设施设备保温、保暖需求,保证生产正常进行签证工程量:为冬季防冻厂容厂貌整洁,对以下部位管道保温:1、泵房去介质库稀释水管Ф108150m,需做保温层。2、泵房去厂房的澄清水管1、2、3、4系统Ф219计120m。3、泵房清扫泵上料管3系统Ф219管20m,去真空泵房水沟,需做保温层。4、泵房清扫泵上料管2系统Ф2197m,去2系统水沟,需做保温层。5、压滤车间滤液回料管泵房上有Ф42510m、其它部位Ф4255m,需做保温。6、1#、2#浓缩池Ф219各7m计14m,补加清水管。7、1系统回介管Ф8010m,需做保温层。8、底流泵去压滤车间4根管约20mФ273,需做保温层。9、压滤车间去新压滤车间4根上料管、一根回料管Ф27340m,需做保温层。10、新旧压滤之间的空压机风管Ф80100m,需做保温层。工程做法:拆除原管道破损保温层及防护层,重新安装与管径相配套的岩棉管(壁厚5㎝),外包0.2厚镀锌铁皮。负责人工程使用部技术负责人甲方代表煤炭洗选中心工程现场签证通知单单位工程名称安太堡选煤厂2009年冬季墙壁砖混修补工程签证编号施工单位签证部位签证原因:为维护厂区设施设备保温、保暖需求,保证生产正常进行签证工程量:为冬季防冻厂容厂貌整洁,对以下部位墙壁砖混修补:1、101机房西侧坏12m2水泥底座(1)拆除损坏混凝土12×0.2=2.4m3;(2)现浇混凝土2.4m3;(3)人装自卸汽车倒垃圾2.4m3。2、101机房东侧坏15m×400mm(1)拆除损坏墙体15×0.24×0.4=1.44m3;(2)补砌砖1.44m3;(3)内外抹灰15×0.4×2=12m2;(4)人装自卸汽车倒垃圾1.44m3。3、601拉紧塔底层东西两侧修补60m2(1)拆除损坏墙体60m2×0.24=14.4m3;(2)补砌砖14.4m3;(3)墙体抹灰60m2;(4)人装自卸汽车倒垃圾14.4m3;(5)单排外脚手架60m2。4、主厂房南侧墙壁修补15m2(1)拆除损坏墙体15m2×0.24=3.6m3;(2)补砌砖3.6m3;(3)墙体抹灰15m2;(4)人装自卸汽车倒垃圾3.6m3。5、403机尾门口修补5.86m2(1)拆除损坏墙体(1.2×3+0.8×0.5+3×0.3+0.6×0.7+0.3×1.4+0.6×0.2)×0.24=1.41m3;(2)补砌砖1.41m3;(3)墙体抹灰5.86m2;(4)人装自卸汽车倒垃圾1.41m3。6、选矸南侧墙壁修补30m2(1)拆除损坏墙体30×0.24=7.2m3;(2)补砌砖7.2m3;(3)墙体抹灰30m2;(4)人装自卸汽车倒垃圾7.2m3。7、201机房西侧墙壁修补7.65m2(1)0.9×8.5×0.24=1.84m3;(2)补砌砖1.84m3;(3)双面抹灰7.65×2=15.3m2;(4)人装自卸汽车倒垃圾1.84m3。负责人工程使用部技术负责人甲方代表煤炭洗选中心工程现场签证通知单单位工程名称安太堡矿选煤厂质量标准化零星抢修工程签证编号2010001施工单位签证部位签证原因:2010年2月8日,集团公司召开质量标准化现场后,根据厂区的质量标准化要求进行施工整改签证工程量:1、安太堡矿选煤厂装车点附近库存水泥砖人工整理、码垛、排撂用工8.5工日。2、人工刨挖、剔凿、搬运、清理装车点周边铁路环线内外煤泥水冻冰等杂物用工246个、50型装机配合11.5台班。3、201、202输煤栈桥走廊皮带人机配合拆旧换新用工221.5个、50型装机8台班、10T汽车吊8台班。4、201、202栈桥两侧和附近区域人工铲摊、铺垫、平整场地,长1834.4m、均宽26.4m。铁路岗点——装车点路旁区段人工平场,长365.74m、均宽12.5m。50型装机配合外运多余废弃物13.5台班。5、装车点附近防撞钢柱翻新涂刷反光漆46.44m2。6、502拉紧间附近3处变压器钢围栏翻新涂刷金属漆、总面积205.07m2。7、安太堡、2#井火车装车点集控室铺高强复合木地板,面积65.47m2(其中安太堡装车站5.25m×5.86m+2.05m×3.0m=36.91m2、2#井装车站5.1m×5.6m=28.56m2)。工程做法:1)、基层清理并擦洗干净;2)、地板胶粘贴复合强化木地板;3)、铜压条封边。负责人工程使用部技术负责人甲方代表煤炭洗选中心工程现场签证通知单单位工程名称安太堡矿选煤厂质量标准化零星抢修工程签证编号2010002施工单位签证部位签证原因:2009年2月8日,集团公司召开质量标准化现场后,根据厂区的质量标准化要求进行施工整改签证工程...
