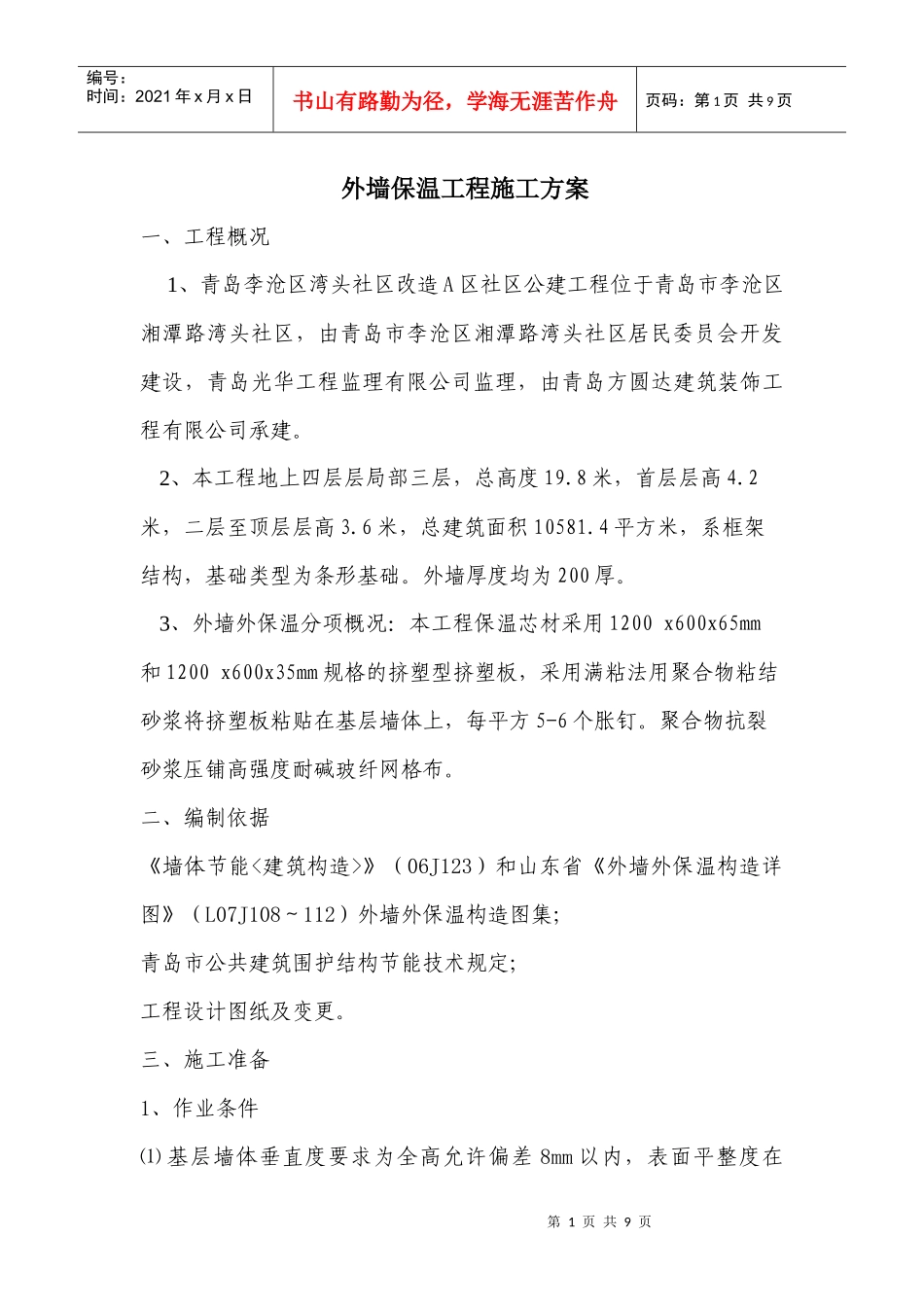

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页外墙保温工程施工方案一、工程概况1、青岛李沧区湾头社区改造A区社区公建工程位于青岛市李沧区湘潭路湾头社区,由青岛市李沧区湘潭路湾头社区居民委员会开发建设,青岛光华工程监理有限公司监理,由青岛方圆达建筑装饰工程有限公司承建。2、本工程地上四层层局部三层,总高度19.8米,首层层高4.2米,二层至顶层层高3.6米,总建筑面积10581.4平方米,系框架结构,基础类型为条形基础。外墙厚度均为200厚。3、外墙外保温分项概况:本工程保温芯材采用1200x600x65mm和1200x600x35mm规格的挤塑型挤塑板,采用满粘法用聚合物粘结砂浆将挤塑板粘贴在基层墙体上,每平方5-6个胀钉。聚合物抗裂砂浆压铺高强度耐碱玻纤网格布。二、编制依据《墙体节能<建筑构造>》(06J123)和山东省《外墙外保温构造详图》(L07J108~112)外墙外保温构造图集;青岛市公共建筑围护结构节能技术规定;工程设计图纸及变更。三、施工准备1、作业条件⑴基层墙体垂直度要求为全高允许偏差8mm以内,表面平整度在第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页4mm以内。⑵墙面的表面无杂物、浮灰,非保温部位抹灰平整工作完毕,已达到批刮腻子、涂料要求。⑶墙身上各种进户管线及各种预埋管件架按设计安装完毕并留出外保温施工余地。⑷门窗洞口经过验收,洞口尺寸位置达到设计和质量要求;门窗框或辅框应安装完毕。⑸气候条件:操作地点环境和基层温度不低于5℃,风力不大于5级,雨天不能施工。如施工中突遇降雨,采取有效措施,防止雨水冲刷聚合物抹面砂浆尚未初凝墙面。2、材料要求⑴粘结胶浆、挤塑型挤塑板、抗裂胶浆、网格布等,XPS板陈化期28天。⑵施工机具外接电源设备、电动搅拌器、角磨机、电锤、称量衡器、密尺手锯、壁纸刀、剪刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2m靠尺、墨斗、滚刷、喷涂机等。3、质量要求1、保证项目⑴所用材料品种、质量、性能应符合设计和本规程规定要求。⑵保温层厚度及构造做法应符合建筑节能设计要求。第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页⑶保温层和墙体以及各构造层之间必须粘结牢固,无脱层、空鼓、裂缝,面层无粉化,起皮、爆灰等现象。2、基本项目⑴表面平整、洁净,接茬平整,无明显抹纹,线角,分割条顺直、清晰。⑵墙面所有门窗口、空洞、槽、盒位置和尺寸正确,表面整齐洁净,管道后面抹灰平整。⑶分割条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直,通顺。滴水线(槽)流水坡向正确,线(槽)顺直。3、允许偏差允许偏差及检验方法见表项次项目允许偏差检查方法保温层抗裂层1立面垂直34用2m托线板检查2表面平整34用2m靠尺及塞尺检查3阴阳角垂直34用2m托线板检查4阴阳角方正34用20cm方尺和塞尺检查5分割条(缝)平直-3用5m小线和尺量检查6接缝高差1.5-直尺检查4、工艺流程基层墙面找平→粘贴XPS板→钻孔安装固定件→打磨找平隐检→抹第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页底层聚合物抹面砂浆→贴网格布→抹罩面聚合物抹面砂浆→施工饰面层→检验五、施工工艺1、基层验收:墙面的混凝土残渣和脱模剂必须清理干净,墙面平整度超差部分应修补。伸出墙面的(设备、管道)联结件已安装完毕,并留出外保温施工的余地。2、挂基准线:根据建筑立面的设计和外墙外包温得技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线,装饰缝线,在建筑外墙大角挂垂直基准钢线,每个楼层适当位置挂水平线,以控制墙面的垂直度和平整度。3、配制粘结用聚合物砂浆:将聚合物粘结砂浆胶粉与水按4:1重量比配制,用电动搅拌器搅拌,并经二次搅拌均匀,一次配制用量以一小时内完成为宜;配好的料注意防晒避风,超过可操作时间不准再度加水使用。集中搅拌,专人定岗。4、粘结挤塑板:(1)用抹子在每块挤塑板(标准板尺寸为600mm*1200mm)背面涂上厚约1厘米的粘结剂,保证挤塑板与基层墙面的粘结面积达到10...
