第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页工程洽商记录第01号2008年1月5日工程名称环保科技园支路五道路工程施工单位湖南德林建筑工程有限公司我部施工的环科园支路五道路工程K0+014~K0+320段,由于此段地势较低,而正处雨水季节,原道路范围内为杂填土,未夯实,经水浸泡全部变为淤泥,且此道路范围原有部分池塘
经请示业主、监理同意,本施工范围内路床底以下3m~4m范围内全部进行换填,淤泥的平均比率为30%,具体处理方案为:将淤泥清除后,K0+014~K0+160段基底平均按0
8m进行抛片石处理,K0+160~K0+300段基底平均按1
2m进行抛片石处理,再用土进行回填压实
由此产生的工程量,请各方根据实际情况给予计量

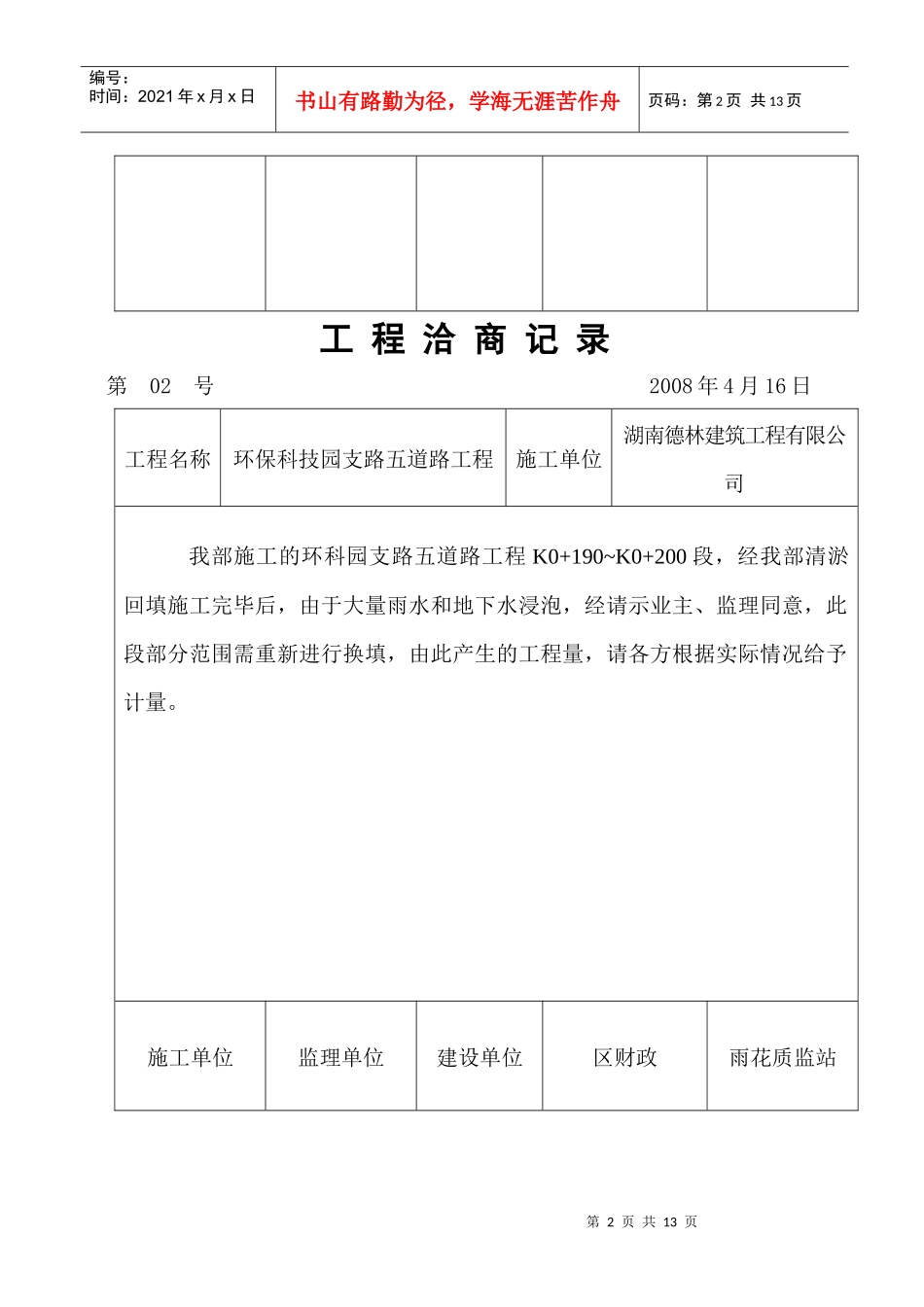

施工单位监理单位建设单位区财政雨花质监站第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页工程洽商记录第02号2008年4月16日工程名称环保科技园支路五道路工程施工单位湖南德林建筑工程有限公司我部施工的环科园支路五道路工程K0+190~K0+200段,经我部清淤回填施工完毕后,由于大量雨水和地下水浸泡,经请示业主、监理同意,此段部分范围需重新进行换填,由此产生的工程量,请各方根据实际情况给予计量
施工单位监理单位建设单位区财政雨花质监站第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页工程洽商记录第03号2008年4月19日工程名称环保科技园支路五道路工程施工单位湖南德林建筑工程有限公司我部施工的环科园支路五道路工程K0+220~K0+240段,经我部清淤回填施工完毕后,由于大量雨水和地下水浸泡,经请示业主、监理同意,此段部分范围需重新进行换填,由此产生的工程量,请各方根据实际情况给予
