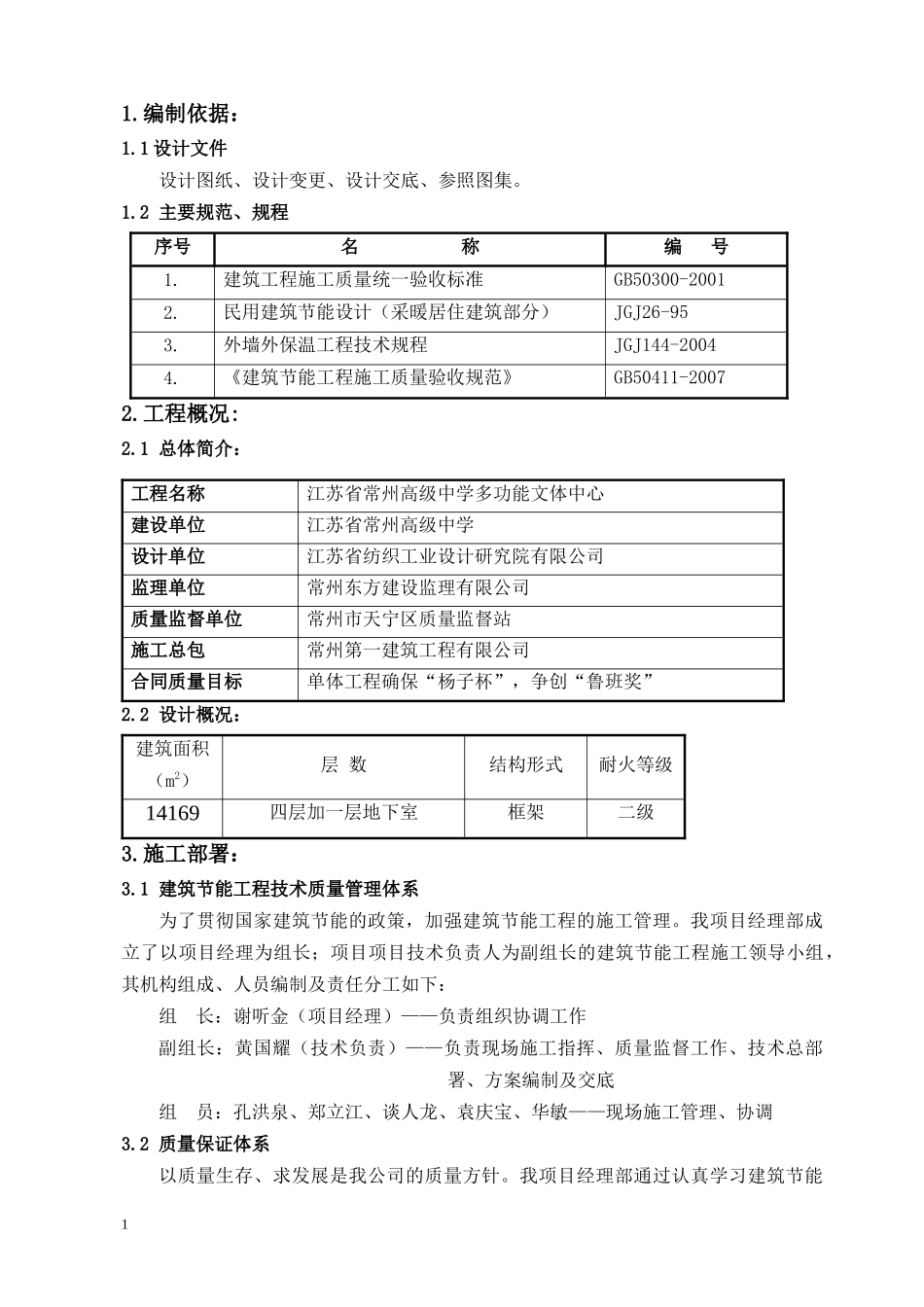

1.编制依据:1.1设计文件设计图纸、设计变更、设计交底、参照图集。1.2主要规范、规程序号名称编号1.建筑工程施工质量统一验收标准GB50300-20012.民用建筑节能设计(采暖居住建筑部分)JGJ26-953.外墙外保温工程技术规程JGJ144-20044.《建筑节能工程施工质量验收规范》GB50411-20072.工程概况:2.1总体简介:工程名称江苏省常州高级中学多功能文体中心建设单位江苏省常州高级中学设计单位江苏省纺织工业设计研究院有限公司监理单位常州东方建设监理有限公司质量监督单位常州市天宁区质量监督站施工总包常州第一建筑工程有限公司合同质量目标单体工程确保“杨子杯”,争创“鲁班奖”2.2设计概况:建筑面积(m2)层数结构形式耐火等级14169四层加一层地下室框架二级3.施工部署:3.1建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。我项目经理部成立了以项目经理为组长;项目项目技术负责人为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:谢听金(项目经理)——负责组织协调工作副组长:黄国耀(技术负责)——负责现场施工指挥、质量监督工作、技术总部署、方案编制及交底组员:孔洪泉、郑立江、谈人龙、袁庆宝、华敏——现场施工管理、协调3.2质量保证体系以质量生存、求发展是我公司的质量方针。我项目经理部通过认真学习建筑节能1工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:(1)分包单位的选择:建筑节能工程的分包单位,应选择有类视工程施工经验的队伍,并对其在施工程(或已完工的工程)进行考察。(2)建筑节能材料的检验A.建筑节能材料须有本市材料准用证、检验报告及出厂合格证,主要材料必须有材料交易证。B.材料使用前必须经复试合格后方能使用。对特殊材料须进行放射性物质及有害气体的环保检验。(3)制定相应技术措施,作好工序过程控制。A.施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。D.对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行控制。E.做好各专业接口及预留预埋的专业检查。3.3本工程采用的建筑节能措施主要有:①外墙保温采用300mm厚聚苯颗粒保温砂浆工艺;②屋面主要构造为:40MM厚细石混凝土(配筋)+3厚石灰砂浆隔离层+911聚氨酯防水涂料两度+20厚水泥砂浆找平层+轻质泡沫混凝土保温层(建筑找坡最薄处60厚)+现浇钢筋混凝土屋面板;③门窗:采用铝合金窗框,中空玻璃,规格为6+12+6;4.主要施工方法4.1聚苯颗粒外保温墙面1、工程概况:本工程外墙采用聚苯颗粒保温砂浆为主要保温隔热材料,以粘结合方式与墙身固定,抗裂砂浆保护增强层,幕墙饰面的外墙保温系统。2、材料要求:1:保温浆料及抗裂砂浆搅拌时设专职搅拌人员,以保证搅拌时间及加水量配比准确。22:保温砂浆的搅拌必须采用强制式砂浆搅拌机,转速大于60转每分钟。保温砂浆搅拌均匀后,必须在3小时内用完,搅拌后砂浆不得任意加水。3:先将适量(38公斤)的水倒入搅拌机内,再将聚苯颗粒轻骨料一包徐徐倒入搅拌机内,开启搅拌机(因颗粒又轻又散,搅拌机应设在棚内,以免被风吹走)。4:将聚苯颗粒保温粉料一包倒入搅拌机内,搅拌5-6分钟,胶浆呈稀糊状为宜。5:搅拌好的砂浆必须在三小时内使用,若气温高于28度时,应预先遮盖,了防水分蒸发。3、施工要求及条件(1)经业主、监理、施工单位、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。(2)雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但...
