区交运局工程股XX年工作总结和XX年工作谋划按照局工作安排,现就工程股2017年工作总结和2018年工作谋划情况报告如下:一、2017年目标任务完成情况2017年上级下达我区农村道路畅通工程总里程403
2公里,其中县级畅通5公里、乡级畅通53
5公里、乡村道路畅通工程344
7公里(贫困村170公里、撤并村36
8公里、老路加宽137
9公里),总投资3
截至目前除乡级洞天湖大道、毛朱路未完工外,其余项目均已完工,到2017年底前全面完工目标能顺利实现
二、重点工作进展情况g105毛坦厂段升级改造工程于5月底交由我局负责实施,全长6
947公里,按一级公路标准,分二个施工标段进行招投标,合同价近1
4亿元,预计到年底路基工程完成80%
三、主要做法1

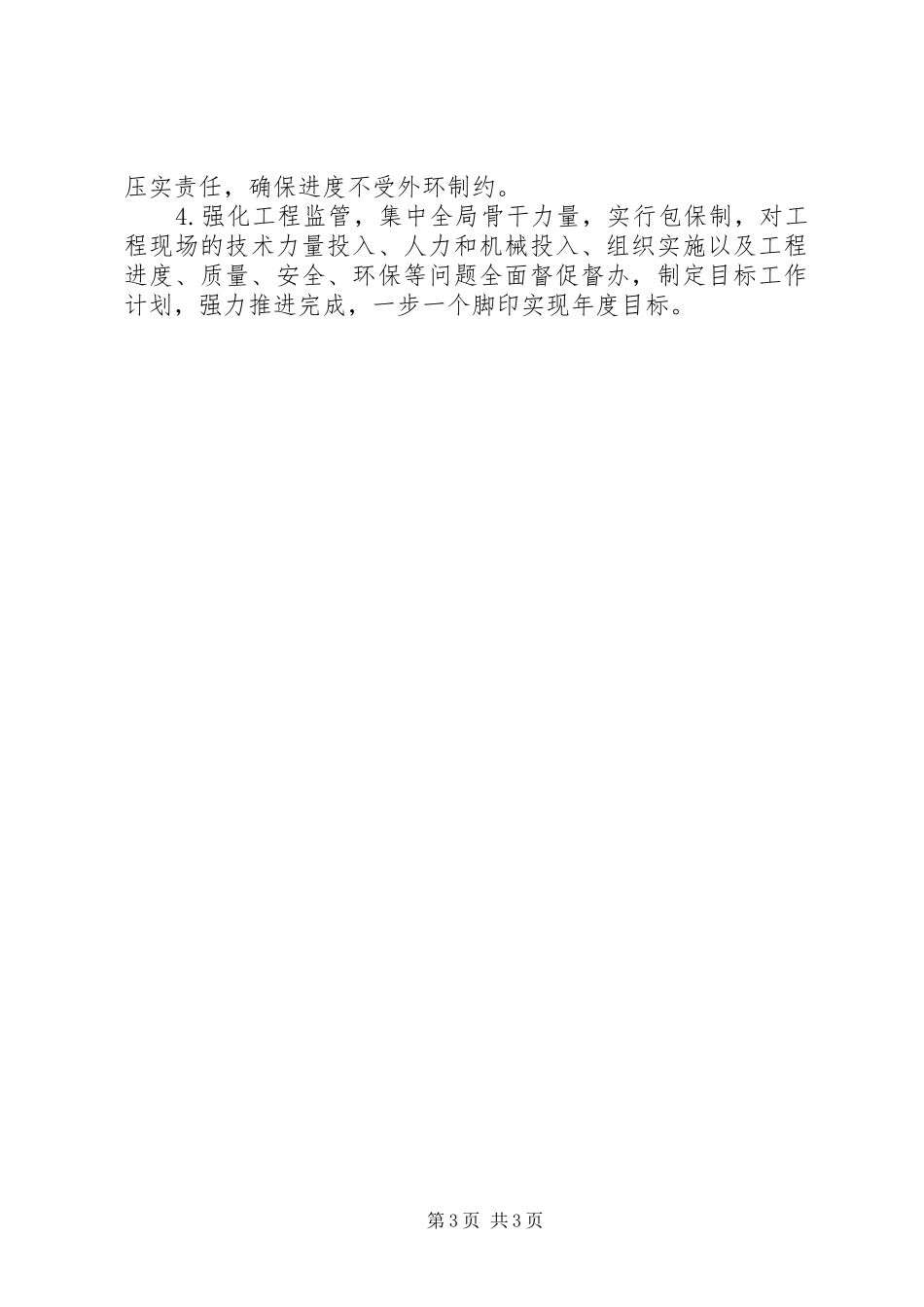

严格建设程序,严把工程质量和安全关
建立落实项目“四制”和“政府监督、业主管理、工程监理、企业自检、群众参与”五级质量保障体系,充分发挥作用,形成合力;建立健全项目管理制度,加强对参建单位履约情况检查,确保工程质量,无安全事故发生;2
每月定期或针对性召开畅通工程推进会(各乡镇)、施工调度会和建设工程领导组会议,全面掌握项目推进情况,及时解决项目突出问题,为下一阶段科学合理制定既定目标
同时采取以会代训方式让乡镇熟悉建设流程和质量控制要点
局班子成员、技术人员分片包保乡镇XX县区乡畅通项目,每周不少于两次巡查,安排技术人员跟班作业,加强现场监管,严格项目管理
加快拟建项目各项前期筹备工作,力争项目尽早动工,一个项目从两阶段设计、图纸审批、最高限价编制审核至招投第1页共3页标完成需要相当一段长时间,我局对前期工作实行节点控制,合理压缩前期工作时间

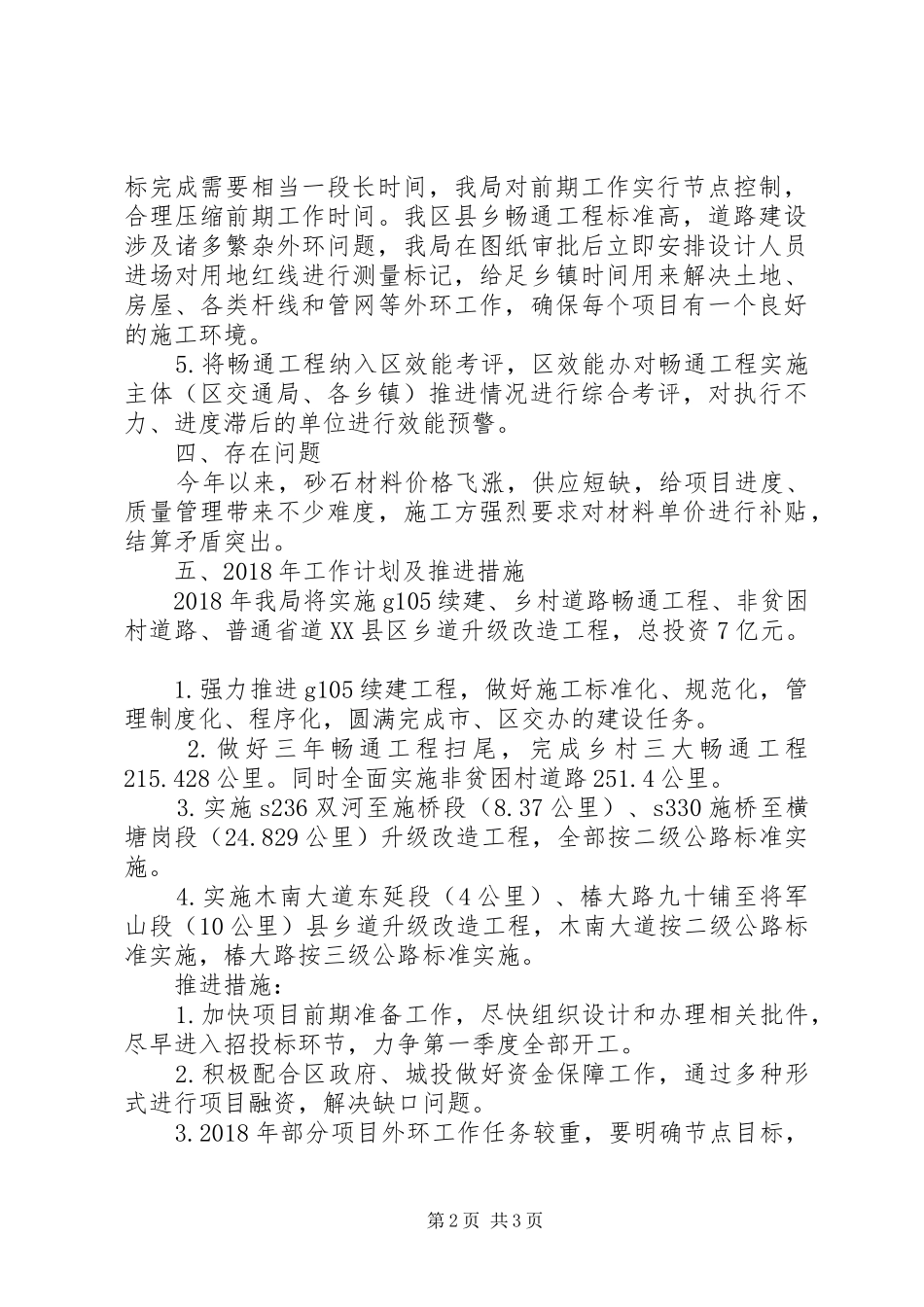

我区县乡畅通工程标准高,道路建设涉及诸多繁杂外环问题,我局在图纸审批后立即安排设计人员进场对用地红线进行测量标记,给足乡镇时间用来解决土地、房屋、各类杆线和管网等外环
