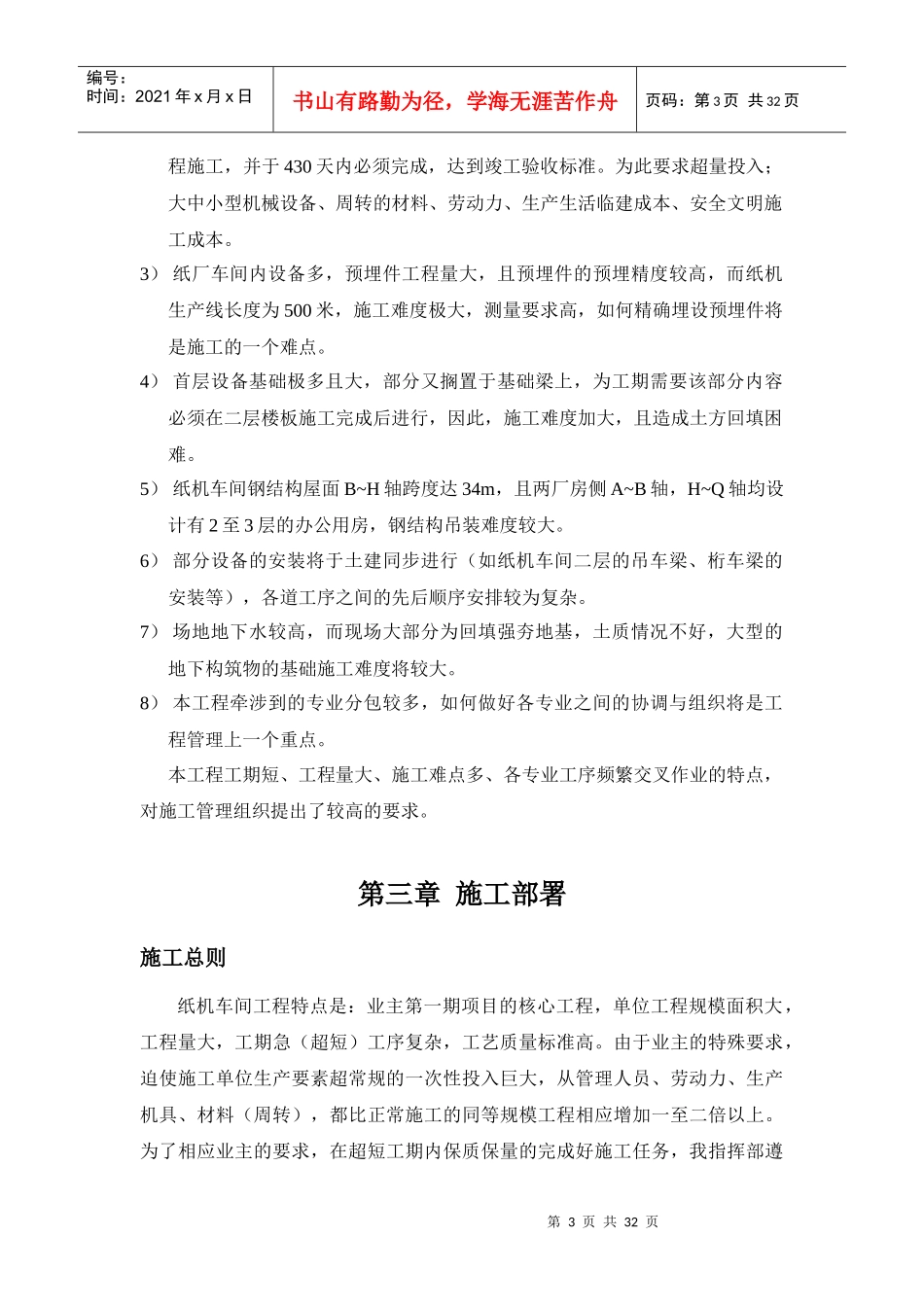

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页第一章编制说明1-1编制依据1、中国轻工业长沙工程有限公司设计的(纸机车间)工程施工图。2、现行国家颁发的有关建筑工程施工规范和标准及《工程建设标准强制性条文》。3、建设单位提供的施工现场地理条件及周围环境施工条件。4、建设单位移交施工场地后,提出必须满足的条件。开工日历8个月20天完成屋面钢结构吊装、纸机设备基础,主车间室内精装饰工程(除环氧树脂地面暂不做)完工,交业主插入安装设备。整个工程日历430天工期竣工验收。5、业主提供的海南水文地质工程勘察院《岩土工程勘察报告》。6、广西金桂浆纸业有限公司一期工程(纸机车间)建筑工程合同书。1-2参照标准1、我国现行的最新施工规范,质量验收规范:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《砌体工程施工质量验收规范》GB50203-2002《砼结构工程施工质量验收规范》GB50204-2002《钢结构工程施工质量验收规范》GB50205-2001《屋面工程质量验收规范》GB50207-2002《地下防水工程质量验收规范》GB50208-2002《建筑地面工程质量验收规范》GB50209-2002《建筑装饰装修工程质量验收规范》GB50210-2002《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《通风与空调工程施工质量验收规范》GB50243-2002《建筑电气工程施工质量验收规范》GB50303-2002《建筑变形测量规范》JGJ/T8-97第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页《建筑桩基技术规范》JGJ94-94《建筑基桩检测技术规范》JGJ106-2003《钢筋机械连接通用技术规程》JGJ107-96《建筑基坑支护技术规程》JGJ120-992、根据纸机车间施工图中所规定的施工图集。3、建设部、省、市有关工程质量安全文明施工的规定文件。4、该工程施工组织设计编制遵循公司1509001质量手册的规定考虑现场施工条件和特点编制。第二章工程概况2-1工程性质1、本工程建筑面积92000m2,,结构形式:钢筋砼框排架、门式钢架轻型钢结构与混泥土组合屋盖。室内绝对标高±0.000=11.8m。2-2工程规模概况1、建筑结构概况本工程因建筑图纸尚未到位,故工程概况待图纸到位后在做详细叙述。2-3工程特点及采取特殊措施1、工程特点本工程做为一个年产量巨大的纸厂工程,其厂房土建工程量大、工期紧、质量要求高,其具有下列施工特点:1)本工程分布面积极广,厂房建筑物南北宽度约64.50~83.00m,东西长度616m。616米长的施工面给工程现场平面布置、流水施工、材料周转、劳动力分配等造成极大的难度;且材料、机械、设备设施还需多次倒运。加大了施工难度。2)本工程工期要求极紧,建筑面积9.2万平方米的建筑物在开工之后8个月20天要达到主体工程基本完工,室内装修完成提供给业主穿插进来安装设备工第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共32页程施工,并于430天内必须完成,达到竣工验收标准。为此要求超量投入;大中小型机械设备、周转的材料、劳动力、生产生活临建成本、安全文明施工成本。3)纸厂车间内设备多,预埋件工程量大,且预埋件的预埋精度较高,而纸机生产线长度为500米,施工难度极大,测量要求高,如何精确埋设预埋件将是施工的一个难点。4)首层设备基础极多且大,部分又搁置于基础梁上,为工期需要该部分内容必须在二层楼板施工完成后进行,因此,施工难度加大,且造成土方回填困难。5)纸机车间钢结构屋面B~H轴跨度达34m,且两厂房侧A~B轴,H~Q轴均设计有2至3层的办公用房,钢结构吊装难度较大。6)部分设备的安装将于土建同步进行(如纸机车间二层的吊车梁、桁车梁的安装等),各道工序之间的先后顺序安排较为复杂。7)场地地下水较高,而现场大部分为回填强夯地基,土质情况不好,大型的地下构筑物的基础施工难度将较大。8)本工程牵涉到的专业分包较多,如何做好各专业之间的协调与组织将是工程管理上一个重点。本工程工期短、工程量大、施工难点多、各专业工序频繁交叉作业的特点,对施工管理组织提出了较高的要...
