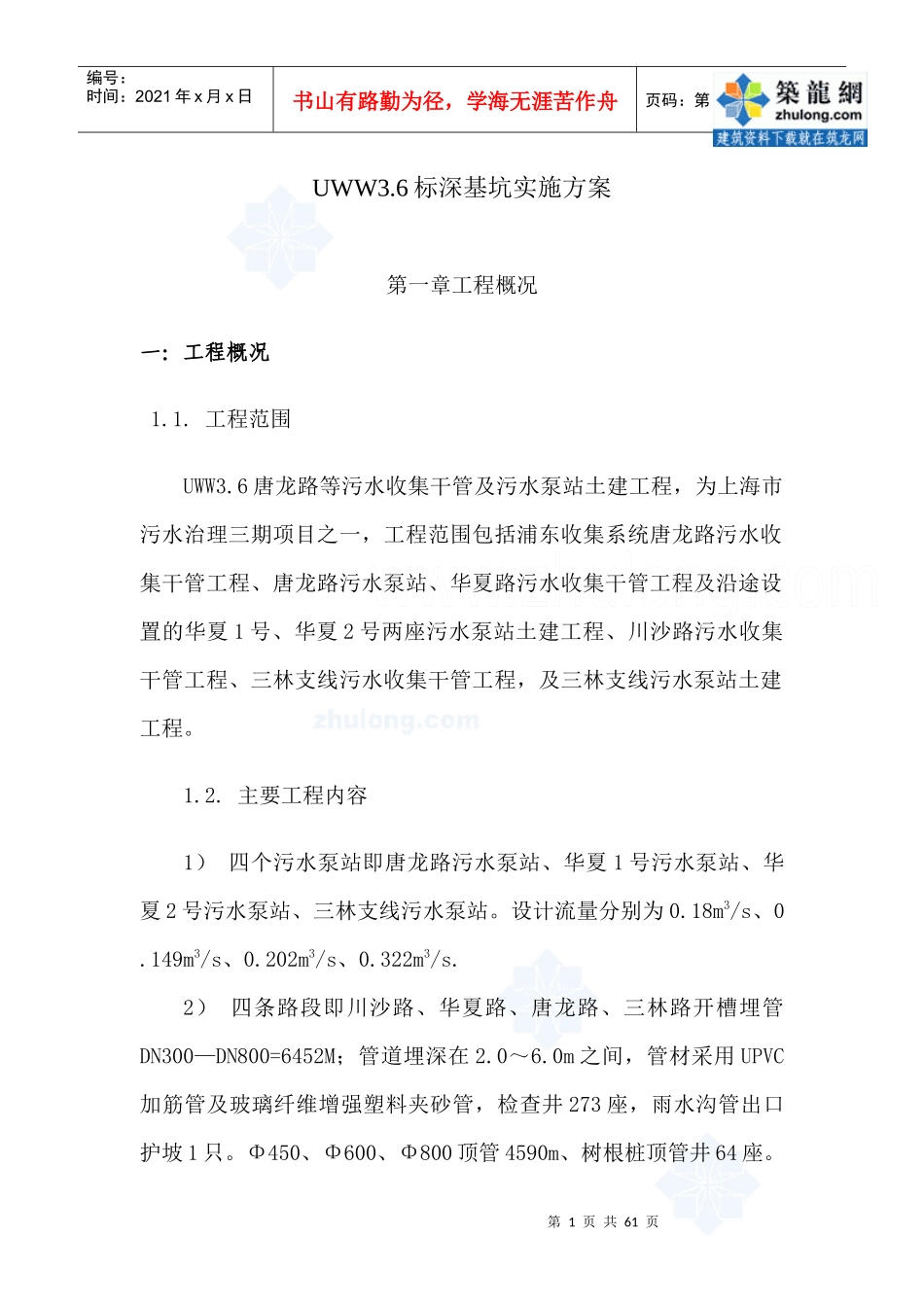

第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共61页UWW3.6标深基坑实施方案第一章工程概况一:工程概况1.1.工程范围UWW3.6唐龙路等污水收集干管及污水泵站土建工程,为上海市污水治理三期项目之一,工程范围包括浦东收集系统唐龙路污水收集干管工程、唐龙路污水泵站、华夏路污水收集干管工程及沿途设置的华夏1号、华夏2号两座污水泵站土建工程、川沙路污水收集干管工程、三林支线污水收集干管工程,及三林支线污水泵站土建工程。1.2.主要工程内容1)四个污水泵站即唐龙路污水泵站、华夏1号污水泵站、华夏2号污水泵站、三林支线污水泵站。设计流量分别为0.18m3/s、0.149m3/s、0.202m3/s、0.322m3/s.2)四条路段即川沙路、华夏路、唐龙路、三林路开槽埋管DN300—DN800=6452M;管道埋深在2.0~6.0m之间,管材采用UPVC加筋管及玻璃纤维增强塑料夹砂管,检查井273座,雨水沟管出口护坡1只。Φ450、Φ600、Φ800顶管4590m、树根桩顶管井64座。第2页共61页第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共61页1.3.工程特点本工程为浦东地区污水收集干管工程之一,排管管径小、量大、较深、路线长、施工范围广、工程内容多,大部分排管、顶管所处主干道上,机动车流量较大,顶管穿越河道、道路、居民区,对工程进度计划安排、劳动力组织、机械设备的调配、管线调查、交通配合协调等具有一定难度。1)开槽埋管除唐龙路外,管道埋设基本在原有道路上,需破除原路面,施工前需制定切实可行的交通组织措施。2)顶管穿越河道较多,根据现场踏勘情况,施工难度大,实际施工时对管位及施工工艺调整。3)顶管井所处位置,有些处在厂家房屋居民楼旁,有的地方紧靠高压电杆,有的地方需拆除地面障碍物及绿化,有的地方地下管线需搬迁,施工时需进一步优化施工方案。4)由于涉及路段多、线路长、沿线公用管线较复杂,因此要对沟槽两旁地上电杆、铁塔保护,及地下的公用管线保护。变更后UWW3.6标共设有32座工作坑,32座接收坑,顶管坑大部分布置在原有道路上,地上、地下管线较多,车流量较大。顶管工作坑,第3页共61页第2页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共61页接收坑采用φ400mm直径的树根桩作为围护结构,树根桩外侧采用φ600高压旋喷桩搭接200mm形成隔水帷幕,坑内基底采用压密注浆进行土体加固,加固深度为3.0M。基坑开挖过程中随挖随撑,浇注钢筋砼底板及导墙、后靠背,待顶管施工结束后,在坑内排管及砌检查井。顶管工作坑、接收坑采用矩形坑、圆形坑两种。矩形顶管工作井内径尺寸为4.0M*8.5M,矩形顶管接收井内径尺寸为3.5M*5.0M,圆形顶管工作井内径尺寸为φ8.0M,圆形顶管接收井内径尺寸为φ5.0M,矩形工作坑、接收坑支撑采用钢围檩钢支撑,上部为钢筋砼围檩;圆形工作坑、接收坑上下采用钢筋砼围檩。1.4工程地质情况依据业主提供的工程地质勘查报告,工程编号为02055—2—C—(03)114、115、123B、56、57的资料表明:1).唐龙路填土:以杂填土为主层厚0.7—2.7M左右1褐黄色粒土层厚0.5—1.8M左右可塑状态中等压缩性2灰黄色粉质粘土层厚0.4—1.2M左右软塑状态中等1灰色淤泥质粉质粘土层厚约0.5—2.0M流塑状态土质软弱局部夹粉砂高压缩性土2灰色粘质粉土层厚约2.7—5.8M中等压缩性土质布均匀淤泥质粘土层厚13.9M流塑高压缩性土质软弱未钻穿第4页共61页第3页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共61页2).华夏1号泵站沿线填土:0.3—4.7主要未粘土、浜填土、石头、植物根茎和少量砖块厚度0.3—4.7褐黄色粉土:层厚1.00—2.8M可塑中压缩性土质均匀1淤泥质粘土:厚度1.5—4.3M流塑高压缩性土质均匀夹粉砂2灰运粉质粉土厚度0.35—3.3M松散中压缩性土质不均匀灰色淤泥质粘土层厚11.3—13M流塑高压缩性粘土未钻穿顶管管位位于12层考虑减阻措施,本层具有良好的透水性,施工时应采取适当措施防止管内涌水或流砂。3).华夏2#泵站沿线1填土层厚0.4—2.2M主要以粘性粉土为主2浜填土层厚0.9—2.8M含腐植物1褐黄色粘土层厚0.7—3M可塑中压缩性土...
