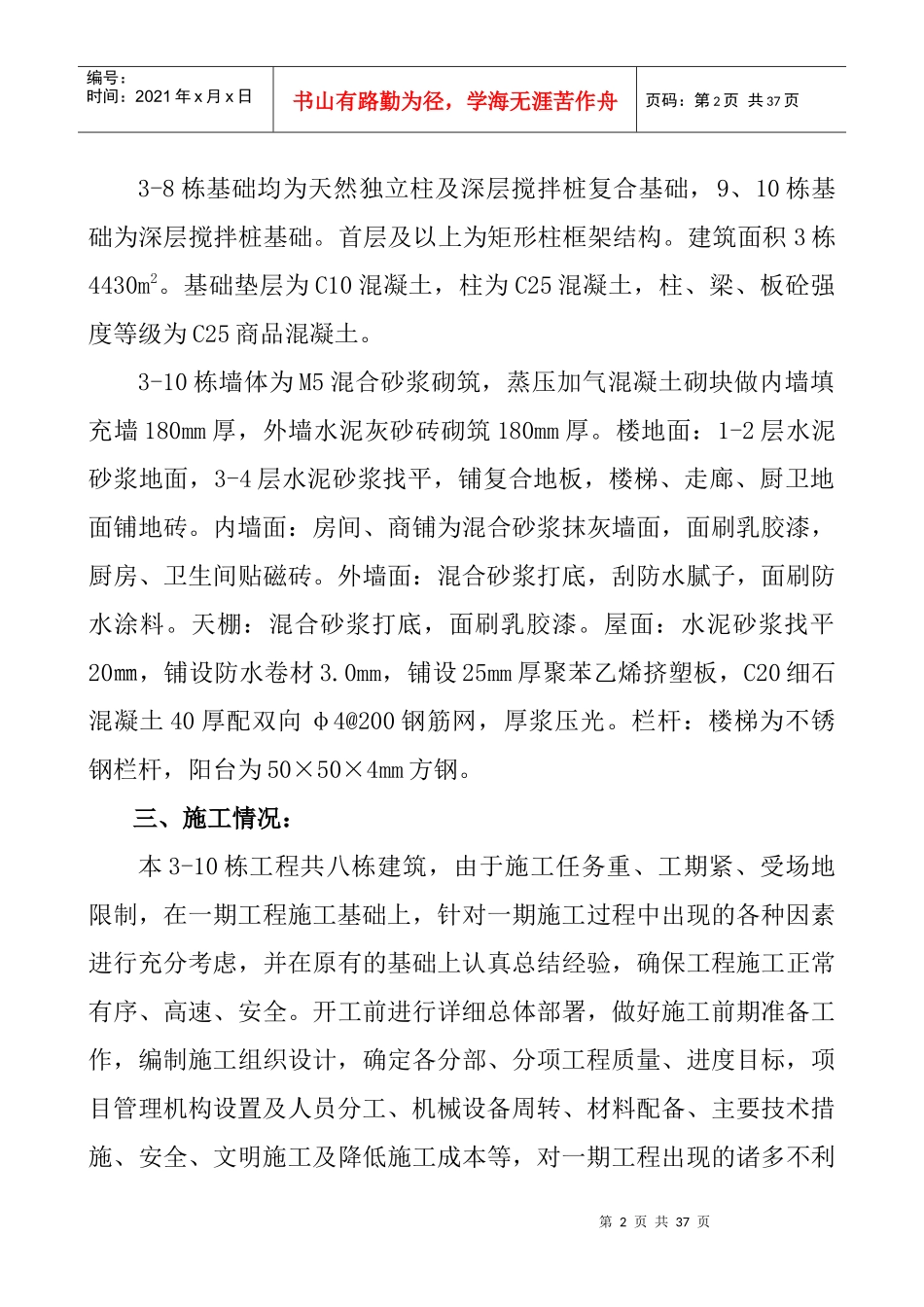

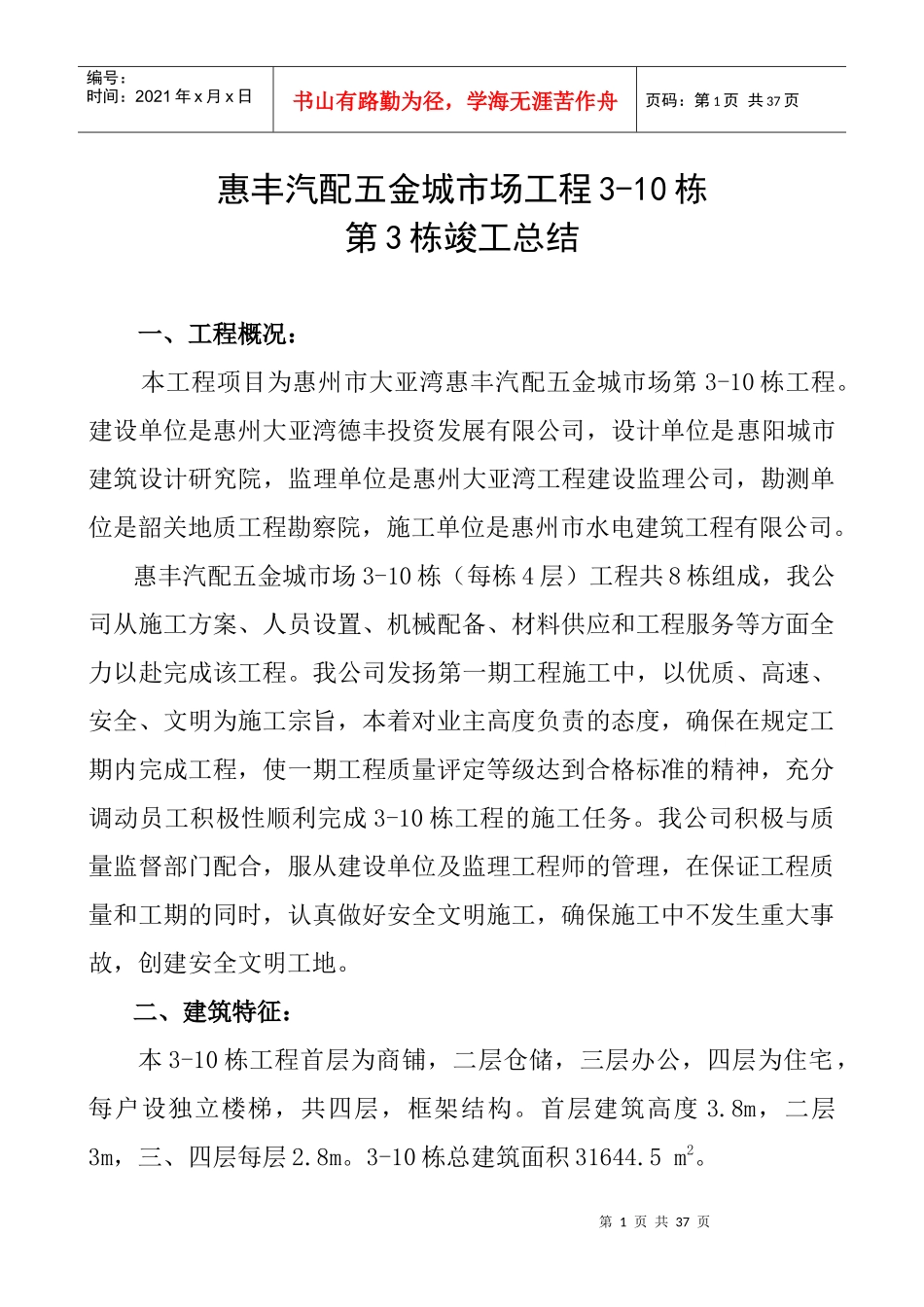

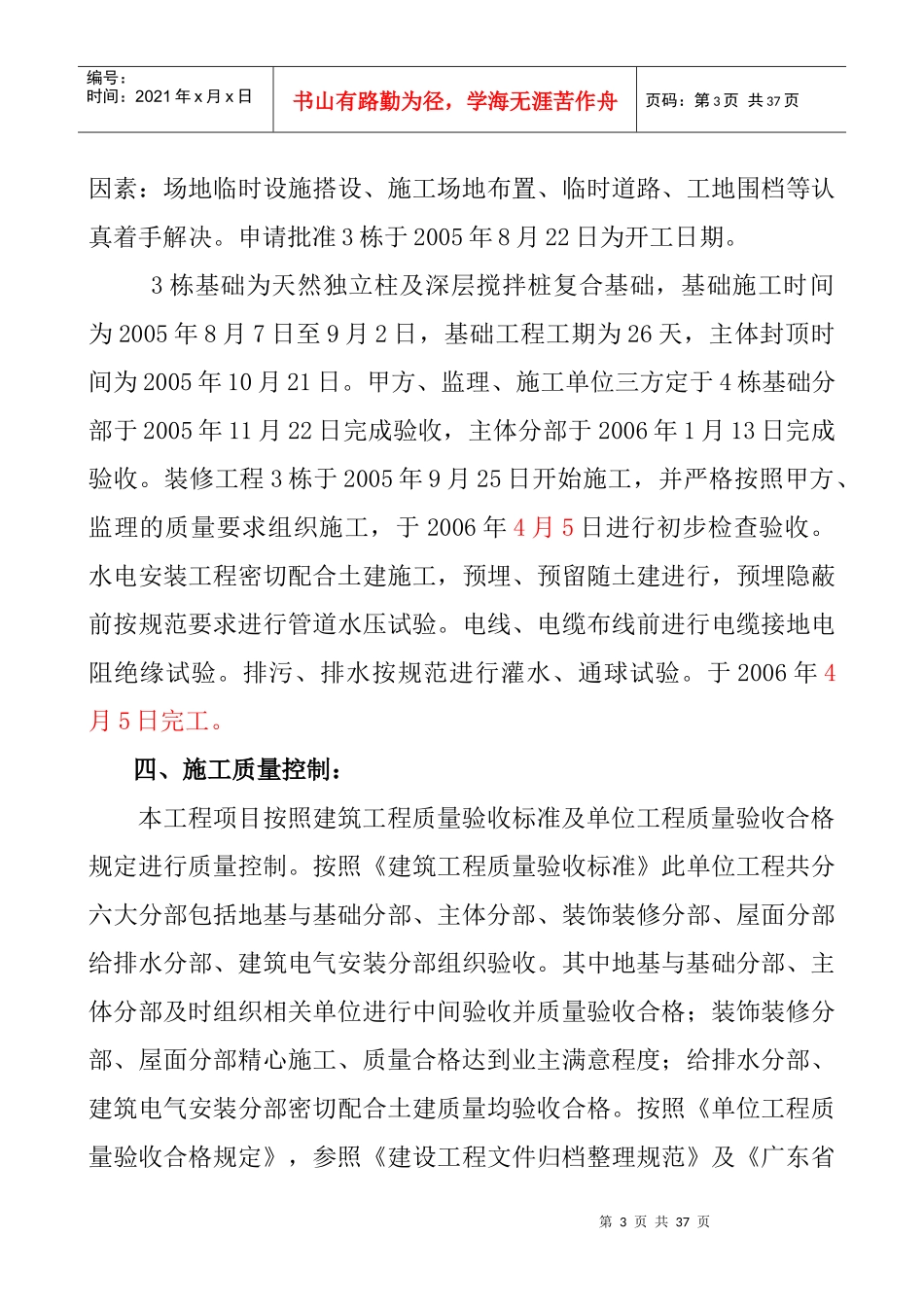

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页惠丰汽配五金城市场工程3-10栋第3栋竣工总结一、工程概况:本工程项目为惠州市大亚湾惠丰汽配五金城市场第3-10栋工程。建设单位是惠州大亚湾德丰投资发展有限公司,设计单位是惠阳城市建筑设计研究院,监理单位是惠州大亚湾工程建设监理公司,勘测单位是韶关地质工程勘察院,施工单位是惠州市水电建筑工程有限公司。惠丰汽配五金城市场3-10栋(每栋4层)工程共8栋组成,我公司从施工方案、人员设置、机械配备、材料供应和工程服务等方面全力以赴完成该工程。我公司发扬第一期工程施工中,以优质、高速、安全、文明为施工宗旨,本着对业主高度负责的态度,确保在规定工期内完成工程,使一期工程质量评定等级达到合格标准的精神,充分调动员工积极性顺利完成3-10栋工程的施工任务。我公司积极与质量监督部门配合,服从建设单位及监理工程师的管理,在保证工程质量和工期的同时,认真做好安全文明施工,确保施工中不发生重大事故,创建安全文明工地。二、建筑特征:本3-10栋工程首层为商铺,二层仓储,三层办公,四层为住宅,每户设独立楼梯,共四层,框架结构。首层建筑高度3.8m,二层3m,三、四层每层2.8m。3-10栋总建筑面积31644.5m2。第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页3-8栋基础均为天然独立柱及深层搅拌桩复合基础,9、10栋基础为深层搅拌桩基础。首层及以上为矩形柱框架结构。建筑面积3栋4430m2。基础垫层为C10混凝土,柱为C25混凝土,柱、梁、板砼强度等级为C25商品混凝土。3-10栋墙体为M5混合砂浆砌筑,蒸压加气混凝土砌块做内墙填充墙180mm厚,外墙水泥灰砂砖砌筑180mm厚。楼地面:1-2层水泥砂浆地面,3-4层水泥砂浆找平,铺复合地板,楼梯、走廊、厨卫地面铺地砖。内墙面:房间、商铺为混合砂浆抹灰墙面,面刷乳胶漆,厨房、卫生间贴磁砖。外墙面:混合砂浆打底,刮防水腻子,面刷防水涂料。天棚:混合砂浆打底,面刷乳胶漆。屋面:水泥砂浆找平20㎜,铺设防水卷材3.0mm,铺设25mm厚聚苯乙烯挤塑板,C20细石混凝土40厚配双向φ4@200钢筋网,厚浆压光。栏杆:楼梯为不锈钢栏杆,阳台为50×50×4mm方钢。三、施工情况:本3-10栋工程共八栋建筑,由于施工任务重、工期紧、受场地限制,在一期工程施工基础上,针对一期施工过程中出现的各种因素进行充分考虑,并在原有的基础上认真总结经验,确保工程施工正常有序、高速、安全。开工前进行详细总体部署,做好施工前期准备工作,编制施工组织设计,确定各分部、分项工程质量、进度目标,项目管理机构设置及人员分工、机械设备周转、材料配备、主要技术措施、安全、文明施工及降低施工成本等,对一期工程出现的诸多不利第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页因素:场地临时设施搭设、施工场地布置、临时道路、工地围档等认真着手解决。申请批准3栋于2005年8月22日为开工日期。3栋基础为天然独立柱及深层搅拌桩复合基础,基础施工时间为2005年8月7日至9月2日,基础工程工期为26天,主体封顶时间为2005年10月21日。甲方、监理、施工单位三方定于4栋基础分部于2005年11月22日完成验收,主体分部于2006年1月13日完成验收。装修工程3栋于2005年9月25日开始施工,并严格按照甲方、监理的质量要求组织施工,于2006年4月5日进行初步检查验收。水电安装工程密切配合土建施工,预埋、预留随土建进行,预埋隐蔽前按规范要求进行管道水压试验。电线、电缆布线前进行电缆接地电阻绝缘试验。排污、排水按规范进行灌水、通球试验。于2006年4月5日完工。四、施工质量控制:本工程项目按照建筑工程质量验收标准及单位工程质量验收合格规定进行质量控制。按照《建筑工程质量验收标准》此单位工程共分六大分部包括地基与基础分部、主体分部、装饰装修分部、屋面分部给排水分部、建筑电气安装分部组织验收。其中地基与基础分部、主体分部及时组织相关单位进行中间验收并质量验收合格;装饰装修分部、屋面分部精心施工、质量合格达到业主...
