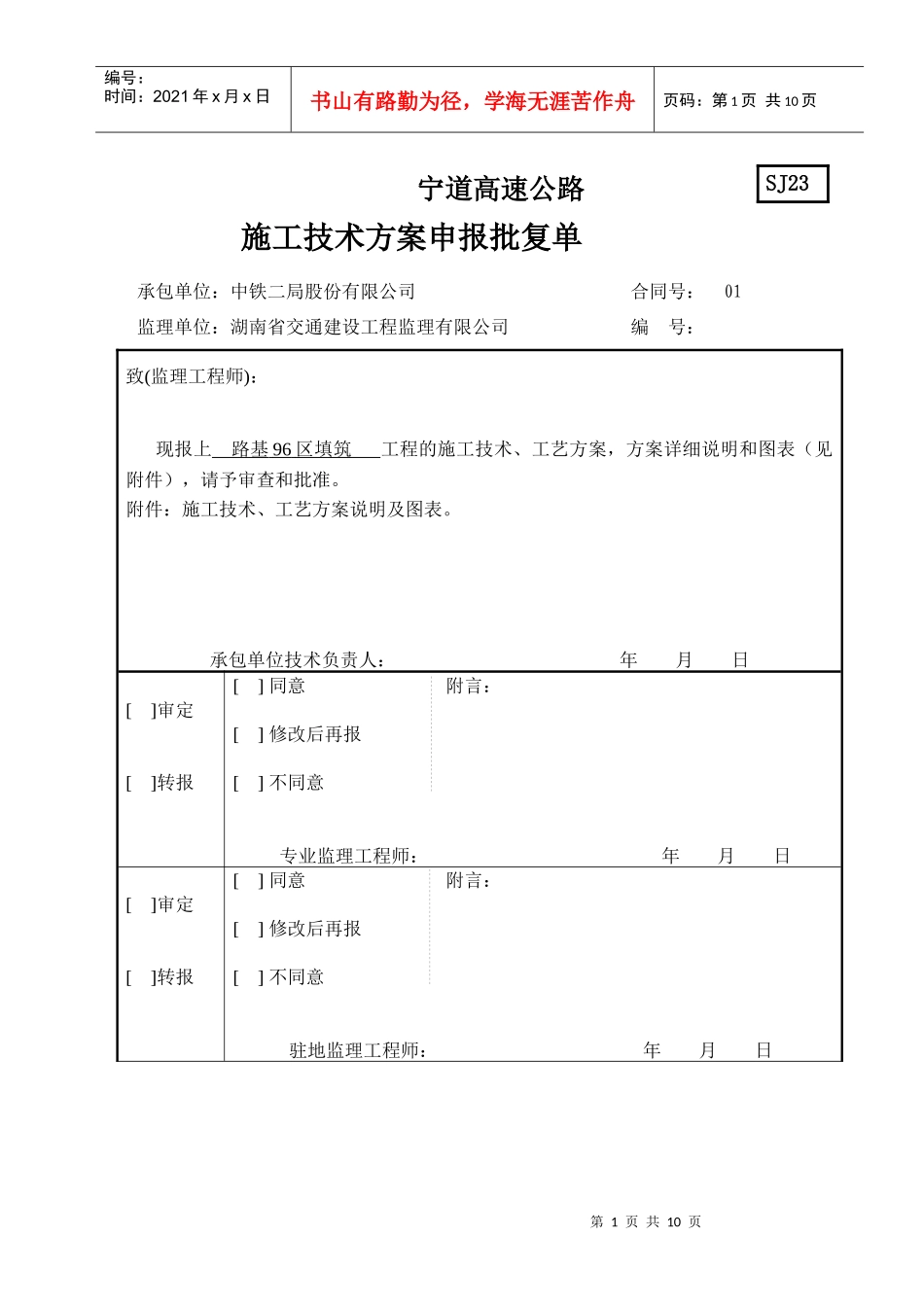

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页宁道高速公路施工技术方案申报批复单承包单位:中铁二局股份有限公司合同号:01监理单位:湖南省交通建设工程监理有限公司编号:致(监理工程师):现报上路基96区填筑工程的施工技术、工艺方案,方案详细说明和图表(见附件),请予审查和批准
附件:施工技术、工艺方案说明及图表
承包单位技术负责人:年月日[]审定[]转报[]同意附言:[]修改后再报[]不同意专业监理工程师:年月日[]审定[]转报[]同意附言:[]修改后再报[]不同意驻地监理工程师:年月日SJ23第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页总监办意见:签名:年月日注:①施工技术方案中应包括环保方案;②专业监理工程师的审定意见应包括环保方案审定

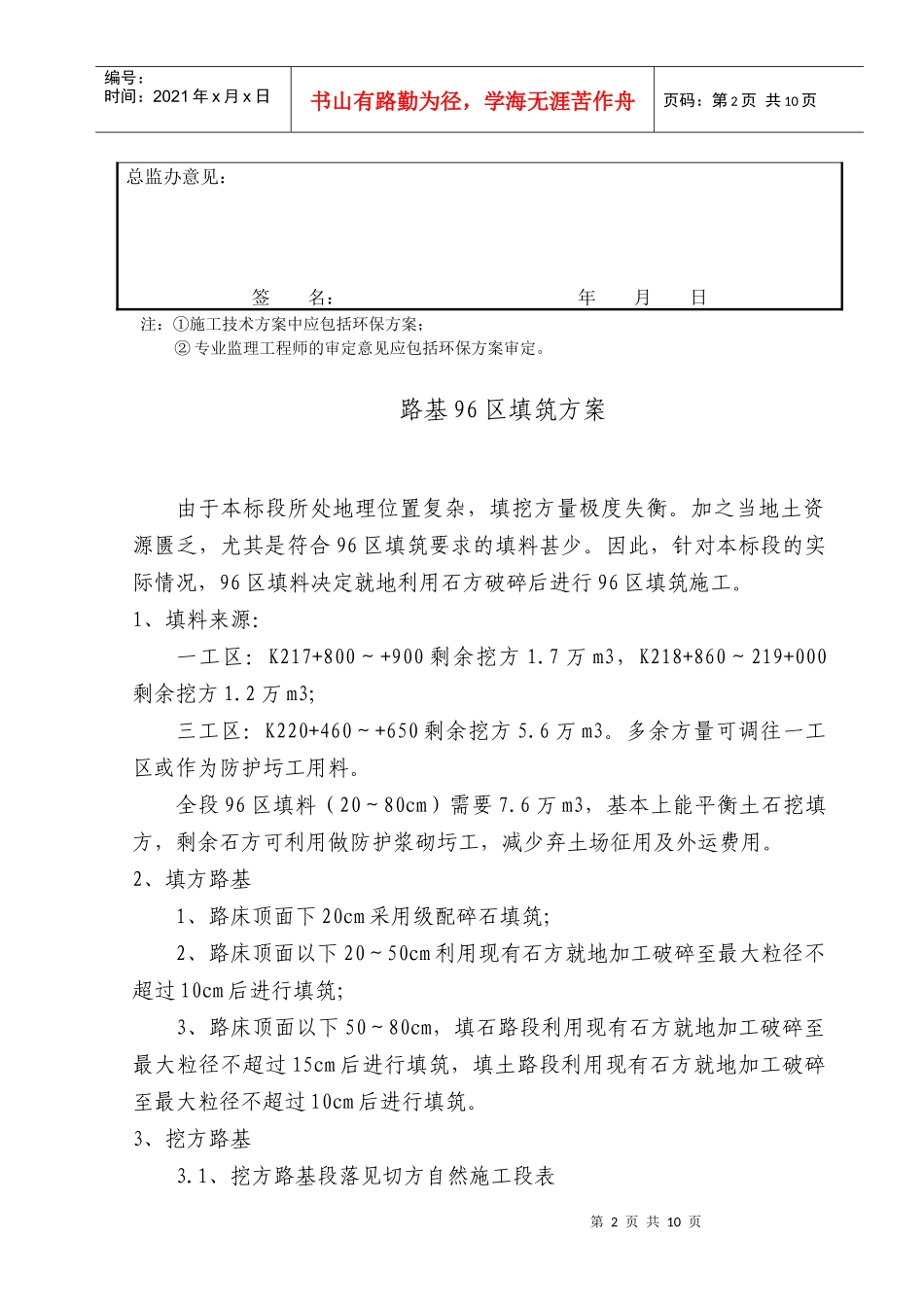

路基96区填筑方案由于本标段所处地理位置复杂,填挖方量极度失衡
加之当地土资源匮乏,尤其是符合96区填筑要求的填料甚少
因此,针对本标段的实际情况,96区填料决定就地利用石方破碎后进行96区填筑施工
1、填料来源:一工区:K217+800~+900剩余挖方1
7万m3,K218+860~219+000剩余挖方1
2万m3;三工区:K220+460~+650剩余挖方5
多余方量可调往一工区或作为防护圬工用料
全段96区填料(20~80cm)需要7
6万m3,基本上能平衡土石挖填方,剩余石方可利用做防护浆砌圬工,减少弃土场征用及外运费用

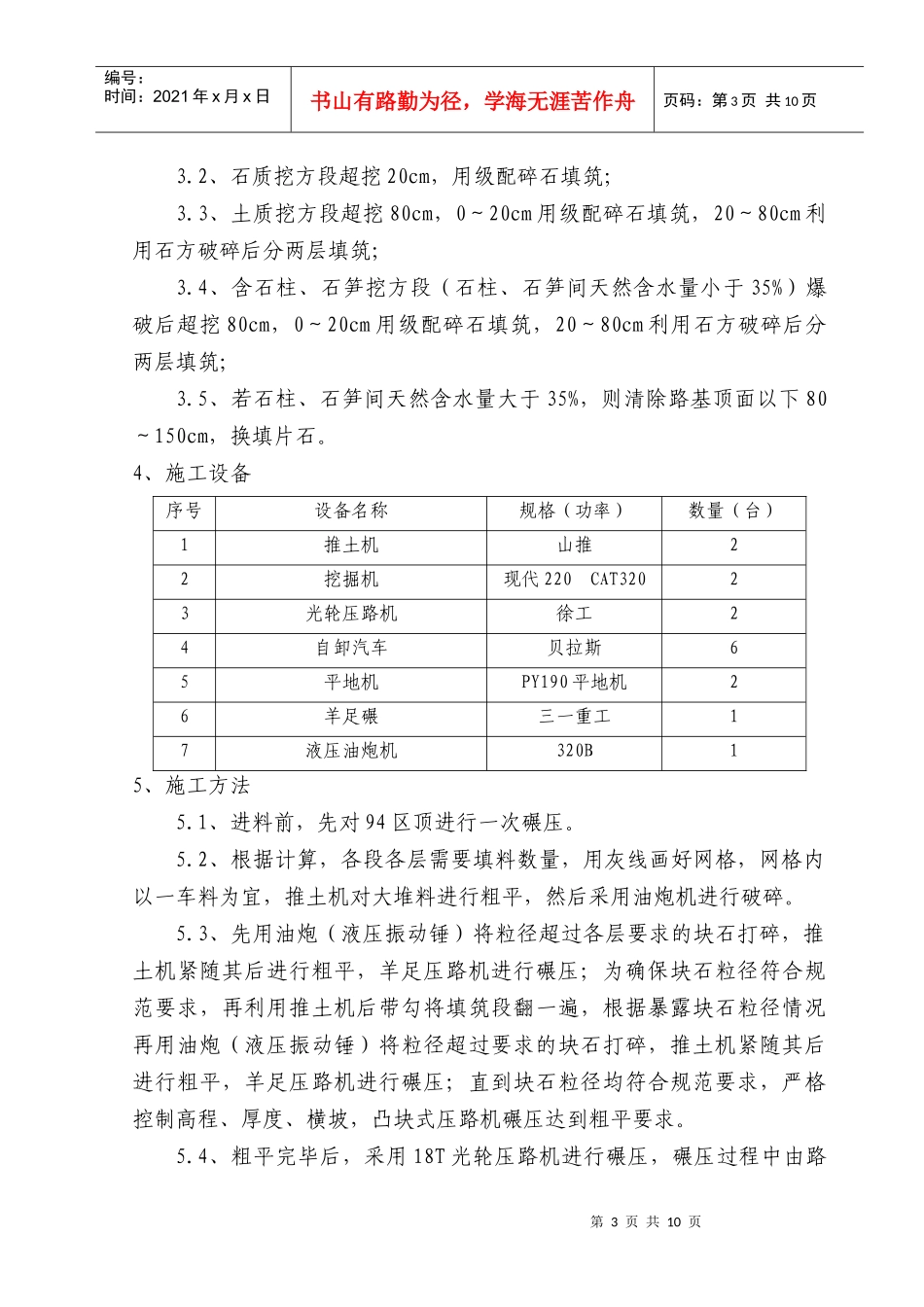

2、填方路基1、路床顶面下20cm采用级配碎石填筑;2、路床顶面以下20~50cm利用现有石方就地加工破碎至最大粒径不超过10cm后进行填筑;3、路床顶面以下50~80cm,填石路段利用现有石方就地加工破碎至最大粒径不超过15cm后进行填筑,填土路段利用现有石方就地加工破碎至最大粒径不超
