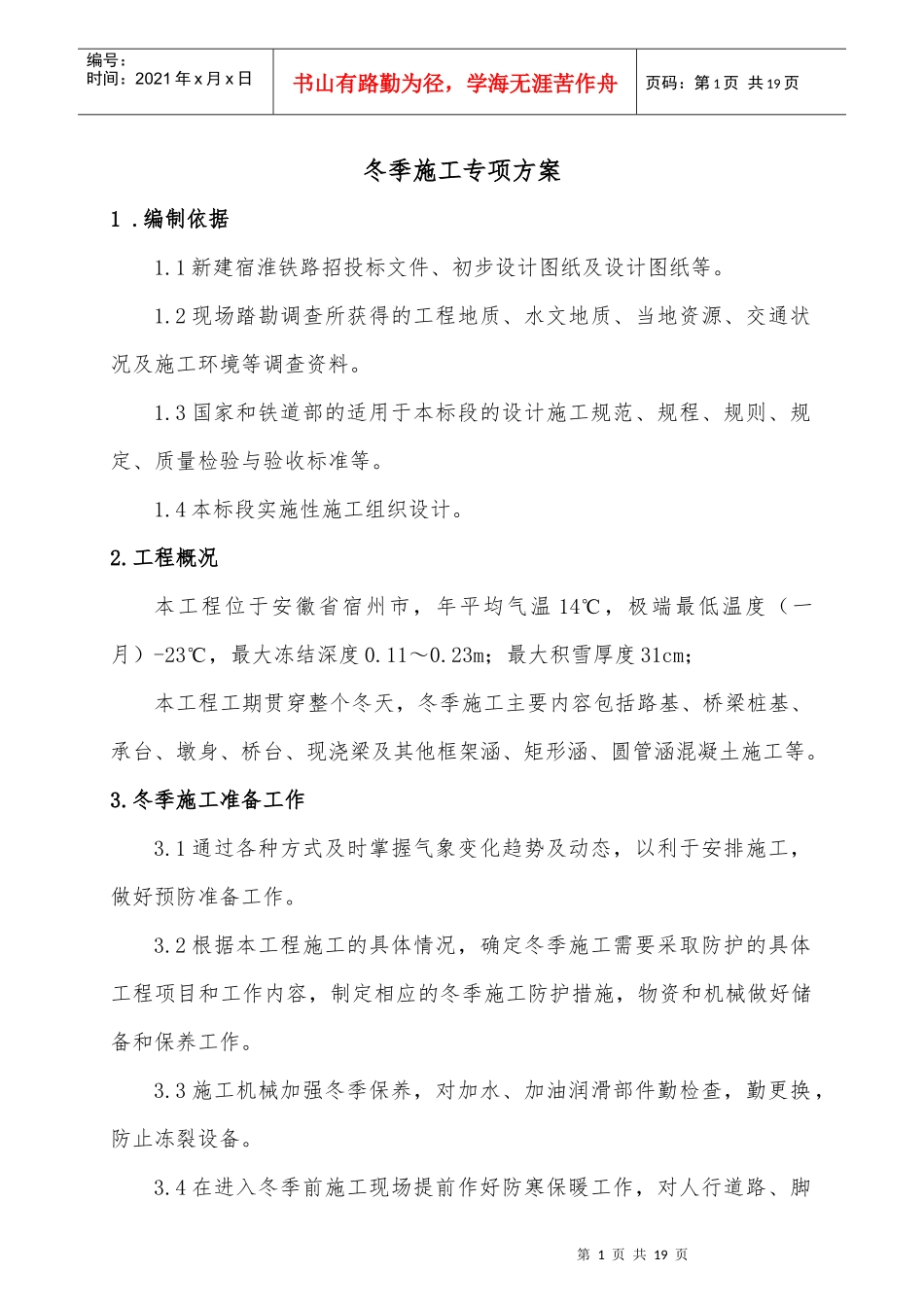

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页冬季施工专项方案1
1新建宿淮铁路招投标文件、初步设计图纸及设计图纸等
2现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料
3国家和铁道部的适用于本标段的设计施工规范、规程、规则、规定、质量检验与验收标准等
4本标段实施性施工组织设计
工程概况本工程位于安徽省宿州市,年平均气温14℃,极端最低温度(一月)-23℃,最大冻结深度0
23m;最大积雪厚度31cm;本工程工期贯穿整个冬天,冬季施工主要内容包括路基、桥梁桩基、承台、墩身、桥台、现浇梁及其他框架涵、矩形涵、圆管涵混凝土施工等
冬季施工准备工作3
1通过各种方式及时掌握气象变化趋势及动态,以利于安排施工,做好预防准备工作
2根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目和工作内容,制定相应的冬季施工防护措施,物资和机械做好储备和保养工作
3施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备

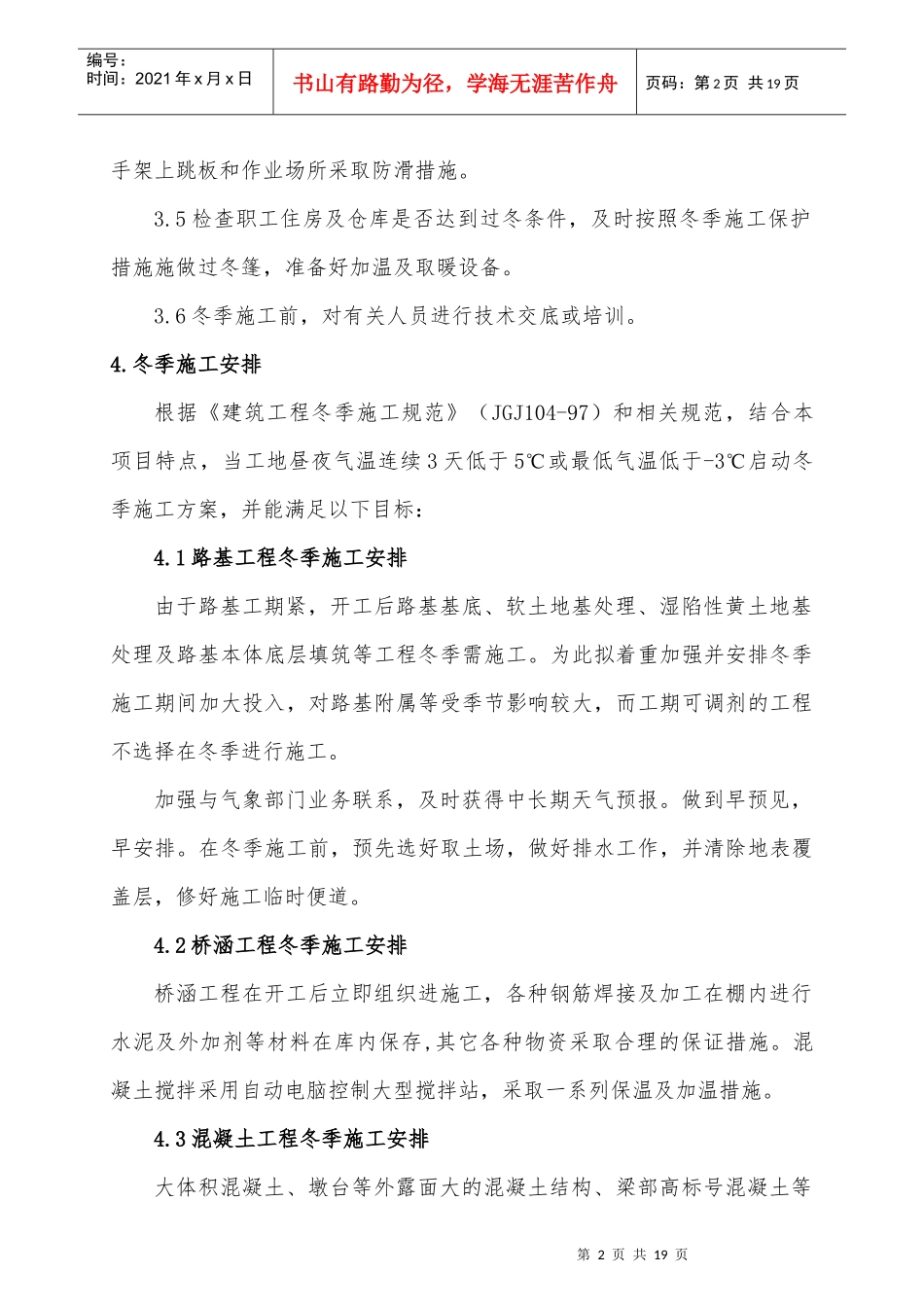

4在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页手架上跳板和作业场所采取防滑措施
5检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施做过冬篷,准备好加温及取暖设备
6冬季施工前,对有关人员进行技术交底或培训
冬季施工安排根据《建筑工程冬季施工规范》(JGJ104-97)和相关规范,结合本项目特点,当工地昼夜气温连续3天低于5℃或最低气温低于-3℃启动冬季施工方案,并能满足以下目标:4

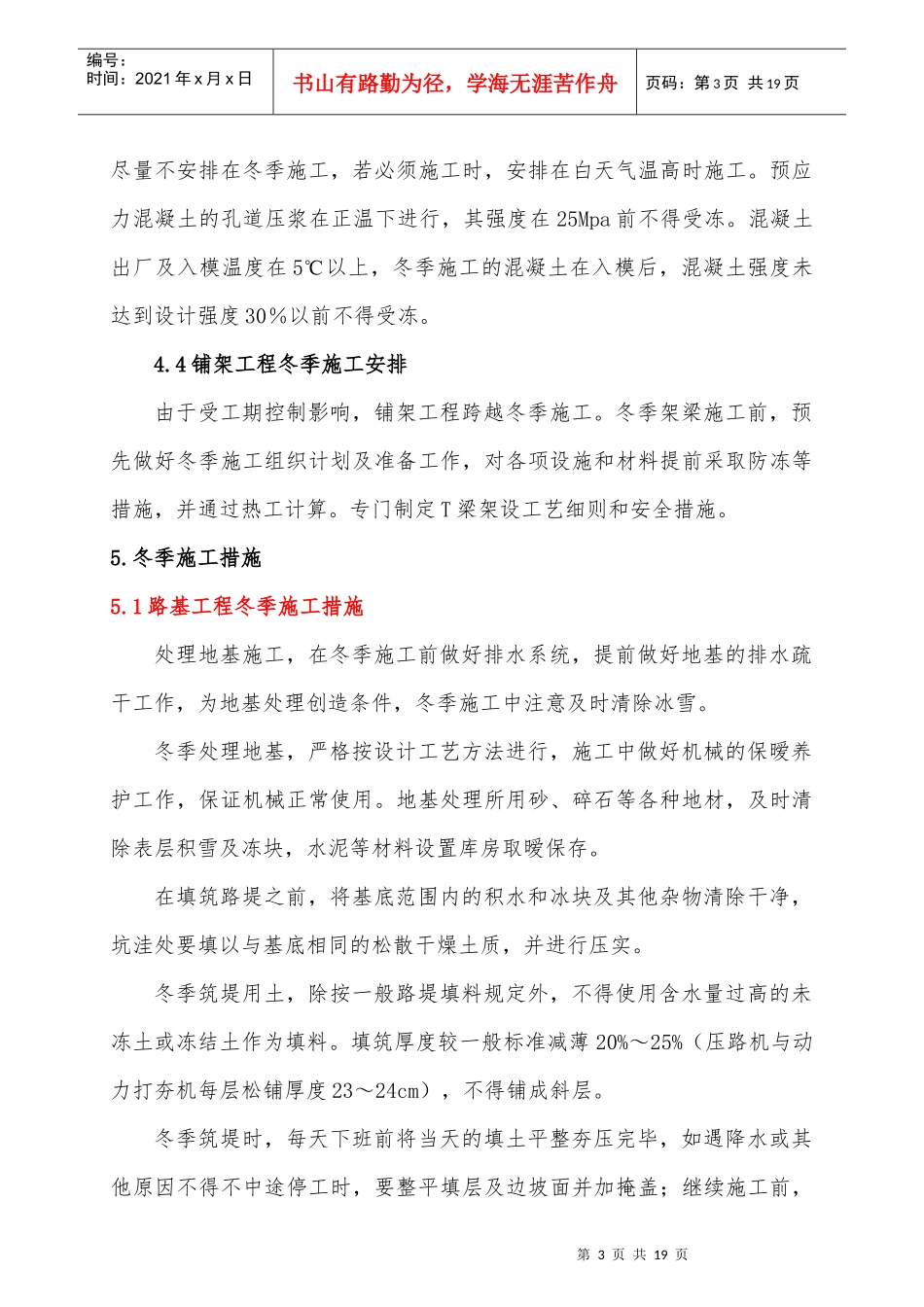

1路基工程冬季施工安排由于路基工期紧,开工后路基基底、软土地基处理、湿陷性黄土地基处理及路基本体
