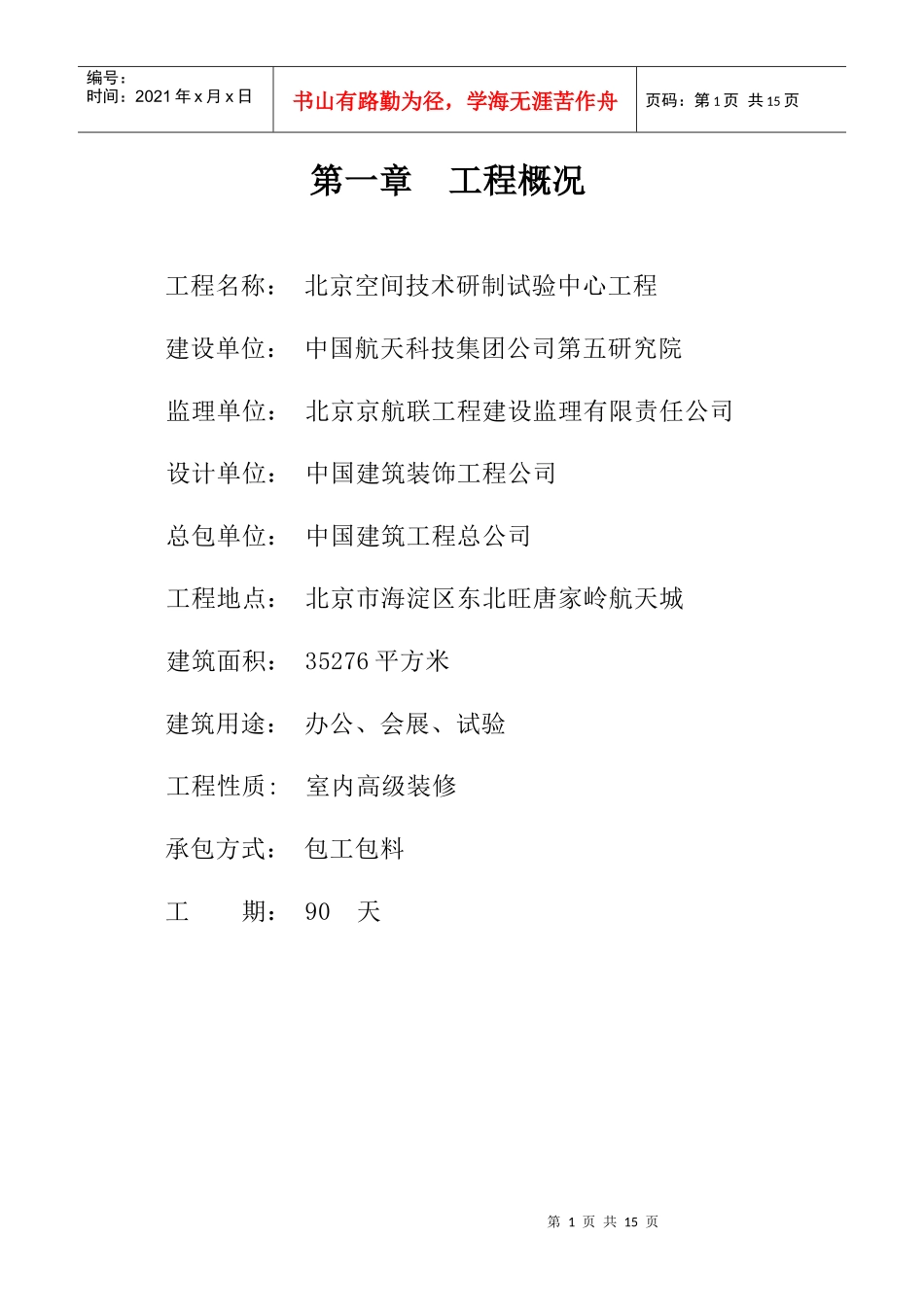

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页第一章工程概况工程名称:北京空间技术研制试验中心工程建设单位:中国航天科技集团公司第五研究院监理单位:北京京航联工程建设监理有限责任公司设计单位:中国建筑装饰工程公司总包单位:中国建筑工程总公司工程地点:北京市海淀区东北旺唐家岭航天城建筑面积:35276平方米建筑用途:办公、会展、试验工程性质:室内高级装修承包方式:包工包料工期:90天第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页第二章石材干挂施工方案一、主要机具设备切割机、冲床、钻床、组角机、电焊机、磨边机、水准仪、经纬仪等

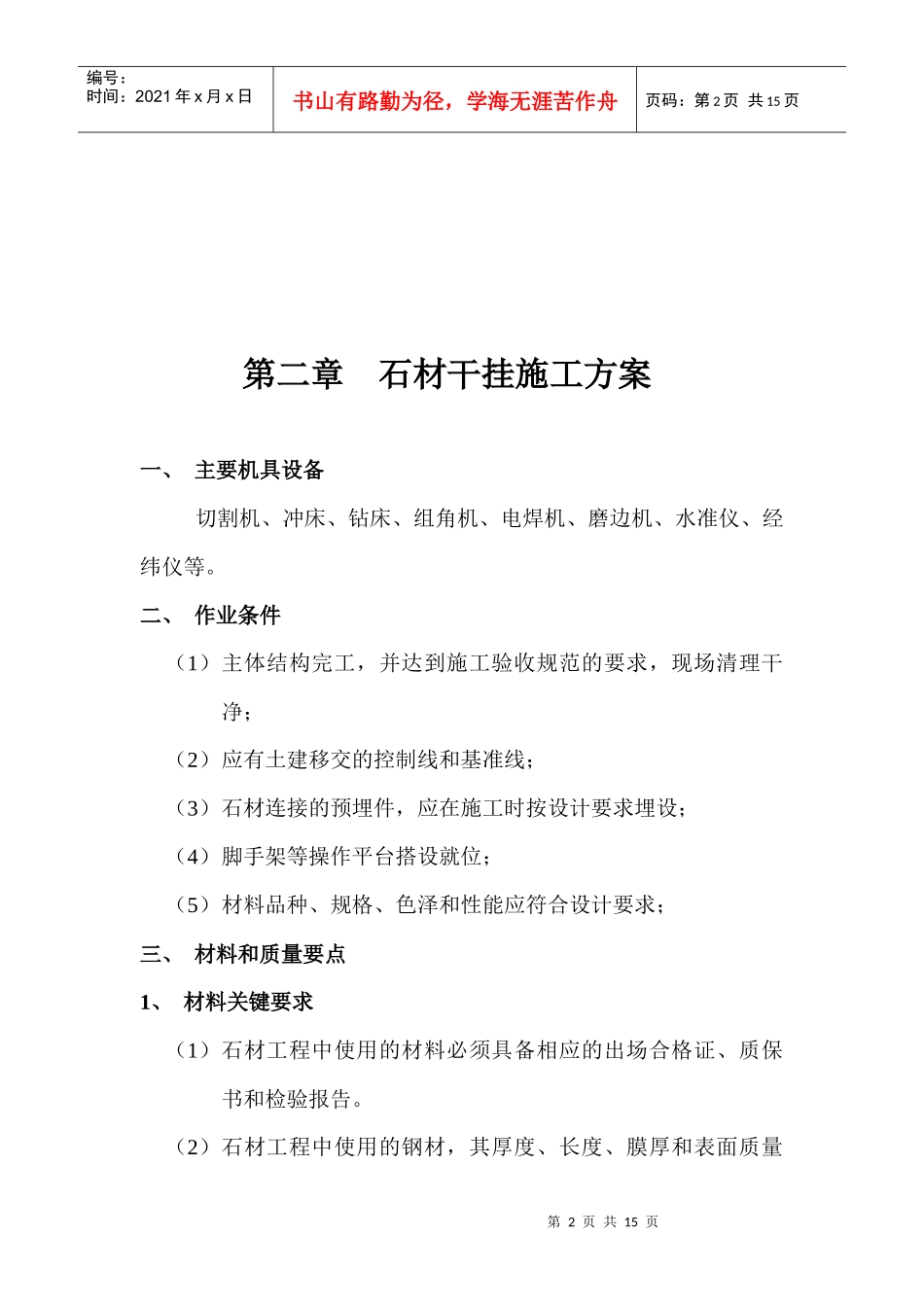

二、作业条件(1)主体结构完工,并达到施工验收规范的要求,现场清理干净;(2)应有土建移交的控制线和基准线;(3)石材连接的预埋件,应在施工时按设计要求埋设;(4)脚手架等操作平台搭设就位;(5)材料品种、规格、色泽和性能应符合设计要求;三、材料和质量要点1、材料关键要求(1)石材工程中使用的材料必须具备相应的出场合格证、质保书和检验报告

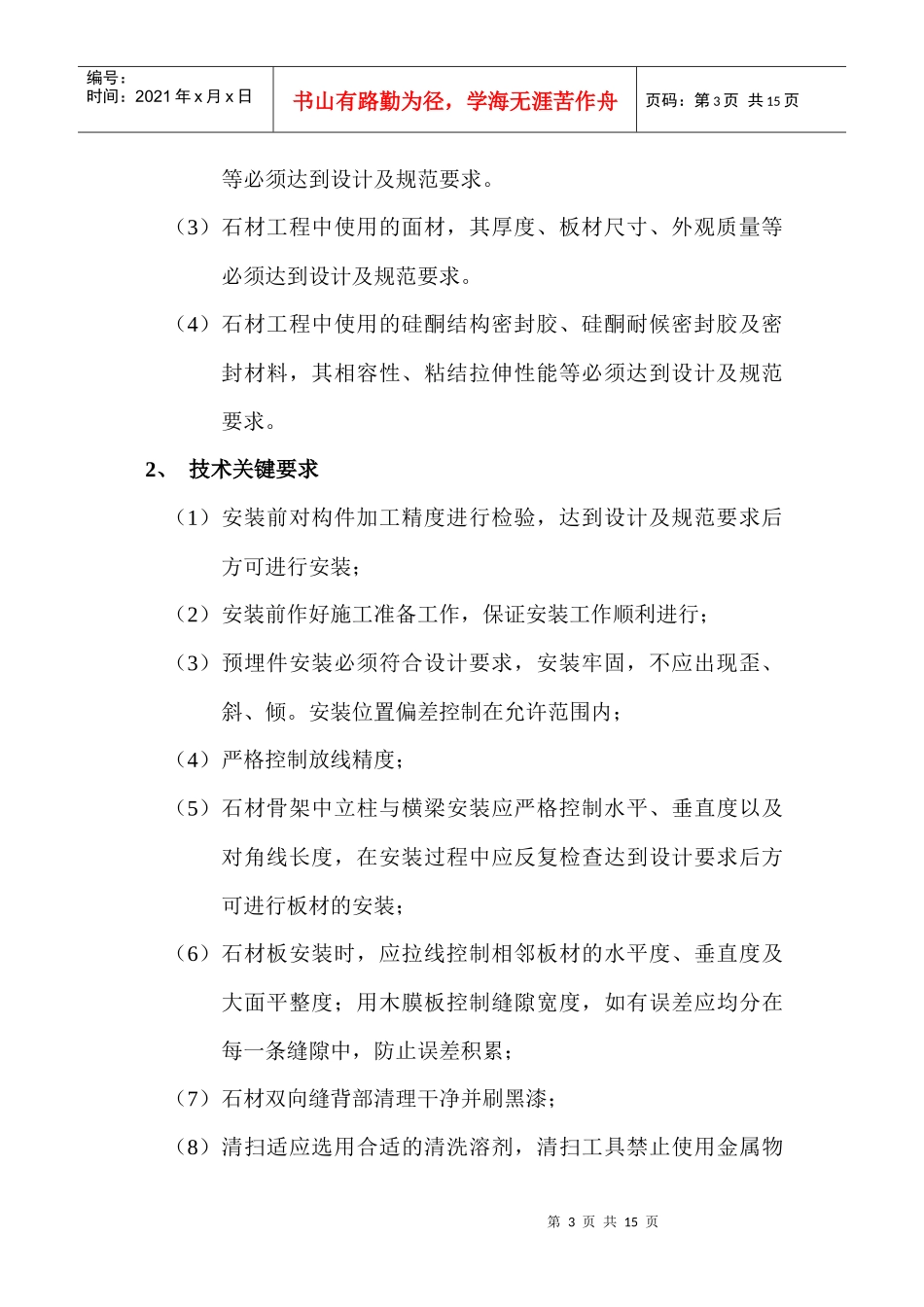

(2)石材工程中使用的钢材,其厚度、长度、膜厚和表面质量第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页等必须达到设计及规范要求
(3)石材工程中使用的面材,其厚度、板材尺寸、外观质量等必须达到设计及规范要求
(4)石材工程中使用的硅酮结构密封胶、硅酮耐候密封胶及密封材料,其相容性、粘结拉伸性能等必须达到设计及规范要求
2、技术关键要求(1)安装前对构件加工精度进行检验,达到设计及规范要求后方可进行安装;(2)安装前作好施工准备工作,保证安装工作顺利进行;(3)预埋件安装必须符合设计要求,安装牢固,不应出现歪、斜、倾
安装位置偏差控制在允许范围内;(4
