第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页墩台帽施工方案2

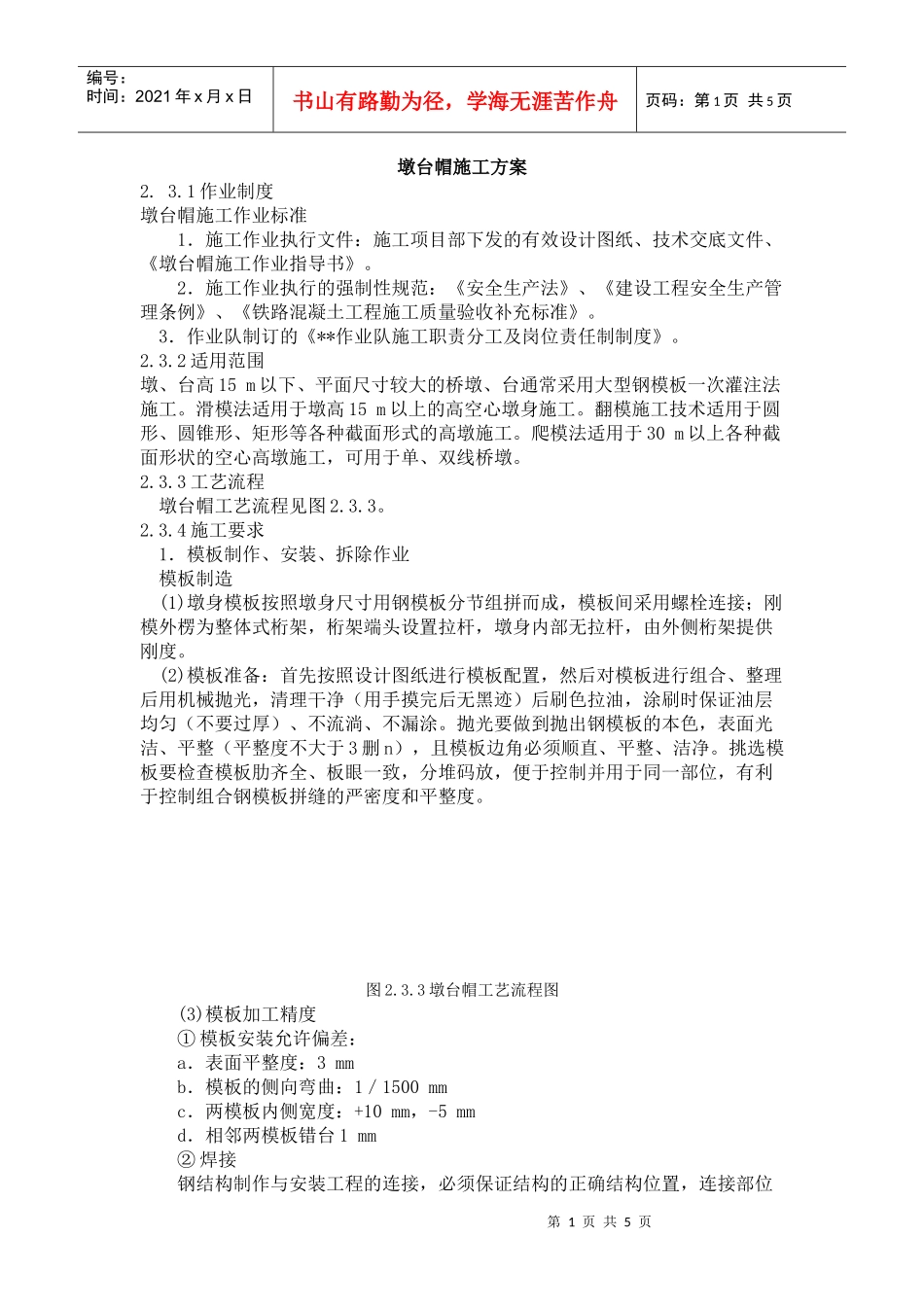

1作业制度墩台帽施工作业标准1.施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件、《墩台帽施工作业指导书》
2.施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、《铁路混凝土工程施工质量验收补充标准》
3.作业队制订的《**作业队施工职责分工及岗位责任制制度》
2适用范围墩、台高15m以下、平面尺寸较大的桥墩、台通常采用大型钢模板一次灌注法施工
滑模法适用于墩高15m以上的高空心墩身施工
翻模施工技术适用于圆形、圆锥形、矩形等各种截面形式的高墩施工
爬模法适用于30m以上各种截面形状的空心高墩施工,可用于单、双线桥墩
3工艺流程墩台帽工艺流程见图2
4施工要求1.模板制作、安装、拆除作业模板制造(1)墩身模板按照墩身尺寸用钢模板分节组拼而成,模板间采用螺栓连接;刚模外楞为整体式桁架,桁架端头设置拉杆,墩身内部无拉杆,由外侧桁架提供刚度
(2)模板准备:首先按照设计图纸进行模板配置,然后对模板进行组合、整理后用机械抛光,清理干净(用手摸完后无黑迹)后刷色拉油,涂刷时保证油层均匀(不要过厚)、不流淌、不漏涂
抛光要做到抛出钢模板的本色,表面光洁、平整(平整度不大于3删n),且模板边角必须顺直、平整、洁净
挑选模板要检查模板肋齐全、板眼一致,分堆码放,便于控制并用于同一部位,有利于控制组合钢模板拼缝的严密度和平整度

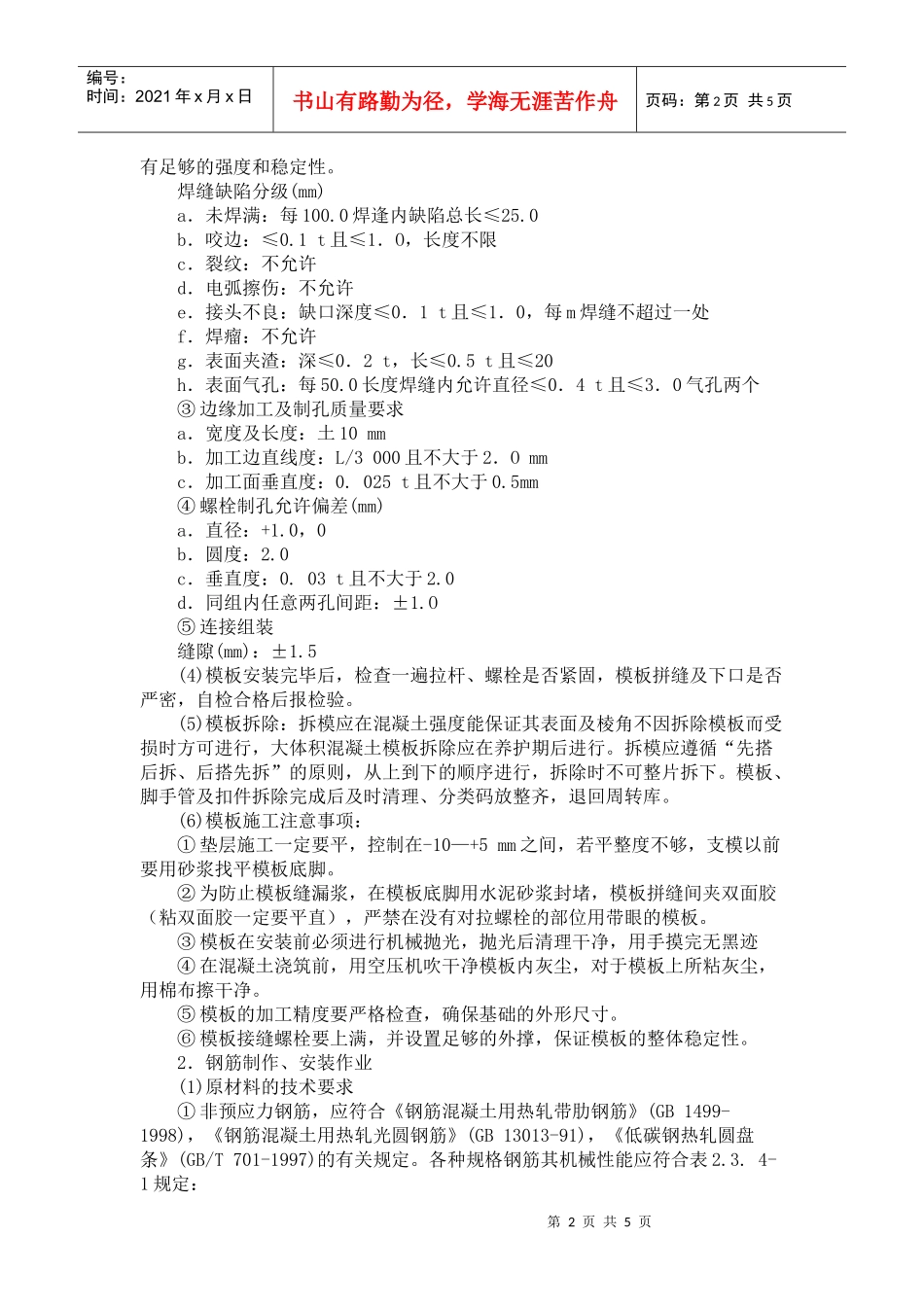

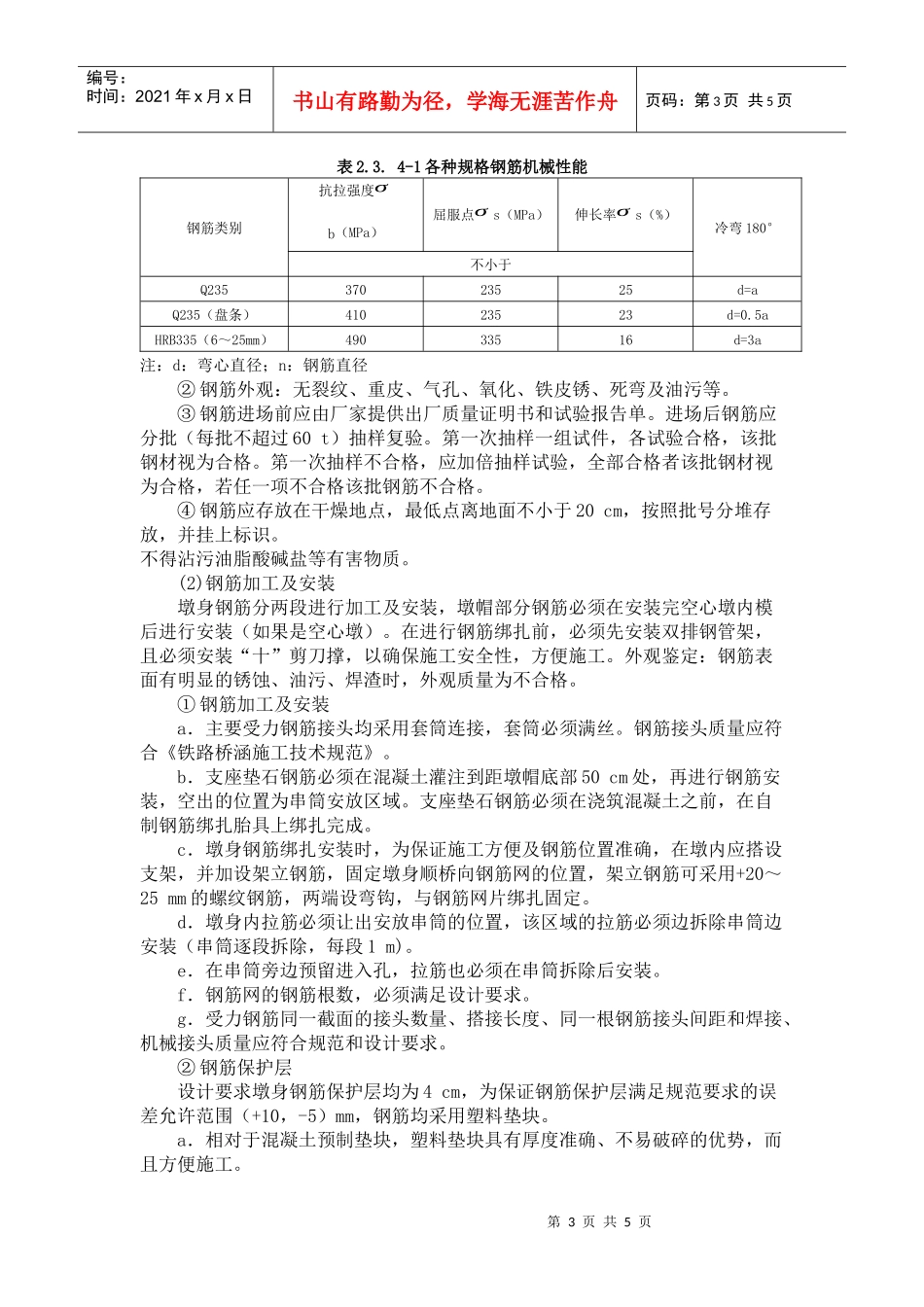

3墩台帽工艺流程图(3)模板加工精度①模板安装允许偏差:a.表面平整度:3mmb.模板的侧向弯曲:1/1500mmc.两模板内侧宽度:+10mm,-5mmd.相邻两模板错台1mm②焊接钢结构制作与安装工程的连接,必须保证结构的正确结构位置,连接部位第2页共5页第1页共5页编号:时间:
