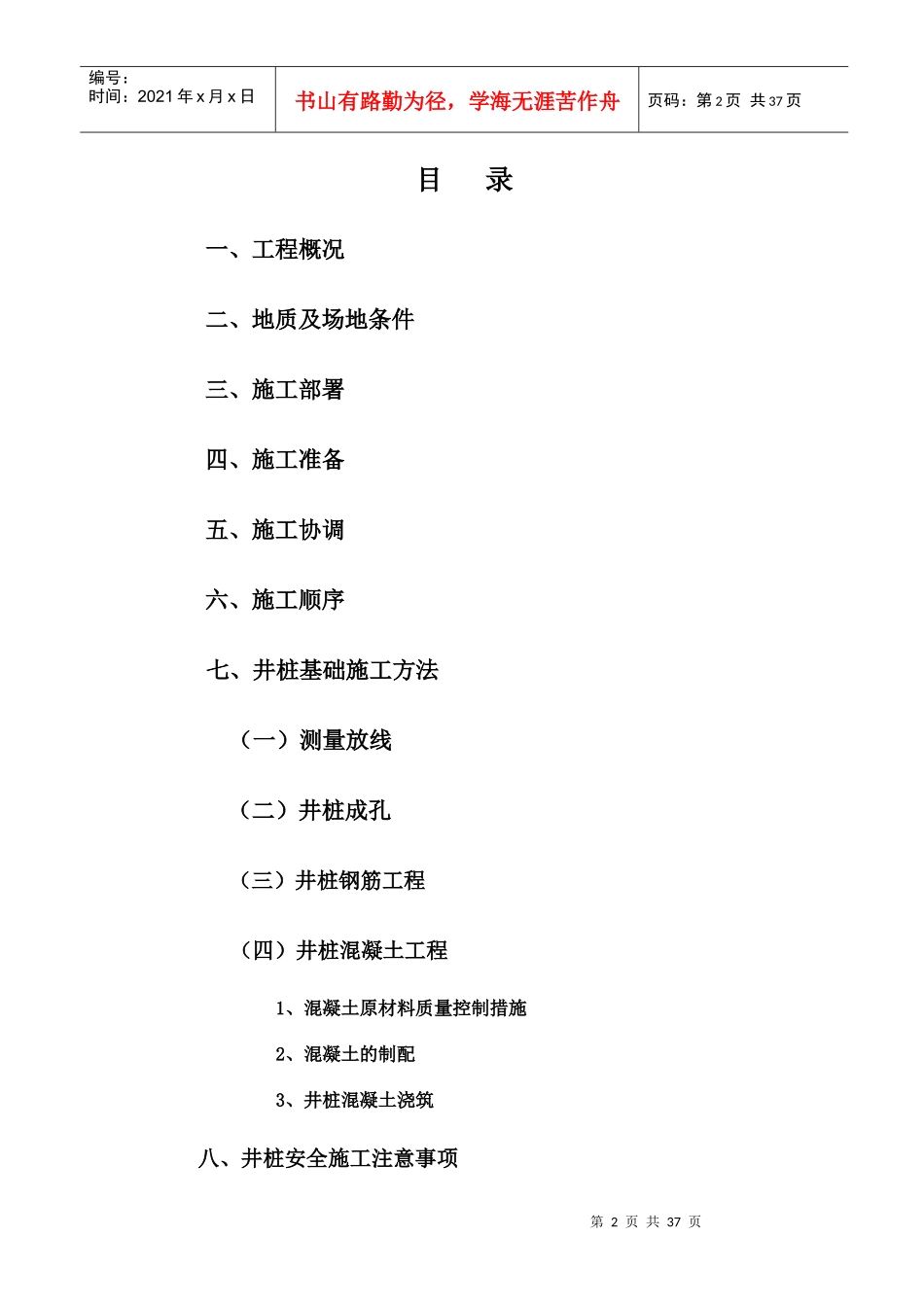

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页1亚新科国际铸造(山西)有限公司铸造扩建工程人工挖孔灌注桩工程专项施工方案建设单位:亚新科国际铸造山西有限公司设计单位:机械工业第六设计研究院施工单位:中冶天工集团有限公司编制:审核:审批:1第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页目录一、工程概况二、地质及场地条件三、施工部署四、施工准备五、施工协调六、施工顺序七、井桩基础施工方法(一)测量放线(二)井桩成孔(三)井桩钢筋工程(四)井桩混凝土工程1、混凝土原材料质量控制措施2、混凝土的制配3、井桩混凝土浇筑八、井桩安全施工注意事项第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页九、编制依据及质量控制专项施工人工挖孔桩工程方案一、工程概况工程名称:亚新科国际铸造山西铸造扩建工程;建设单位:亚新科国际铸造山西有限公司;设计单位:机械工业第六设计研究院;施工单位:中冶天工集团有限公司。本工程为钢结构厂房,建筑面积:14488,建设地点:山西绛县二㎡里半工程设计使用年限:50年,建筑结构安全等级:二级,耐火等级为二级,建筑抗震设防烈度:7度,屋面防水等级:二级。基础为人工挖孔灌注桩,人工挖孔桩护壁和桩身的砼强度等级均为C30,桩直径为800mm,单根极限承载力标准值不小2800千牛,桩直径为1000mm,单根极限承载力标准值不小于3000千牛,要求桩端进入第三层卵石层不于该桩直径,当桩基础净距小于2.5时,采用间隔开挖。桩纵行钢筋通长,第4页共37页第3页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共37页箍筋采用螺旋箍间距为100/150,加密区为5d(d为桩直径)。直径800mm桩134根.直径1000mm桩32根。二.地质及场地条件1、本工程场地属非自重湿陷性黄土场地,湿陷性黄土湿陷等级为一级。2、该工程场地于103车间连接在一起。场地地面以下有原来混凝土基础.老混凝土地面.水管.电缆.电线管等杂物。3、本工程场地及地质状况分析:(1)、本工程现场混凝土地面以下极为复杂,在加上生产与施工施工同时进行,给施工及进度带来很大不利。(2)、施工正处在雨季,雨水通过地标缝隙渗入地下会对桩成孔造成造成很大困难。三.施工部署:1、施工部署原则:项目实行目标管理,利用先进技术,精心组织第5页共37页第4页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共37页精心施工,优质、高速、低耗完成本桩基工程。2、质量目标:确保本桩基工程质量优质。3、工期目标:确保40天人工挖桩灌注桩全部竣工。4、安全生产目标:杜绝重大伤亡,设备隐患,火灾事故,把各种安全隐患消萌芽状态。5、文明施工目标;执行现场标准化管理,创一流文明施工工地。6、服务目标:于各方密切配合,为土建施工创造条件,使甲方满意。四、施工准备:1、熟悉图纸.会审施工图,领会施工组织设计意图。提出主要施工材料,施工机具规格和需用量计划。并逐步落实供货单位及进场时间。2、对甲方提供的坐标和水准点进行复测,做好轴线控制桩和永久性点,做好放线测量报告记录;并及时与甲方、监理会签。3、搭设施工临时设施,敷设现场临时水电供管线。4、确保设备设置位置,按顺序组织设备就位安装。第6页共37页第5页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共37页5、确保现场施工三通一平。6、组织专业施工队伍46人。7、施工前做好技术和安全交底工作。五、施工协调;1、积极参加甲方、监理、设计、地质、施工等各方参加的协调会议;及时解决施工过程中的问题,确保施工顺利进行。2、认真处理好周边单位的关系,减少外来干扰,把主要力投入施工;决不能因外界矛盾而影响施工。3、及时协调各个班组之间可能出现的矛盾,做到人尽其能,物尽其用。六、施工顺序:1、先施工试验桩,桩位置在C轴与16轴相交桩,D轴与16、9轴相交桩,B轴与6轴相交桩,E轴与3轴相交桩。2、桩基施工顺序:先施工C、D轴上桩基;而后施工A、B轴上,E、F轴上,1...
