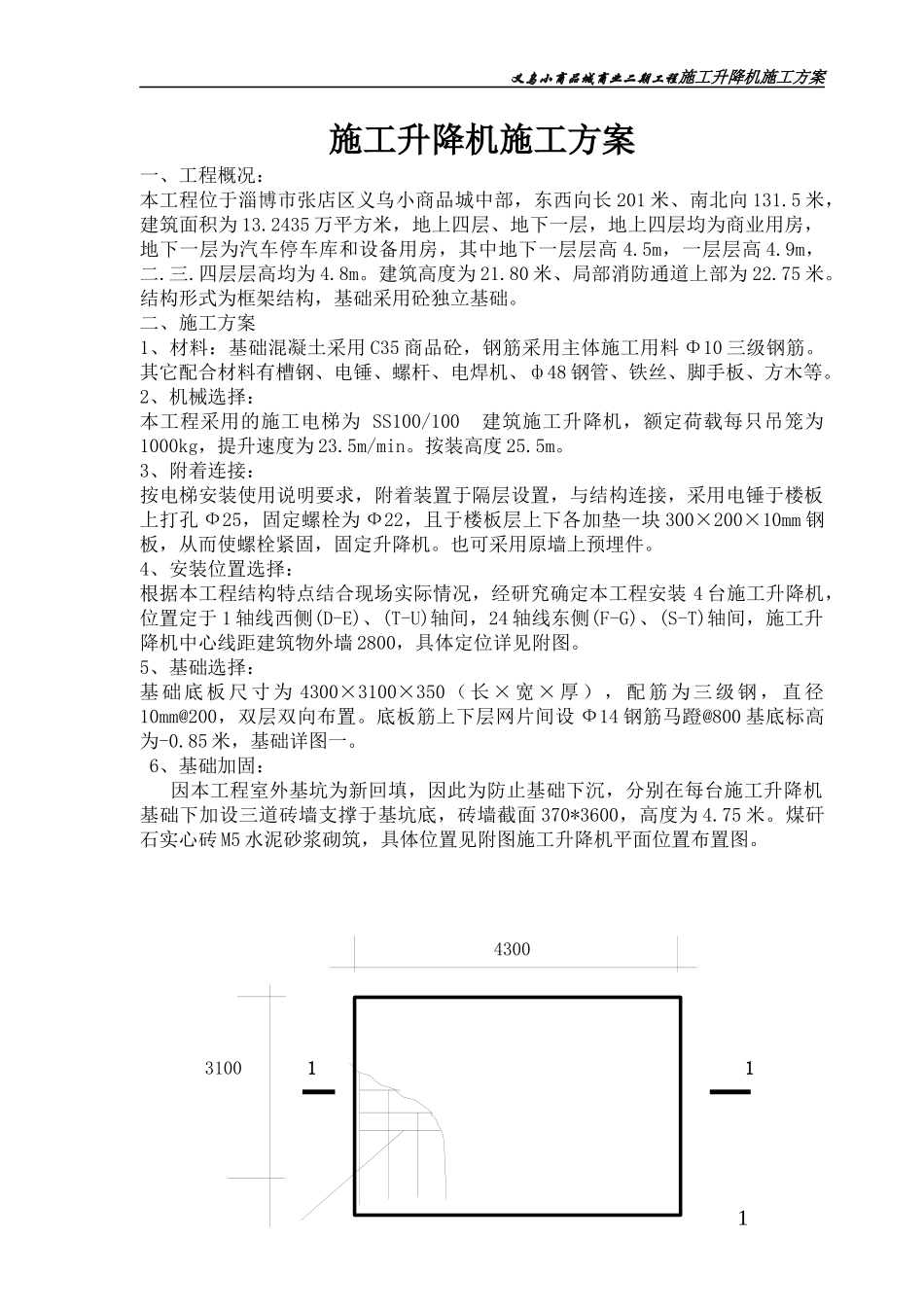

义乌小商品城商业二期工程施工升降机施工方案施工升降机施工方案一、工程概况:本工程位于淄博市张店区义乌小商品城中部,东西向长201米、南北向131.5米,建筑面积为13.2435万平方米,地上四层、地下一层,地上四层均为商业用房,地下一层为汽车停车库和设备用房,其中地下一层层高4.5m,一层层高4.9m,二.三.四层层高均为4.8m。建筑高度为21.80米、局部消防通道上部为22.75米。结构形式为框架结构,基础采用砼独立基础。二、施工方案1、材料:基础混凝土采用C35商品砼,钢筋采用主体施工用料Φ10三级钢筋。其它配合材料有槽钢、电锤、螺杆、电焊机、ф48钢管、铁丝、脚手板、方木等。2、机械选择:本工程采用的施工电梯为SS100/100建筑施工升降机,额定荷载每只吊笼为1000kg,提升速度为23.5m/min。按装高度25.5m。3、附着连接:按电梯安装使用说明要求,附着装置于隔层设置,与结构连接,采用电锤于楼板上打孔Ф25,固定螺栓为Ф22,且于楼板层上下各加垫一块300×200×10mm钢板,从而使螺栓紧固,固定升降机。也可采用原墙上预埋件。4、安装位置选择:根据本工程结构特点结合现场实际情况,经研究确定本工程安装4台施工升降机,位置定于1轴线西侧(D-E)、(T-U)轴间,24轴线东侧(F-G)、(S-T)轴间,施工升降机中心线距建筑物外墙2800,具体定位详见附图。5、基础选择:基础底板尺寸为4300×3100×350(长×宽×厚),配筋为三级钢,直径10mm@200,双层双向布置。底板筋上下层网片间设Ф14钢筋马蹬@800基底标高为-0.85米,基础详图一。6、基础加固:因本工程室外基坑为新回填,因此为防止基础下沉,分别在每台施工升降机基础下加设三道砖墙支撑于基坑底,砖墙截面370*3600,高度为4.75米。煤矸石实心砖M5水泥砂浆砌筑,具体位置见附图施工升降机平面位置布置图。430031001111义乌小商品城商业二期工程施工升降机施工方案三级钢直径10mm@200双层双向图一:基础底板平面图35010010043001001-1剖面图C15砼垫层,基础C35砼三、安装前的准备工作:1、施工升降机进场后,由生产厂家出示产品合格证,提供使用说明书。根据施工升降机安装安全技术验收单中的技术要求,逐项检查准备工作。2、安装操作人员应持证上岗,接受技术、安全等各项交底,制定施工升降机安全操作规程。3、工作环境:供电总位必须符合供电要求;电梯安装部位基础部分5米范围内不得有电、气焊和妨碍吊笼运行的其他障碍作业;由吊笼进入建筑物的各层平台、通道应达到1吨以上的承载力,并有坚固的防护栏和防护门;严禁利用导轨架、附着部分和楼层平台通道牵拉、悬挂脚手架、施工管道、绳、缆、标语、旗帜和其他与升降机无关的物品;夜间作业要有足够的照明,呼层平台应设置标志灯;通往楼层的各防护门要做到笼走门关,每层要有明显的楼层号标志。四、施工升降机的结构与安装:(一)、基本要求;施工升降机安装由安全科长张红年安全员蔡志荣同志负责指挥,同时负责全面安全管理。参加安装人员必须全部佩戴安全帽,按高空作业要求全部系好安全带,各专业人员分工要明确,相互配合密切,严格按电梯安装程序施工,全过程执行电梯安全操作规程,在高空作业人员的身体状况必须符合劳动部门的有关规定,严禁酒后上班作业。参与本项工作的人员应有明确的分工,各负其职,明确一个人负责指挥工作,确定指挥联络信号。参与安装与拆卸的人员必须熟悉升降机的机械性能、结构特点,并具备熟练的操作技术和排除一般机械故障的能力。遇有雨、雾及五级以上大风,不得进行安装施工。做好安装前的准备工作,检查各零部件的完好程度,发现有变形、损坏的需由有关人员进行鉴定,经妥善处理后方可进行下一步工作。(二)、物料提升机主要由底架、架体、天轮架、吊笼、起升机构、附墙装置、2义乌小商品城商业二期工程施工升降机施工方案断绳保护装置、停靠装置、重量限制器、电脑自动定位系统等组成。(三)、总体布置3.1底架紧固于专用的混凝土基础上,其上部于架体标准节相连。架体顶部为天轮架。卷扬机固定在底架上,提升机钢丝绳由卷扬机卷筒引出经架体顶部的天轮架滑轮,下绕过吊笼提升滑轮,返上绳头固定于天轮架的横梁上。3.2钢结构部分钢...
