第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页底板混凝土施工方案编号:1、工程概况本工程为德化街商业步行区工程2区,地下室为一层,底板面积7100m2
地下室底板厚度不一,主要分主楼和裙楼两部分
主楼部分为筏板基础,筏板厚度为1500㎜,裙楼部分为独立基础,基础顶标高同地下室底板标高
地下室底板为250㎜厚钢筋混凝土底板,独立基础厚度不一
地下室底板被后浇带分为四部分(见图一底板分区平面图)
Ⅰ段混凝土量为1535m3,Ⅱ段混凝土量为1495m3,Ⅲ段混凝土量为895m3,Ⅳ段混凝土量为670m3
底板混凝土强度等级为C30,抗渗等级为S6
2、施工准备2
1材料准备2
1主要材料:钢筋、滚压直螺纹套筒、混凝土;2
2辅助材料:扎丝、模板、木方、钢管、扣件、钢钉、螺栓等
2机具准备2
1木工机具:电锯、电刨、手电钻、铁榔头、活动(套口)扳手、钢卷尺等;2
2钢筋机具:卷扬机、钢筋切断机、钢筋弯曲机、钢筋手工弯曲工具、钢筋滚压直螺纹成型机、扳手、对焊机、钢筋钩子、钢卷尺等;2
3混凝土机具:混凝土泵、混凝土输送管、插入式振动棒、平板式振动棒器

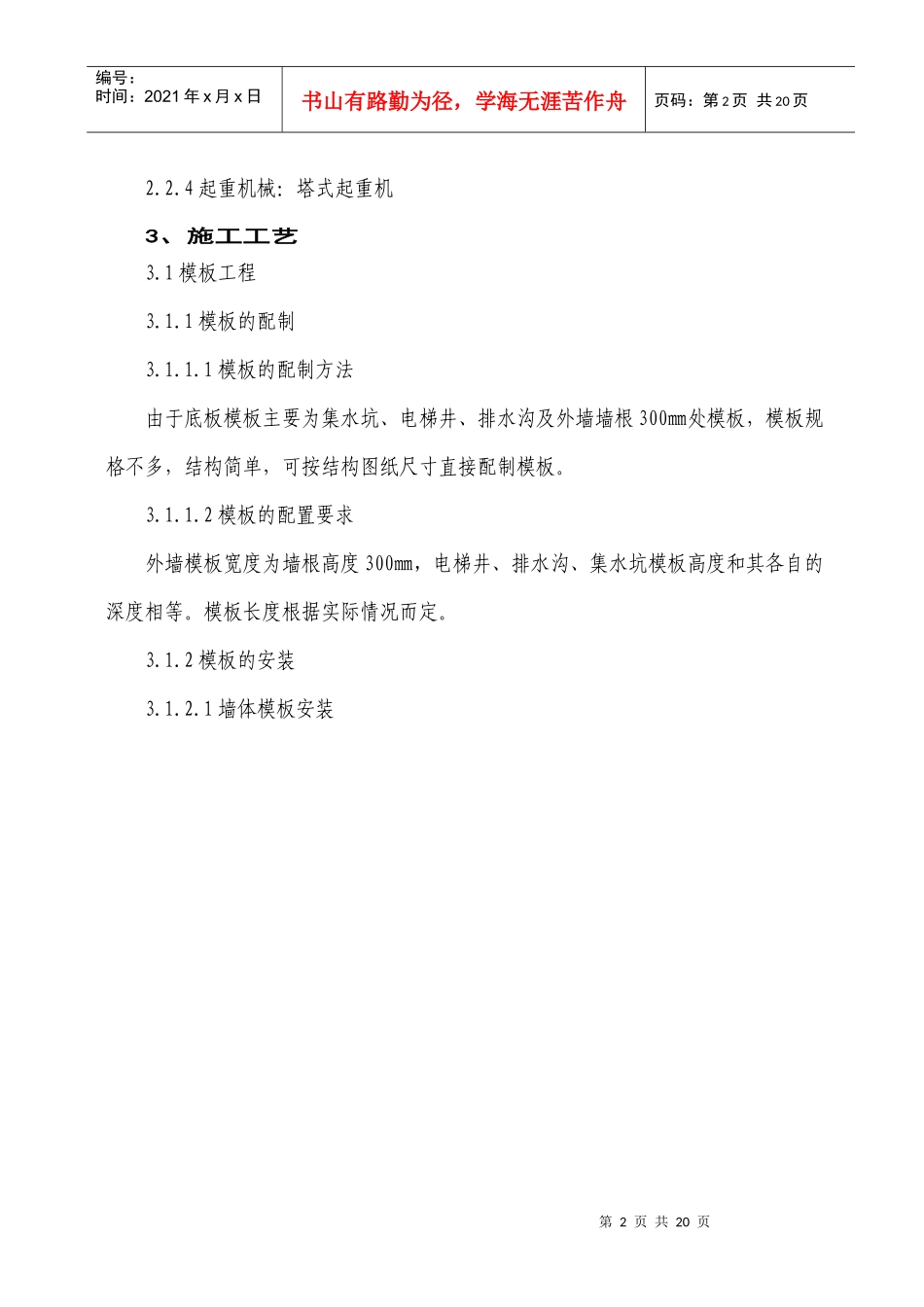

第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页2
4起重机械:塔式起重机3、施工工艺3
1模板工程3
1模板的配制3
1模板的配制方法由于底板模板主要为集水坑、电梯井、排水沟及外墙墙根300㎜处模板,模板规格不多,结构简单,可按结构图纸尺寸直接配制模板
2模板的配置要求外墙模板宽度为墙根高度300㎜,电梯井、排水沟、集水坑模板高度和其各自的深度相等
模板长度根据实际情况而定
2模板的安装3

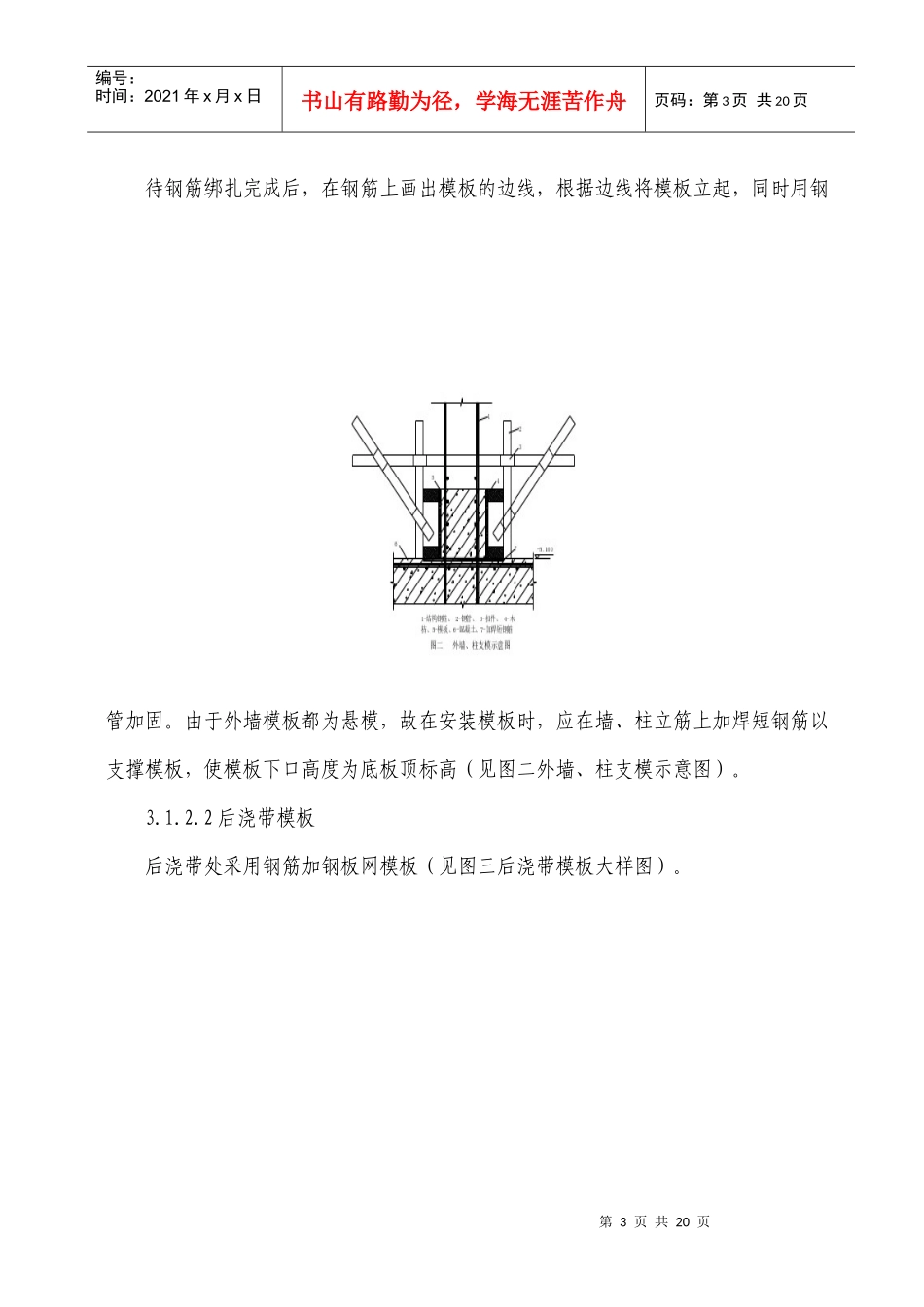

1墙体模板安装第3页共20页第2页共20页编号:时间:2021年x月x日
