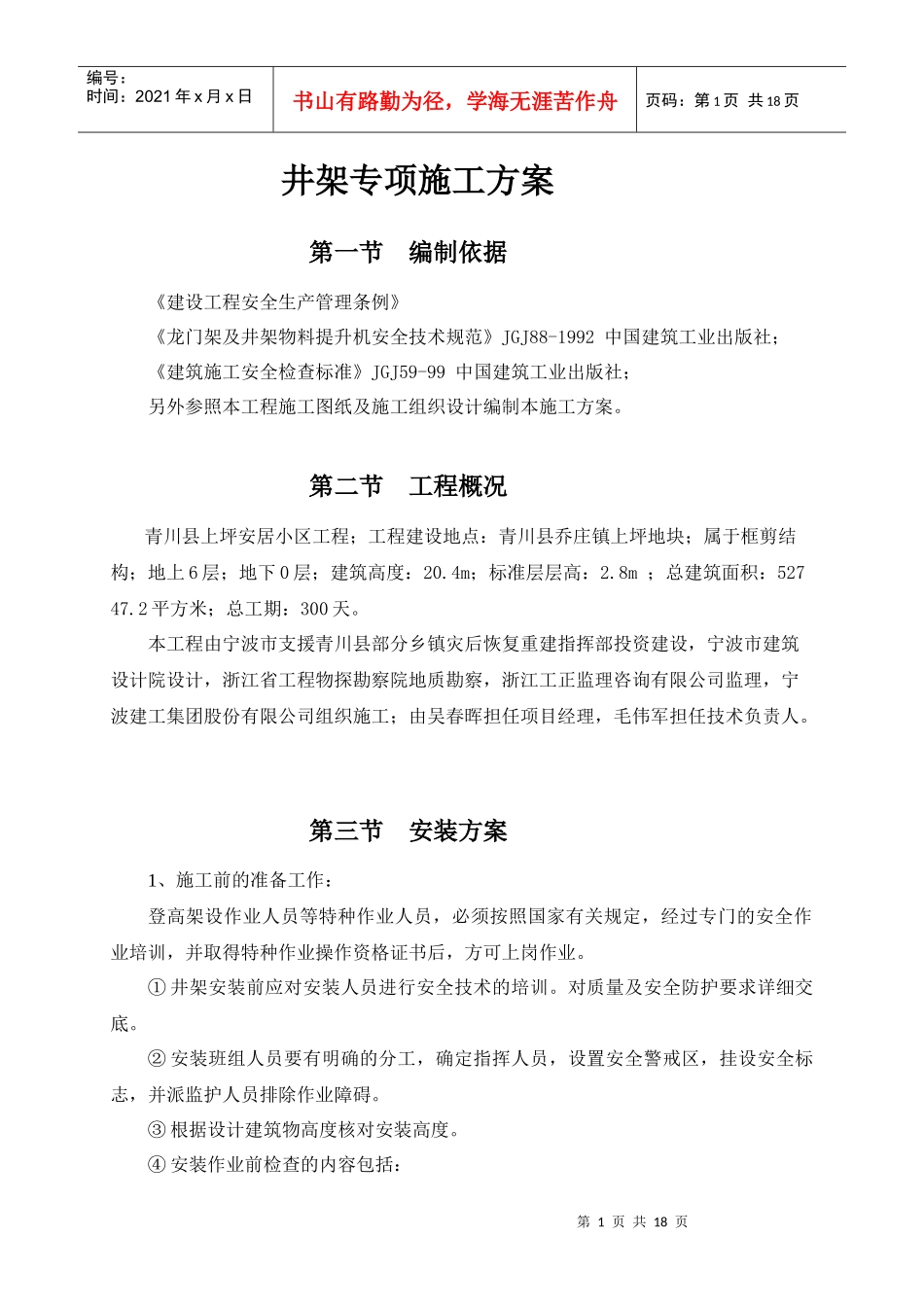

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页井架专项施工方案第一节编制依据《建设工程安全生产管理条例》《龙门架及井架物料提升机安全技术规范》JGJ88-1992中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案
第二节工程概况青川县上坪安居小区工程;工程建设地点:青川县乔庄镇上坪地块;属于框剪结构;地上6层;地下0层;建筑高度:20
4m;标准层层高:2
8m;总建筑面积:52747
2平方米;总工期:300天
本工程由宁波市支援青川县部分乡镇灾后恢复重建指挥部投资建设,宁波市建筑设计院设计,浙江省工程物探勘察院地质勘察,浙江工正监理咨询有限公司监理,宁波建工集团股份有限公司组织施工;由吴春晖担任项目经理,毛伟军担任技术负责人
第三节安装方案1、施工前的准备工作:登高架设作业人员等特种作业人员,必须按照国家有关规定,经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业
①井架安装前应对安装人员进行安全技术的培训
对质量及安全防护要求详细交底
②安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍
③根据设计建筑物高度核对安装高度

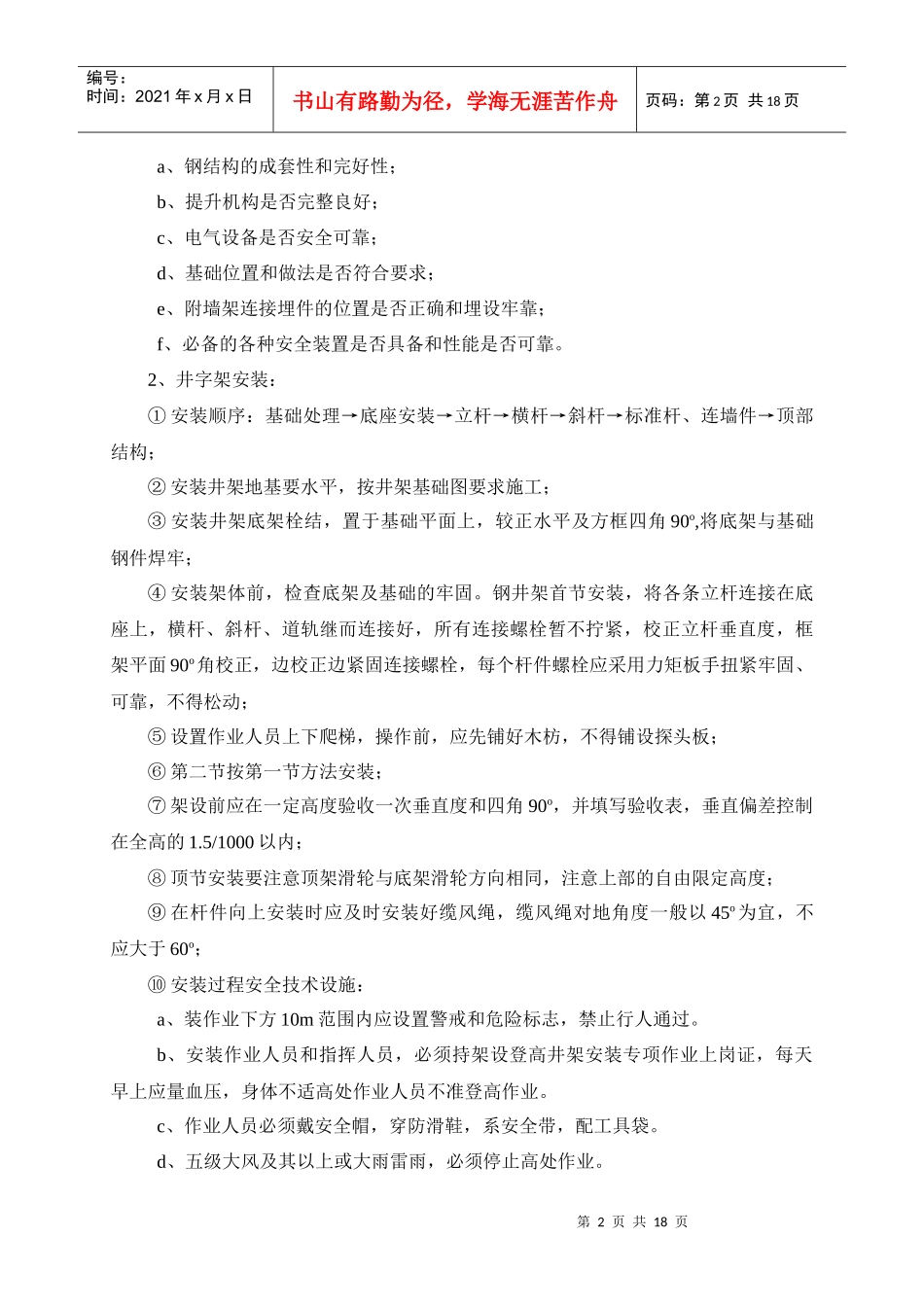

④安装作业前检查的内容包括:第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页a、钢结构的成套性和完好性;b、提升机构是否完整良好;c、电气设备是否安全可靠;d、基础位置和做法是否符合要求;e、附墙架连接埋件的位置是否正确和埋设牢靠;f、必备的各种安全装置是否具备和性能是否可靠

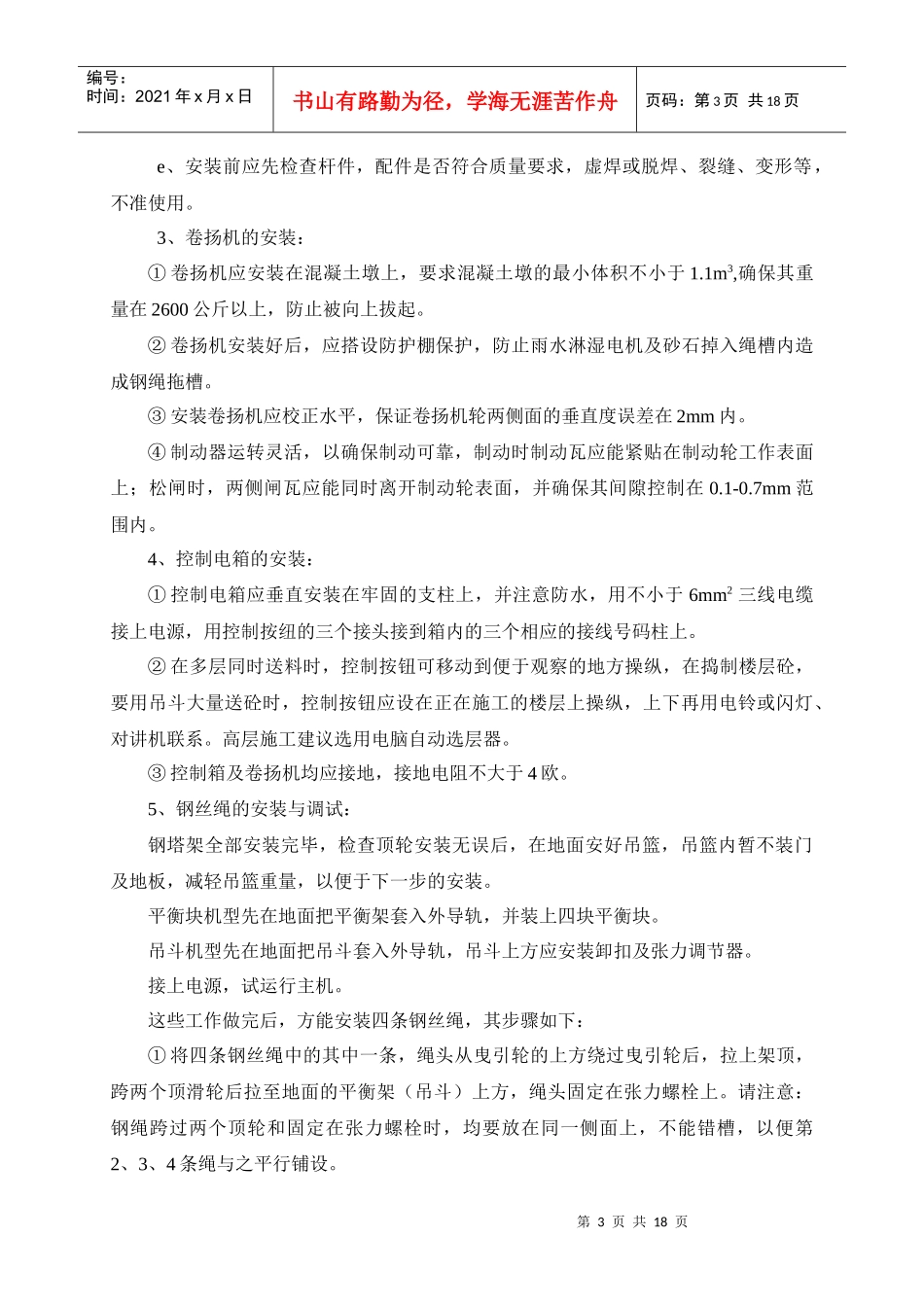

2、井字架安装:①安装顺序:基础处理→底座安装→立杆→横杆→斜杆→标准杆、连墙件→顶部结构;②安装井架地基要水平,按井架基础图要求
