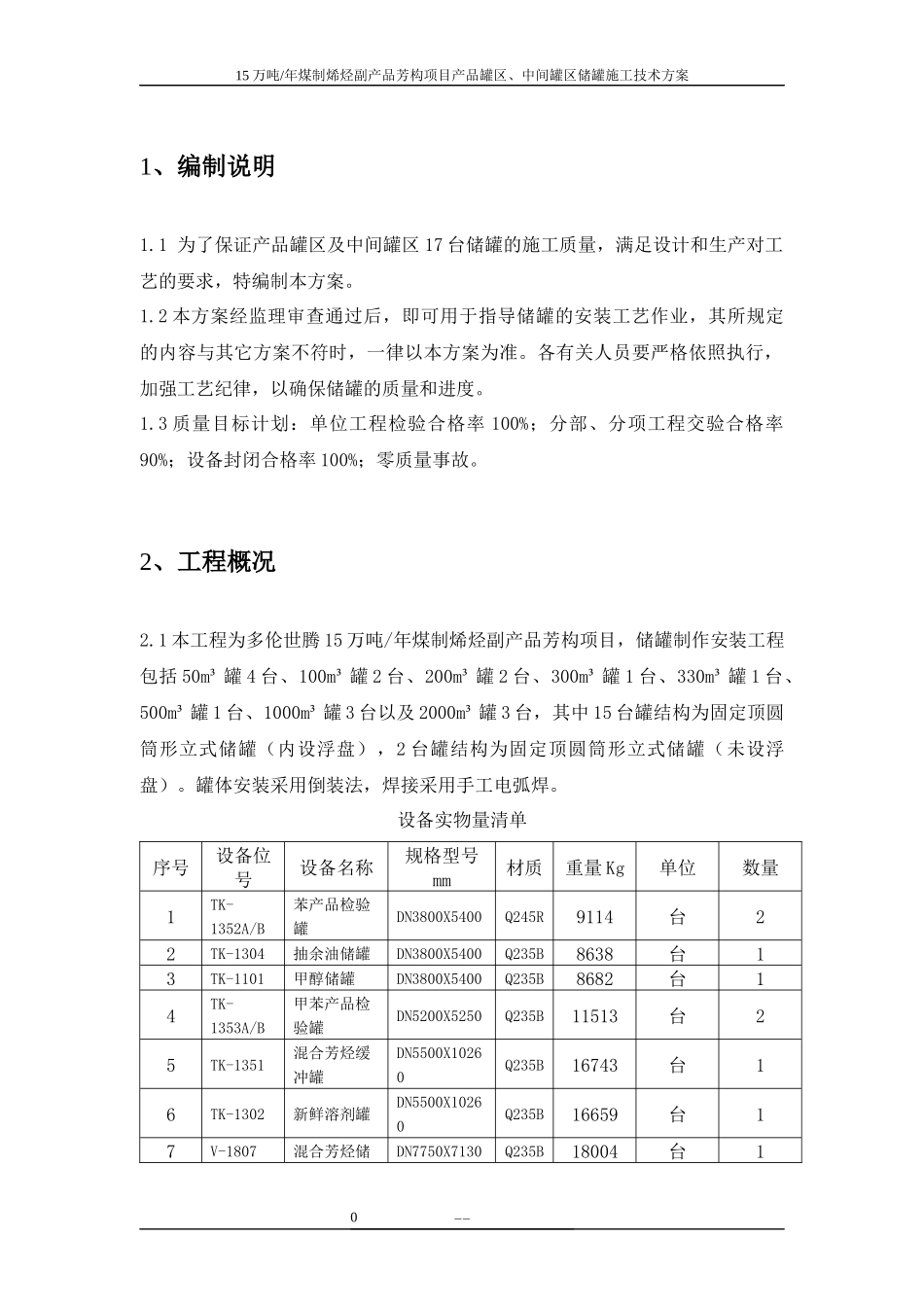

015万吨/年煤制烯烃副产品芳构项目产品罐区、中间罐区储罐施工技术方案目录1.编制说明12.工程概况13.编制依据24.施工方法25.焊接工艺及主要焊接顺序156.质量保证措施217.资源配置计划238.质量保证措施239.HSE施工管理计划26--0015万吨/年煤制烯烃副产品芳构项目产品罐区、中间罐区储罐施工技术方案1、编制说明1
1为了保证产品罐区及中间罐区17台储罐的施工质量,满足设计和生产对工艺的要求,特编制本方案
2本方案经监理审查通过后,即可用于指导储罐的安装工艺作业,其所规定的内容与其它方案不符时,一律以本方案为准
各有关人员要严格依照执行,加强工艺纪律,以确保储罐的质量和进度
3质量目标计划:单位工程检验合格率100%;分部、分项工程交验合格率90%;设备封闭合格率100%;零质量事故

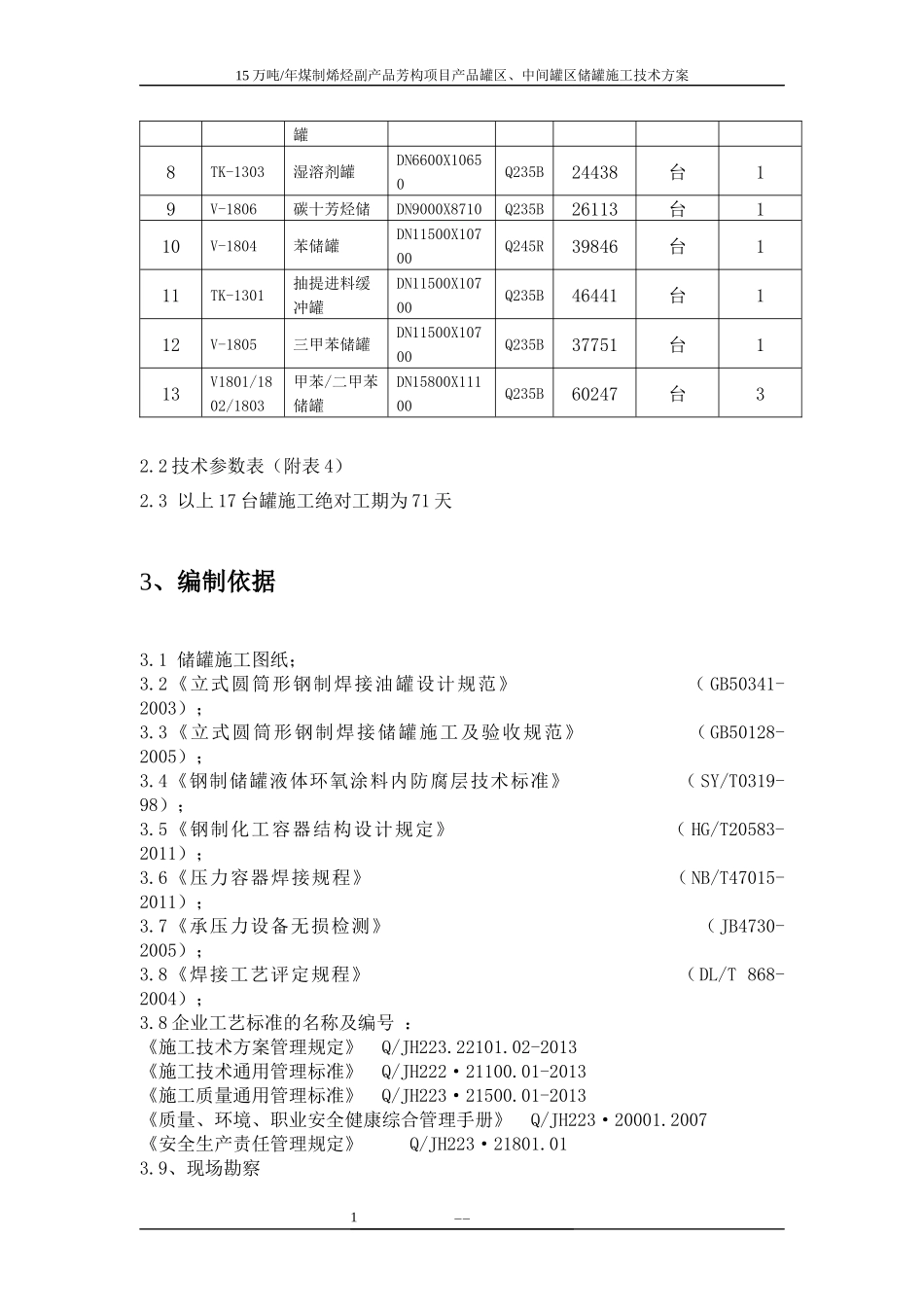

2、工程概况2
1本工程为多伦世腾15万吨/年煤制烯烃副产品芳构项目,储罐制作安装工程包括50m³罐4台、100m³罐2台、200m³罐2台、300m³罐1台、330m³罐1台、500m³罐1台、1000m³罐3台以及2000m³罐3台,其中15台罐结构为固定顶圆筒形立式储罐(内设浮盘),2台罐结构为固定顶圆筒形立式储罐(未设浮盘)
罐体安装采用倒装法,焊接采用手工电弧焊
设备实物量清单序号设备位号设备名称规格型号mm材质重量Kg单位数量1TK-1352A/B苯产品检验罐DN3800X5400Q245R9114台22TK-1304抽余油储罐DN3800X5400Q235B8638台13TK-1101甲醇储罐DN3800X5400Q235B8682台14TK-1353A/B甲苯产品检验罐DN5200X5250Q235B11513台25TK-1351混合芳烃缓冲罐DN5500X10260Q235B16743台16TK-1302新鲜溶剂罐DN5500X10260Q235B
