DN2600钢管顶管工程施工方案武汉市水务建设工程公司二OO五年三月八日目录第一章工程概况第二章工程施工目标第三章工程施工布置第四章主要施工方案一沉井施工二φ2600顶管施工第四章工程质量保证措施第五章安全、文明施工措施第3页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共52页第一章工程概况一

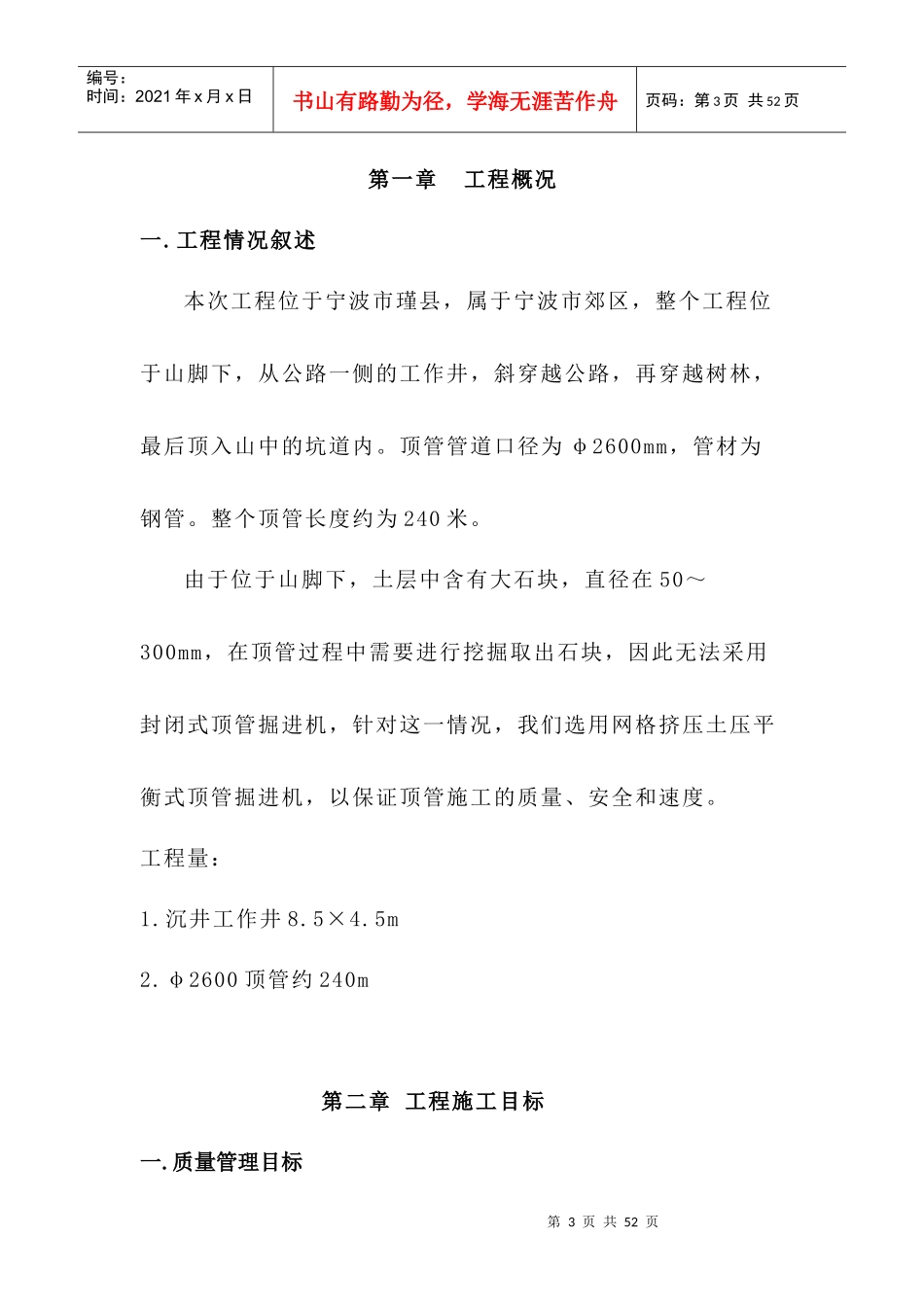

工程情况叙述本次工程位于宁波市瑾县,属于宁波市郊区,整个工程位于山脚下,从公路一侧的工作井,斜穿越公路,再穿越树林,最后顶入山中的坑道内
顶管管道口径为φ2600mm,管材为钢管
整个顶管长度约为240米
由于位于山脚下,土层中含有大石块,直径在50~300mm,在顶管过程中需要进行挖掘取出石块,因此无法采用封闭式顶管掘进机,针对这一情况,我们选用网格挤压土压平衡式顶管掘进机,以保证顶管施工的质量、安全和速度
沉井工作井8
φ2600顶管约240m第二章工程施工目标一
质量管理目标第4页共52页第3页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共52页工程质量目标达到合格,符合设计规定的质量要求
进度目标本工程计划施工工期为80天
确保在施工工期内完成整个工程施工
安全施工管理目标确保本工程安全重大事故为零
文明施工管理目标在本工程施工中,必须创建文明工地,创安全无伤亡事故
环境保护目标1
控制粉尘污染,保护人民健康;2
保证原有交通的正常通行和维持沿线生产生活用电及通讯等管线的正常使用
确保施工沿线排水通畅,防止积水现场发生
第三章工程施工布置一
工程施工准备工作第5页共52页第4页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共52页1
施工现场情况根据图纸,组织公司施工技术人员至施工现场进行实地踏勘
施工测量及准备工作根据
