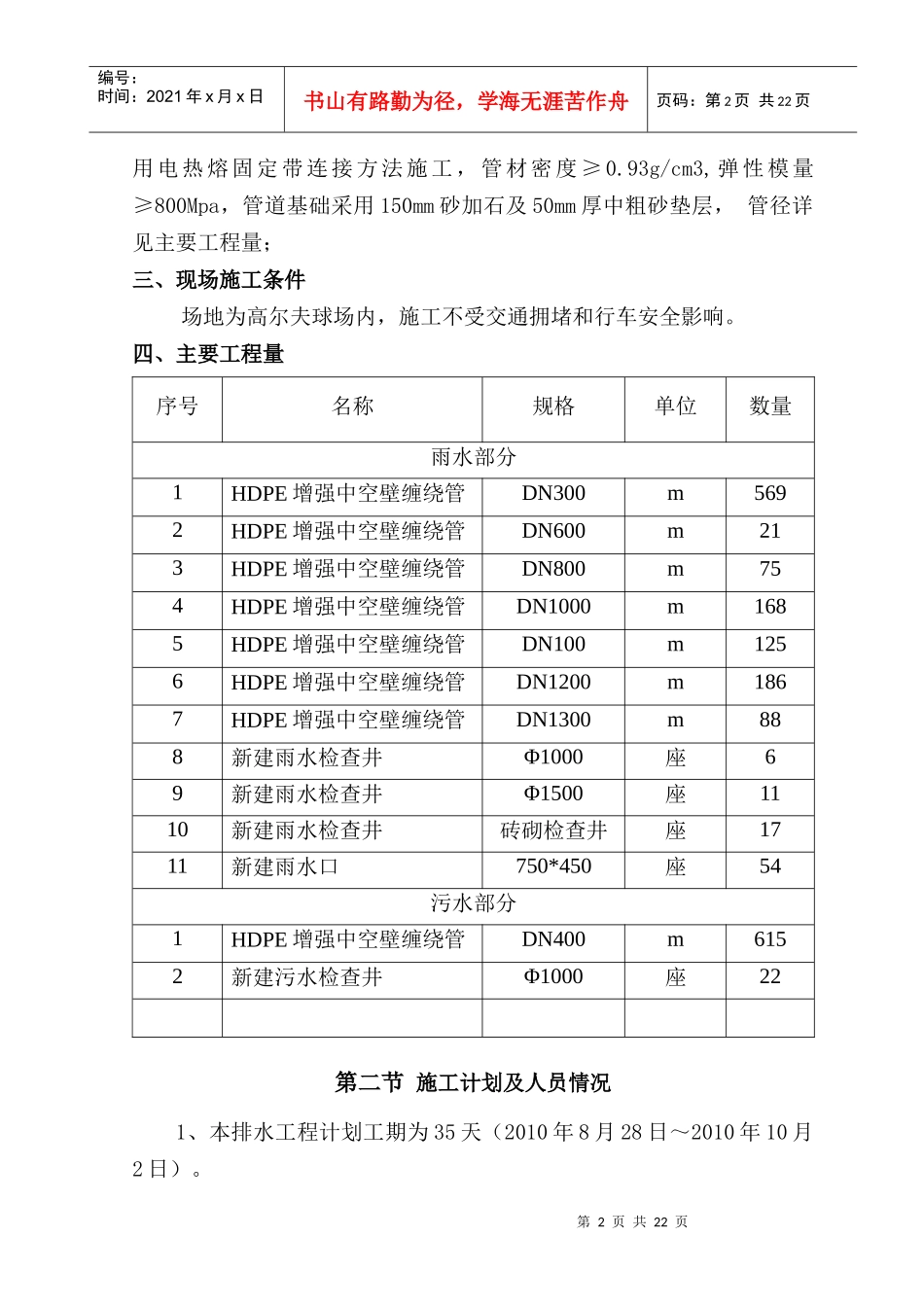

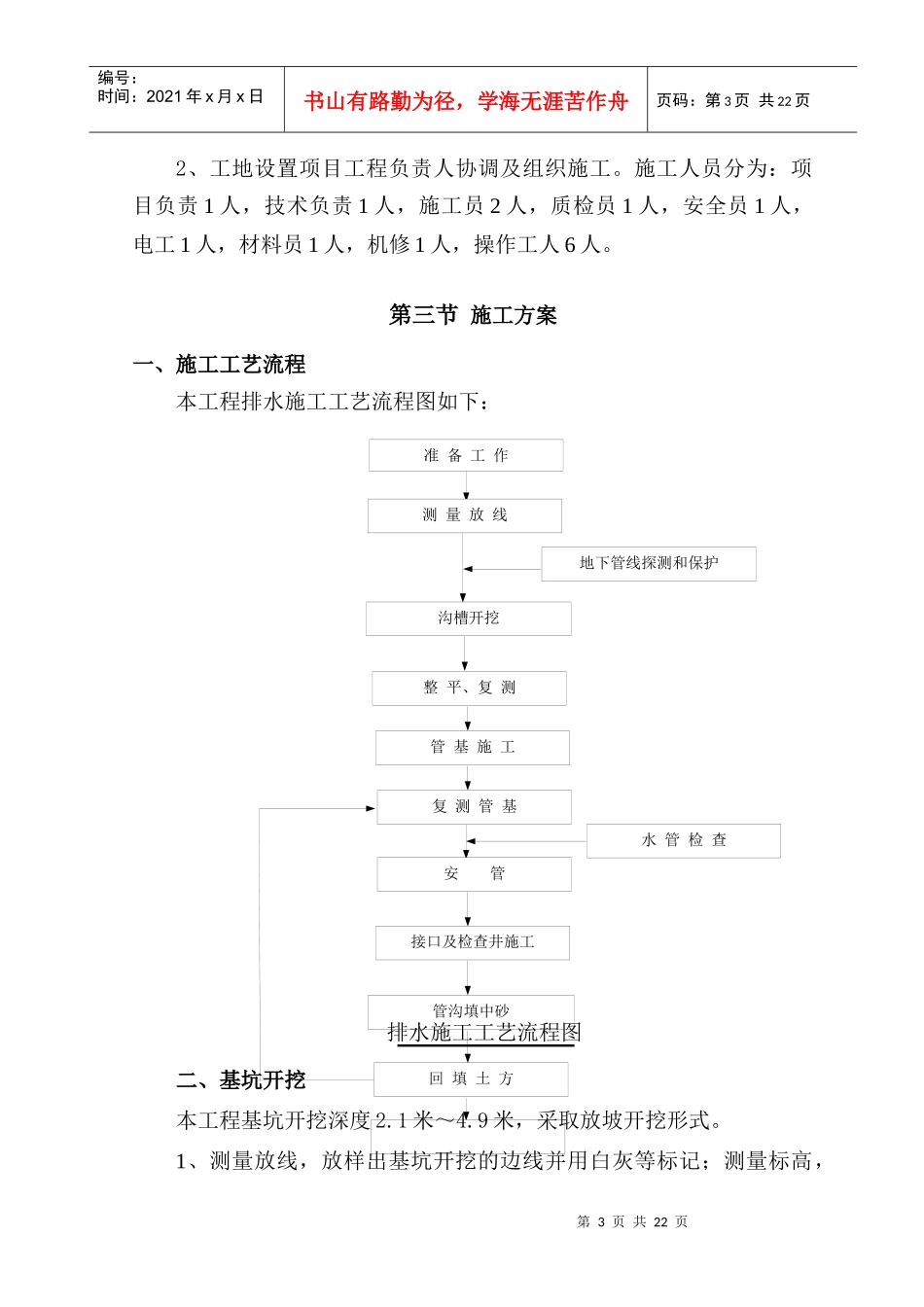

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页第一节工程概况一、编制依据编制本工程施工组织设计方案得依据:1.GB50026-93《工程测量规范》2.GB50164-92《混凝土强度质量控制标准》3.GBJ107-87《混凝土强度检验评定标准》4.GB50203-2002《砌体工程施工质量验收规范》5.JGJ33-2001《建筑机械使用安全技术规程》6.CJJ3-90《市政排水管渠工程质量检验评定标准》7.CJJ685《排水管道维护安全技术规程》8.CJJ/T68-96《城镇排水管渠与泵站维护技术规程》9.CJJ92-2002《城市供水管网漏损控制及评定标准》10GB50268-97《给水排水管道工程施工及验收规范》二、工程概况高尔夫球场小区道路市政工程,主干道全长627米,道路面积约为11021平米。在道路西侧机关新建雨水管长约530米,及污水管长约500米,埋深约2.1米~4.9米,自北向南流,主要收集高尔夫住宅区一、二期排水,待北环路改造工程完成后接入新建排水渠。1.工程位置:工程位于蒲葵高尔夫球会基地内。2.工程规模工程造价:760万元。3.工程内容:排水工程包括新建HDPE增强中空壁缠绕管、雨水检查井、污水检查井及雨水口。主要分布在本工程的机动车道内。雨水管道管基埋深:2.1米~4.9米,小口径管道(DN<500)采用热收缩带连接及DN≥500采第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页用电热熔固定带连接方法施工,管材密度≥0.93g/cm3,弹性模量≥800Mpa,管道基础采用150mm砂加石及50mm厚中粗砂垫层,管径详见主要工程量;三、现场施工条件场地为高尔夫球场内,施工不受交通拥堵和行车安全影响。四、主要工程量序号名称规格单位数量雨水部分1HDPE增强中空壁缠绕管DN300m5692HDPE增强中空壁缠绕管DN600m213HDPE增强中空壁缠绕管DN800m754HDPE增强中空壁缠绕管DN1000m1685HDPE增强中空壁缠绕管DN100m1256HDPE增强中空壁缠绕管DN1200m1867HDPE增强中空壁缠绕管DN1300m888新建雨水检查井Φ1000座69新建雨水检查井Φ1500座1110新建雨水检查井砖砌检查井座1711新建雨水口750*450座54污水部分1HDPE增强中空壁缠绕管DN400m6152新建污水检查井Φ1000座22第二节施工计划及人员情况1、本排水工程计划工期为35天(2010年8月28日~2010年10月2日)。第3页共22页第2页共22页准备工作测量放线地下管线探测和保护沟槽开挖整平、复测管基施工复测管基水管检查安管接口及检查井施工管沟填中砂回填土方编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页2、工地设置项目工程负责人协调及组织施工。施工人员分为:项目负责1人,技术负责1人,施工员2人,质检员1人,安全员1人,电工1人,材料员1人,机修1人,操作工人6人。第三节施工方案一、施工工艺流程本工程排水施工工艺流程图如下:排水施工工艺流程图二、基坑开挖本工程基坑开挖深度2.1米~4.9米,采取放坡开挖形式。1、测量放线,放样出基坑开挖的边线并用白灰等标记;测量标高,第4页共22页第3页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共22页计算开挖深度;以书面交底的形式交给现场施工员和施工班长。2、管槽开挖施工(1)管槽开挖前应探明地下管线和障碍物,以便施工时避让或保护。(2)管槽开挖宽度根据设计槽底宽度和开挖深度及放坡坡度计算确定。(3)管槽开挖边坡可根据地质资料按≥1:1的安全坡度开挖。土质好且开挖较浅的粘性土沟槽,可以采取直槽开挖。(4)开挖管槽前,应向机械司机详细交底,交底内容包括挖槽断面、堆土位置、现有地下构筑物情况、施工技术及安全要求等,并指定专人与司机配合,配合人员应熟悉机械挖土有关安全操作规程,并及时量测槽底高程和宽度,防止超挖。如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。(5)管槽采用反铲式挖掘机后退式开挖,并以逆水流管道坡降方向进行。管槽采用普通勾机一次开挖到底。(6)管沟开挖出来且符合回填条件的土方随挖随即用自卸汽车运走,一般不得堆于沟槽两侧。若需要采用沟槽土回填时,槽边可临时堆土,但堆土坡脚距沟槽边应大于1.0m,堆土高度应不超过2.0m,...
