第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页钢筋工程施工方案一、概述本工程钢筋等级主要为Ⅰ级钢(HPB235)、Ⅱ级钢(HRB335),Ⅲ级钢(HRB400),钢筋直径:Φ6~Φ25
本工程钢筋Ф≥16采用焊接,水平钢筋Ф≥20采用机械连接,其余受力钢筋采用搭接接头
二、施工准备1、机械准备本工程钢筋采用场内加工方式
根据钢筋工程量及加工能力现场配备以下加工机械:序号设备名称数量(台)用途1弯曲成型机4钢筋成型2切断机4钢筋切断3调直机2钢筋调直4砂轮切割机2钢筋切断5直螺纹套丝机2钢筋套丝2、材料的准备(1)为保证本工程钢筋原材料的质量及供应能力,采用合同制定品牌
(2)为保证所承建工程质量最终达到质量目标和业主要求,项目对工程所使用的钢筋、机械设备等实行全过程的管理和控制
从钢筋进场原材外观检查到钢筋隐蔽验收之间的各个环节,均实行质量把关、责任落实到人

第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页(3)根据月施工进度计划,项目部在每月25日前提出下月的钢筋计划及其它相应的材料计划,经审核批准后,根据材料计划进场日期,分批进场
钢筋进现场后,要严格按分批级、牌号、直径长度分别挂牌摆放,不得混淆
(4)所有加工材料,必须有出厂合格证,且必须进行复试(包括三方见证取样试验)合格后方可配料
(5)由于现场场地狭小,对于加工的钢筋,需按计划单进场,钢筋进场需有出厂质量证明书和试验报告单(材质证明)报监理审核
3、场地准备(1)在结构施工阶段,钢筋加工及堆放场地详见结构施工阶段现场施工总平面布置图
(2)在现场设置6*12的钢筋加工棚

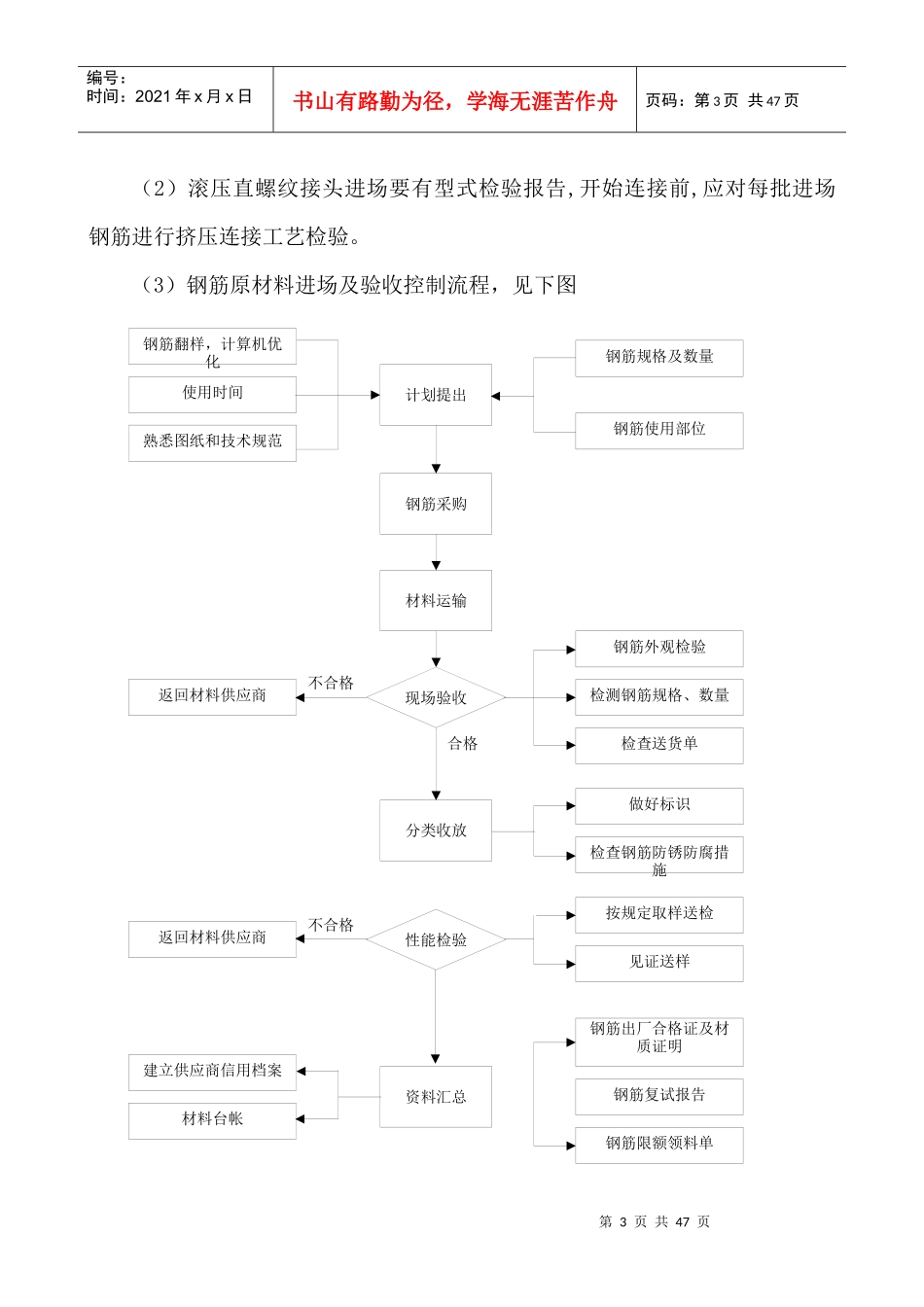

(3)钢筋原材堆放在现场施工总平面布置图的规划区域,分批、分炉号、分规格、分等级挂牌标识,标识牌注明:名称、规格、型号、数量、产地、进货
