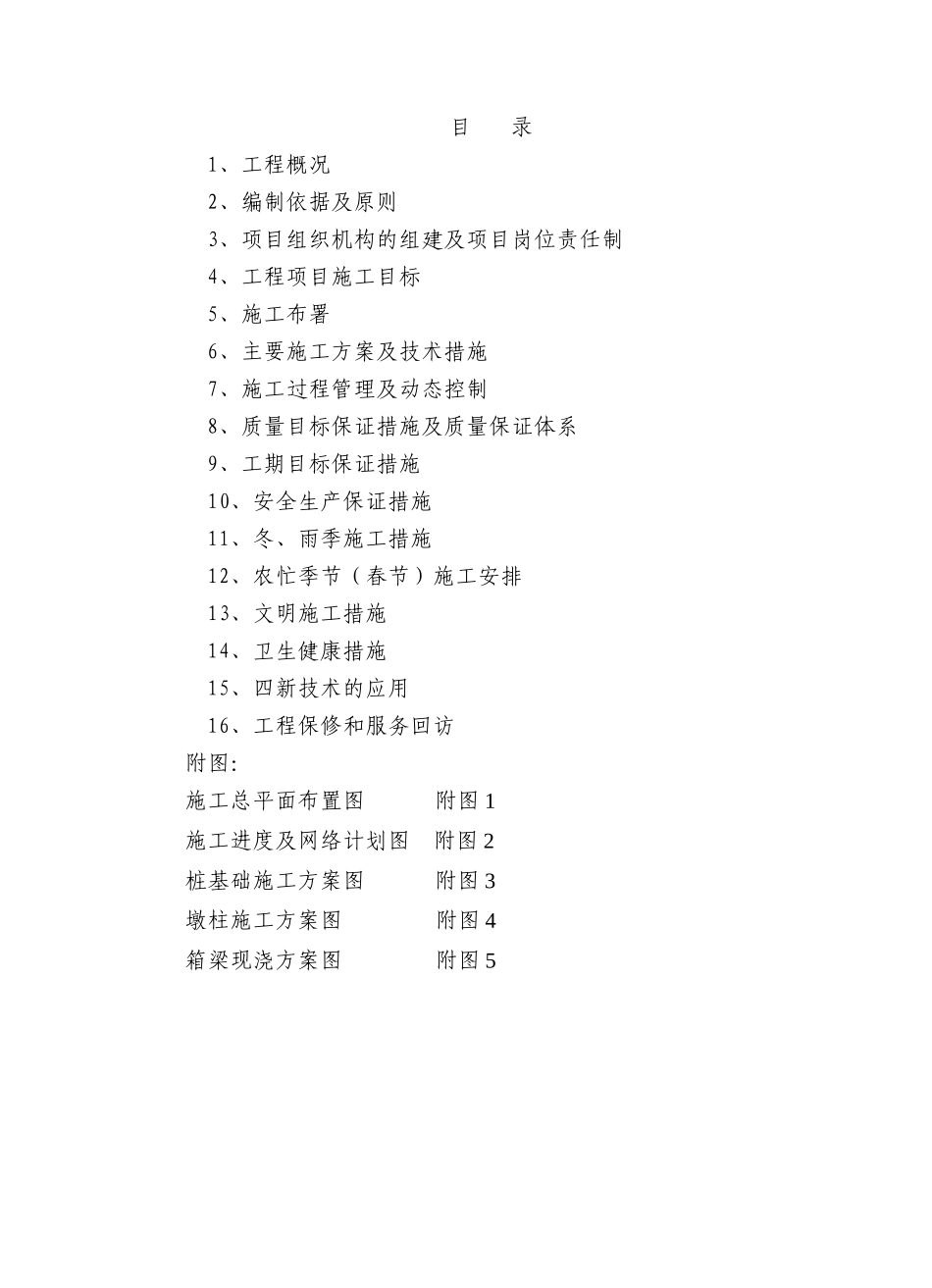

目录1、工程概况2、编制依据及原则3、项目组织机构的组建及项目岗位责任制4、工程项目施工目标5、施工布署6、主要施工方案及技术措施7、施工过程管理及动态控制8、质量目标保证措施及质量保证体系9、工期目标保证措施10、安全生产保证措施11、冬、雨季施工措施12、农忙季节(春节)施工安排13、文明施工措施14、卫生健康措施15、四新技术的应用16、工程保修和服务回访附图:施工总平面布置图附图1施工进度及网络计划图附图2桩基础施工方案图附图3墩柱施工方案图附图4箱梁现浇方案图附图5第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页1、工程概况1

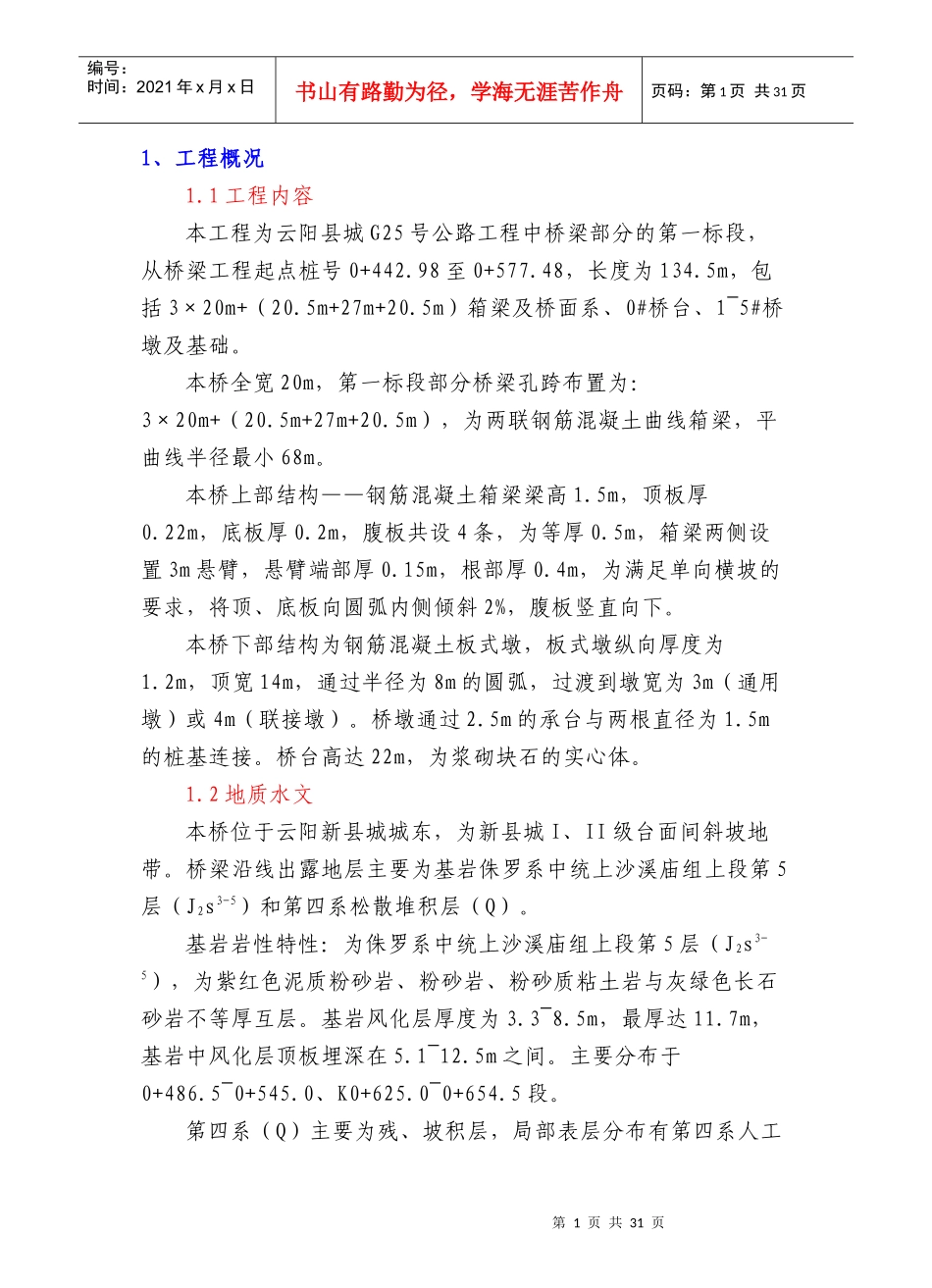

1工程内容本工程为云阳县城G25号公路工程中桥梁部分的第一标段,从桥梁工程起点桩号0+442
98至0+577
48,长度为134
5m,包括3×20m+(20
5m+27m+20
5m)箱梁及桥面系、0#桥台、1~5#桥墩及基础
本桥全宽20m,第一标段部分桥梁孔跨布置为:3×20m+(20
5m+27m+20
5m),为两联钢筋混凝土曲线箱梁,平曲线半径最小68m
本桥上部结构——钢筋混凝土箱梁梁高1
5m,顶板厚0
22m,底板厚0
2m,腹板共设4条,为等厚0
5m,箱梁两侧设置3m悬臂,悬臂端部厚0
15m,根部厚0
4m,为满足单向横坡的要求,将顶、底板向圆弧内侧倾斜2%,腹板竖直向下
本桥下部结构为钢筋混凝土板式墩,板式墩纵向厚度为1
2m,顶宽14m,通过半径为8m的圆弧,过渡到墩宽为3m(通用墩)或4m(联接墩)
5m的承台与两根直径为1
5m的桩基连接
桥台高达22m,为浆砌块石的实心体

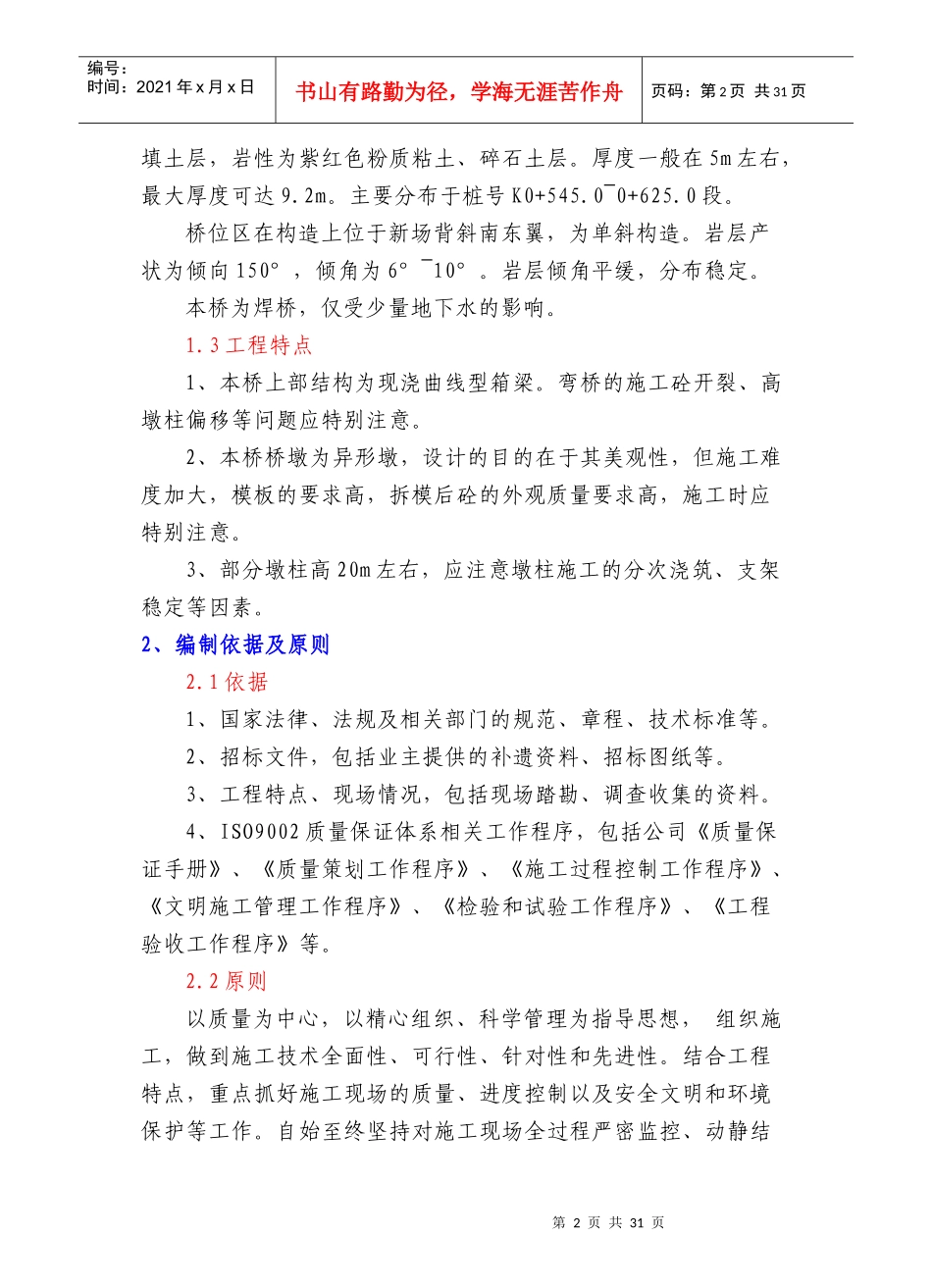

2地质水文本桥位于云阳新县城城东,为新县城I、II级台面间斜坡地带
桥梁沿线出露地层主要为基岩侏罗系中统上沙溪庙组上段第5层(J2s3-5)和第四系松散堆积层(Q)
